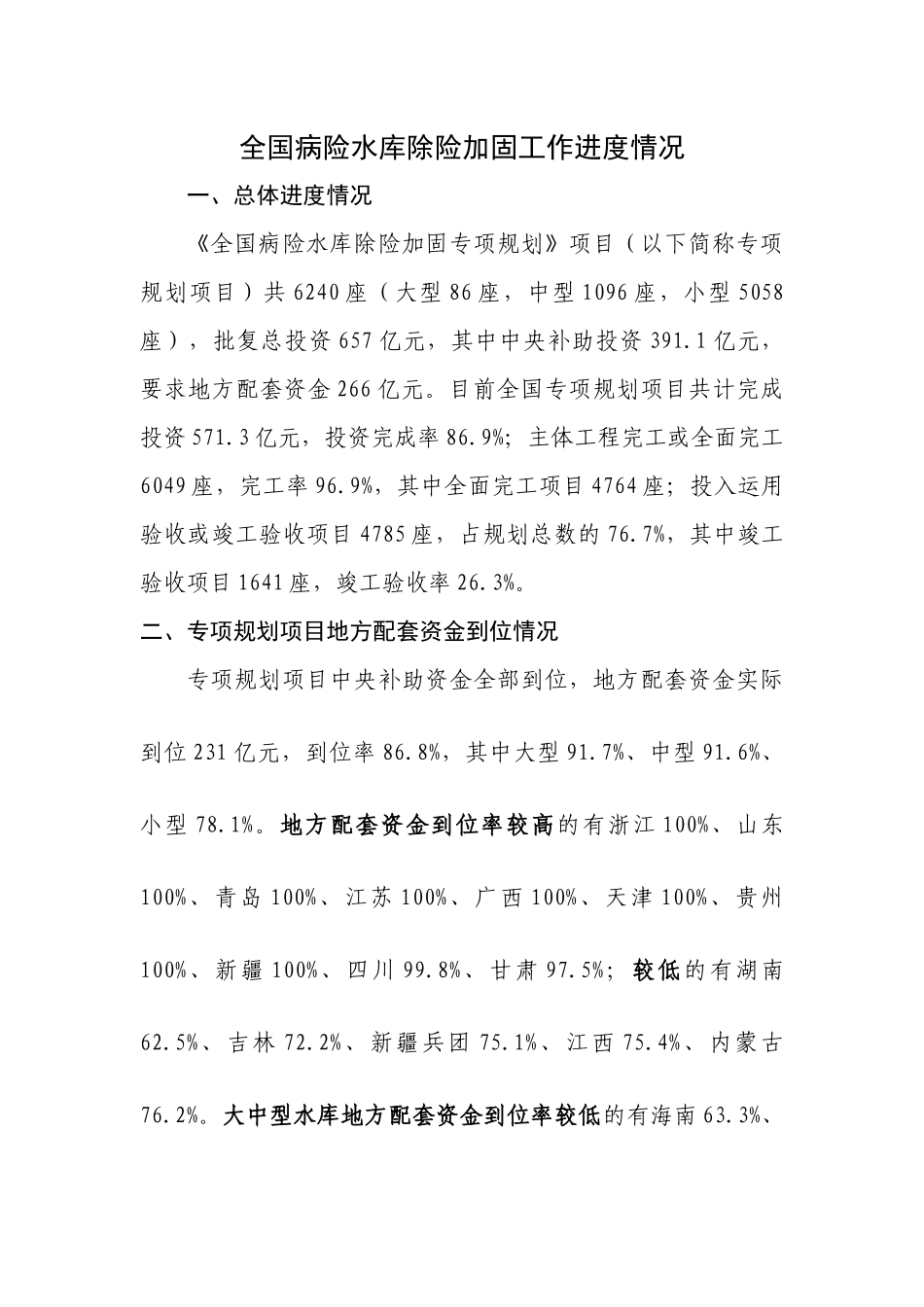

全国病险水库除险加固工作进度情况 一、总体进度情况《全国病险水库除险加固专项规划》项目(以下简称专项规划项目)共 6240 座(大型 86 座,中型 1096 座,小型 5058座),批复总投资 657 亿元,其中中央补助投资 391
1 亿元,要求地方配套资金 266 亿元
目前全国专项规划项目共计完成投资 571
3 亿元,投资完成率 86
9%;主体工程完工或全面完工6049 座,完工率 96
9%,其中全面完工项目 4764 座;投入运用验收或竣工验收项目 4785 座,占规划总数的 76
7%,其中竣工验收项目 1641 座,竣工验收率 26
二、专项规划项目地方配套资金到位情况专项规划项目中央补助资金全部到位,地方配套资金实际到位 231 亿元,到位率 86
8%,其中大型 91
7%、中型 91
6%、小型 78
地方配套资金到位率较高的有浙江 100%、山东100%、青岛 100%、江苏 100%、广西 100%、天津 100%、贵州100%、新疆 100%、四川 99
8%、甘肃 97
5%;较低的有湖南62
5%、吉林 72
2%、新疆兵团 75
1%、江西 75
4%、内蒙古76
大中型水库地方配套资金到位率较低的有海南 63
3%、重庆 73
7%、新疆兵团 74
7%、河南 77
4%、吉林 77
小型水库地方配套资金到位率较低的有湖南 35
3%、江西 49
4%、吉林 67
4%、云南 75
1%、新疆兵团 77
三、专项规划项目投资完成情况专项规划项目共计完成投资 571
3 亿元(大型 64
8 亿元、中型 278
2 亿元、小型 228 亿元),投资完成率为 86
9%(大型84
6%、中型 89
4%、小型 84
6%),其中中央投资完成率92
5%,地方投资完成率 78
投资完成率较高的有青岛100
