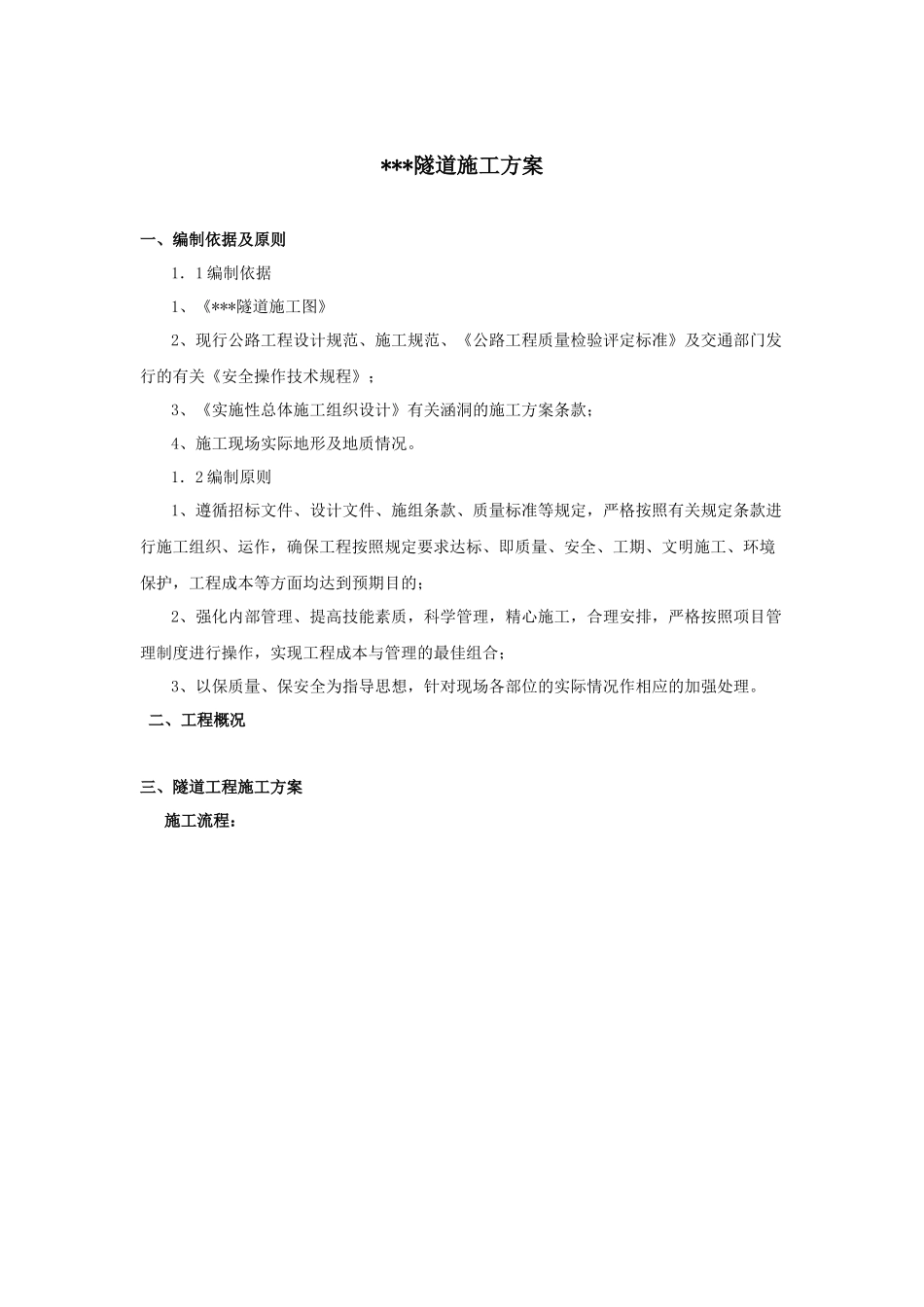

***隧道施工方案一、编制依据及原则1.1编制依据1、《***隧道施工图》2、现行公路工程设计规范、施工规范、《公路工程质量检验评定标准》及交通部门发行的有关《安全操作技术规程》;3、《实施性总体施工组织设计》有关涵洞的施工方案条款;4、施工现场实际地形及地质情况
1.2编制原则1、遵循招标文件、设计文件、施组条款、质量标准等规定,严格按照有关规定条款进行施工组织、运作,确保工程按照规定要求达标、即质量、安全、工期、文明施工、环境保护,工程成本等方面均达到预期目的;2、强化内部管理、提高技能素质,科学管理,精心施工,合理安排,严格按照项目管理制度进行操作,实现工程成本与管理的最佳组合;3、以保质量、保安全为指导思想,针对现场各部位的实际情况作相应的加强处理

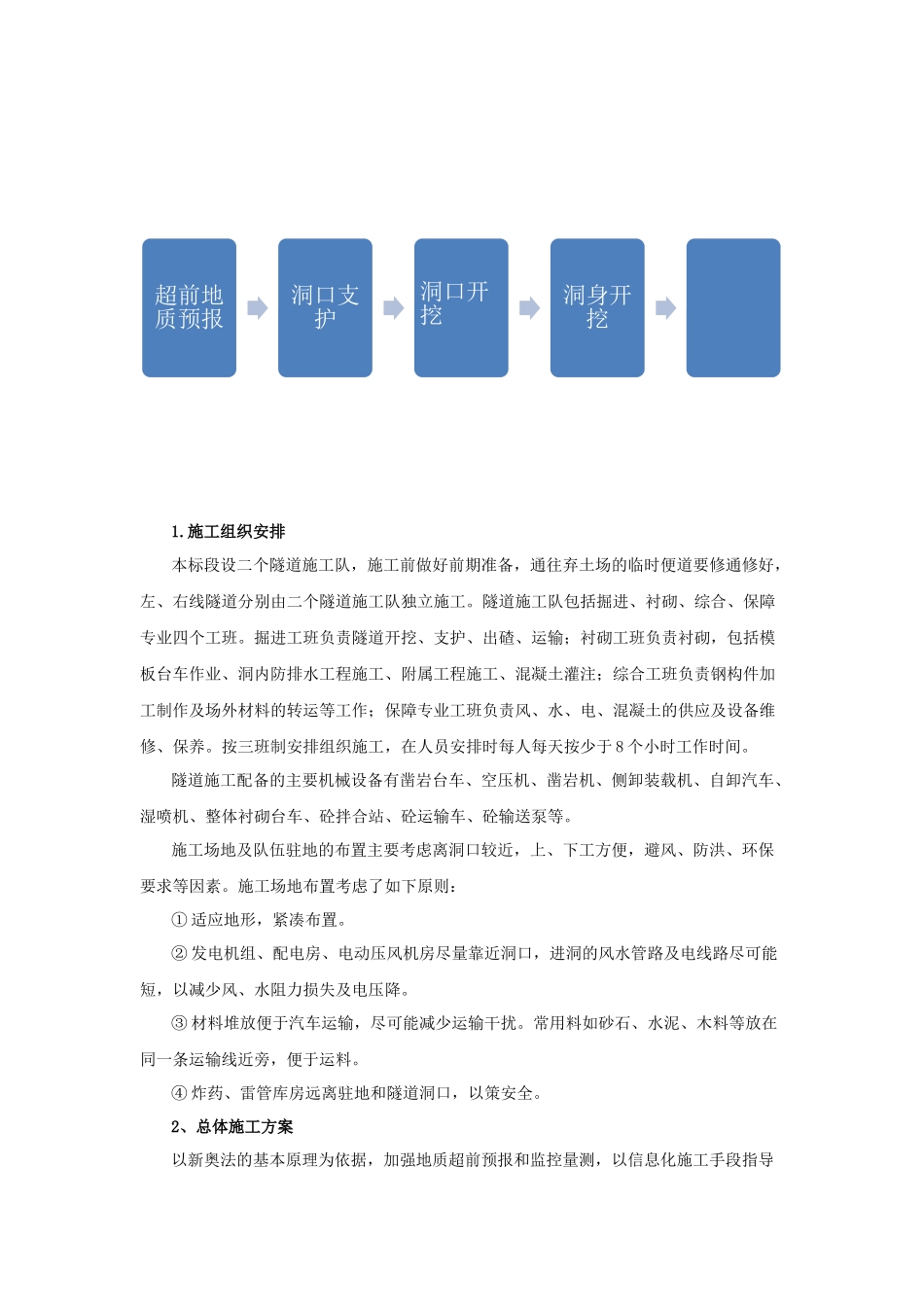

二、工程概况三、隧道工程施工方案施工流程:1
施工组织安排本标段设二个隧道施工队,施工前做好前期准备,通往弃土场的临时便道要修通修好,左、右线隧道分别由二个隧道施工队独立施工
隧道施工队包括掘进、衬砌、综合、保障专业四个工班
掘进工班负责隧道开挖、支护、出碴、运输;衬砌工班负责衬砌,包括模板台车作业、洞内防排水工程施工、附属工程施工、混凝土灌注;综合工班负责钢构件加工制作及场外材料的转运等工作;保障专业工班负责风、水、电、混凝土的供应及设备维修、保养
按三班制安排组织施工,在人员安排时每人每天按少于8个小时工作时间
隧道施工配备的主要机械设备有凿岩台车、空压机、凿岩机、侧卸装载机、自卸汽车、湿喷机、整体衬砌台车、砼拌合站、砼运输车、砼输送泵等
施工场地及队伍驻地的布置主要考虑离洞口较近,上、下工方便,避风、防洪、环保要求等因素
施工场地布置考虑了如下原则:①适应地形,紧凑布置
②发电机组、配电房、电动压风机房尽量靠近洞口,进洞的风水管路及电线路尽可能短,以减少风、水阻力损失及电压降
③材料堆放便于汽车运输,尽可能减少运输
