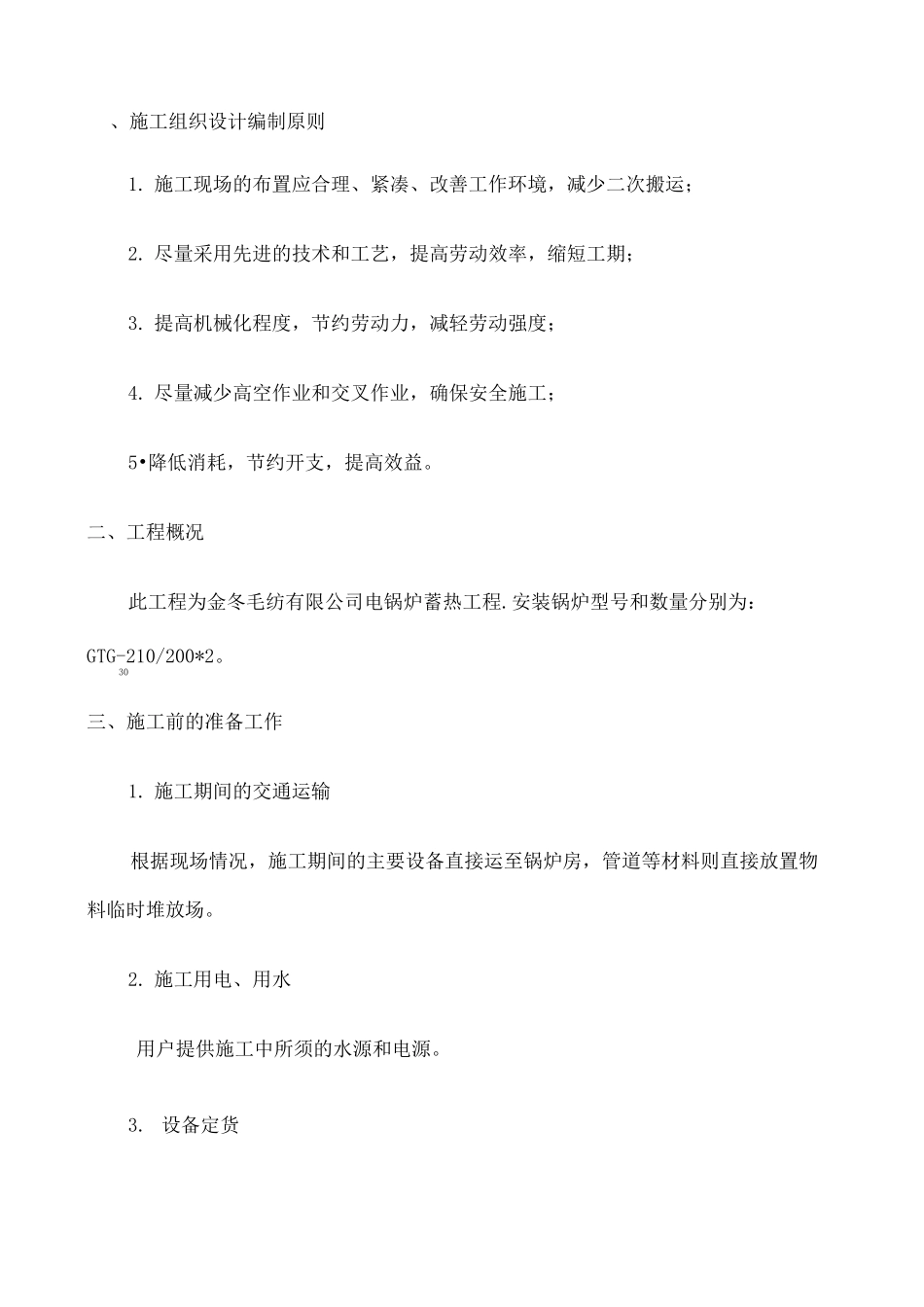

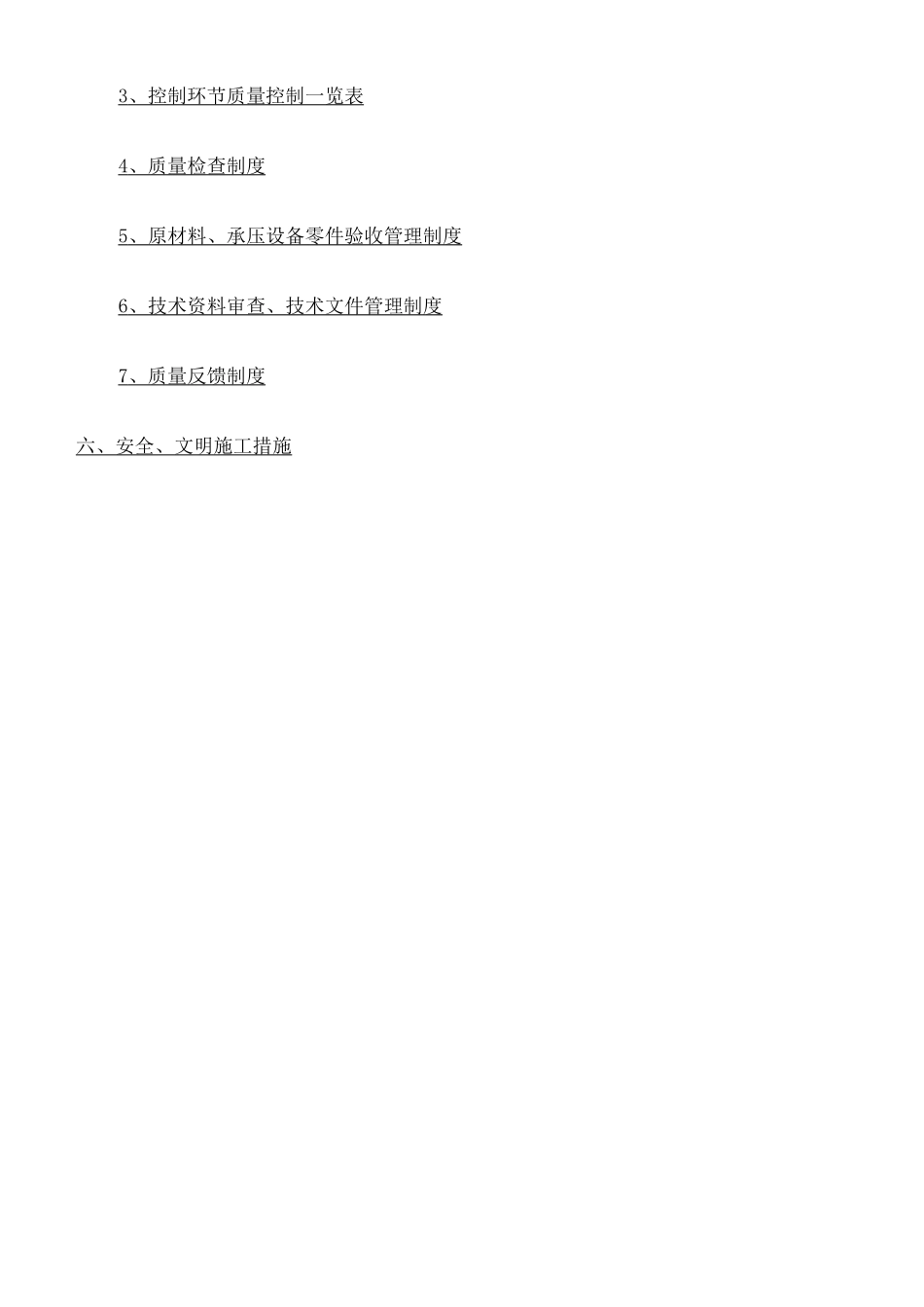

金冬毛纺有限公司电锅炉蓄热设备及安装工程施工方案目录一、施工组织设计编制原则二、工程概况三、施工前的准备工作四、施工进度计划1 、施工计划进度安排的原则 2 、施工计划 五、质量保证措施1 、质量保证组织机构 2 、安装质量保证控制程序 3 、控制环节质量控制一览表 4 、质量检查制度 5 、原材料、承压设备零件验收管理制度 6 、技术资料审查、技术文件管理制度 7 、质量反馈制度 六、安全、文明施工措施、施工组织设计编制原则1
施工现场的布置应合理、紧凑、改善工作环境,减少二次搬运;2
尽量采用先进的技术和工艺,提高劳动效率,缩短工期;3
提高机械化程度,节约劳动力,减轻劳动强度;4
尽量减少高空作业和交叉作业,确保安全施工;5•降低消耗,节约开支,提高效益
二、工程概况此工程为金冬毛纺有限公司电锅炉蓄热工程
安装锅炉型号和数量分别为:GTG-210/200*2
30三、施工前的准备工作1
施工期间的交通运输根据现场情况,施工期间的主要设备直接运至锅炉房,管道等材料则直接放置物料临时堆放场
施工用电、用水用户提供施工中所须的水源和电源
设备定货附属设备及材料的定货按照施工图中的技术规格及性能要求进行,均选用优质合格产品或国标产品,并由工程监理单位认可确认
人员培训主要施工人员在施工前应熟悉工程情况,针对本工程的特点,进行技术培训和安全、文明施工教育
根据现场情况及施工图纸资料中的技术要求,我们进行了工程施工进度计划安排,具体如下:1、施工计划进度安排的原则A
满足合同中工期的要求;B
根据本公司的管理水平和技术状况,合理配置人员
2、施工计划本工程计划工期为 14 天
其中水箱制作 7 天;锅炉及附属设备安装 3 天;系统管道连接 3 天;电气施工、保温、刷漆 2 天;各项调试 4 天;整体调试及验收 4 天
1 主要施工机具、人员需要计划
