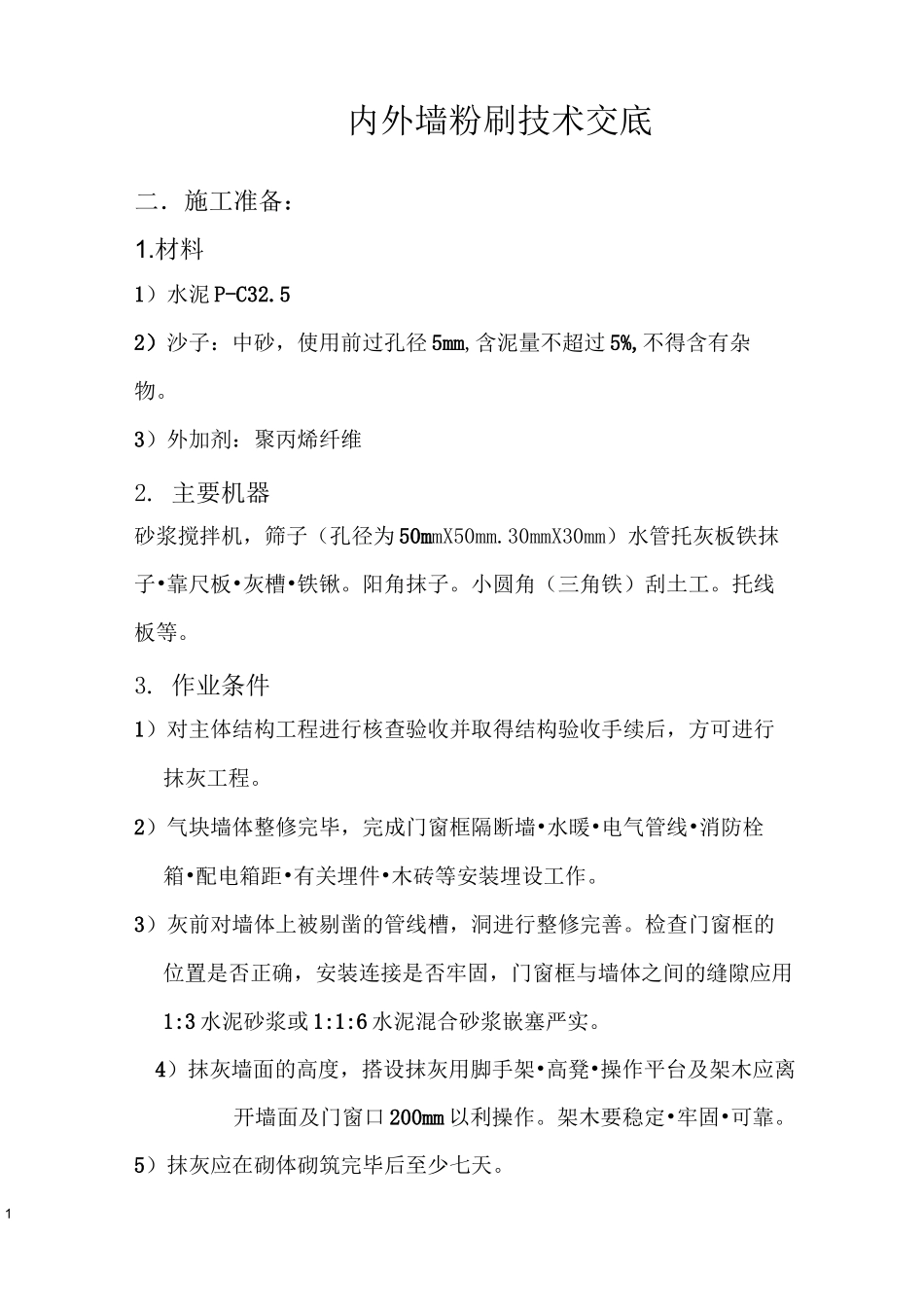

1内外墙粉刷技术交底二.施工准备:1
材料1)水泥 P-C32
52)沙子:中砂,使用前过孔径 5mm,含泥量不超过 5%,不得含有杂物
3)外加剂:聚丙烯纤维2
主要机器砂浆搅拌机,筛子(孔径为 50mmX50mm
30mmX30mm)水管托灰板铁抹子•靠尺板•灰槽•铁锹
小圆角(三角铁)刮土工
作业条件1)对主体结构工程进行核查验收并取得结构验收手续后,方可进行抹灰工程
2)气块墙体整修完毕,完成门窗框隔断墙•水暖•电气管线•消防栓箱•配电箱距•有关埋件•木砖等安装埋设工作
3)灰前对墙体上被剔凿的管线槽,洞进行整修完善
检查门窗框的位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1:3 水泥砂浆或 1:1:6 水泥混合砂浆嵌塞严实
4)抹灰墙面的高度,搭设抹灰用脚手架•高凳•操作平台及架木应离开墙面及门窗口 200mm 以利操作
架木要稳定•牢固•可靠
5)抹灰应在砌体砌筑完毕后至少七天

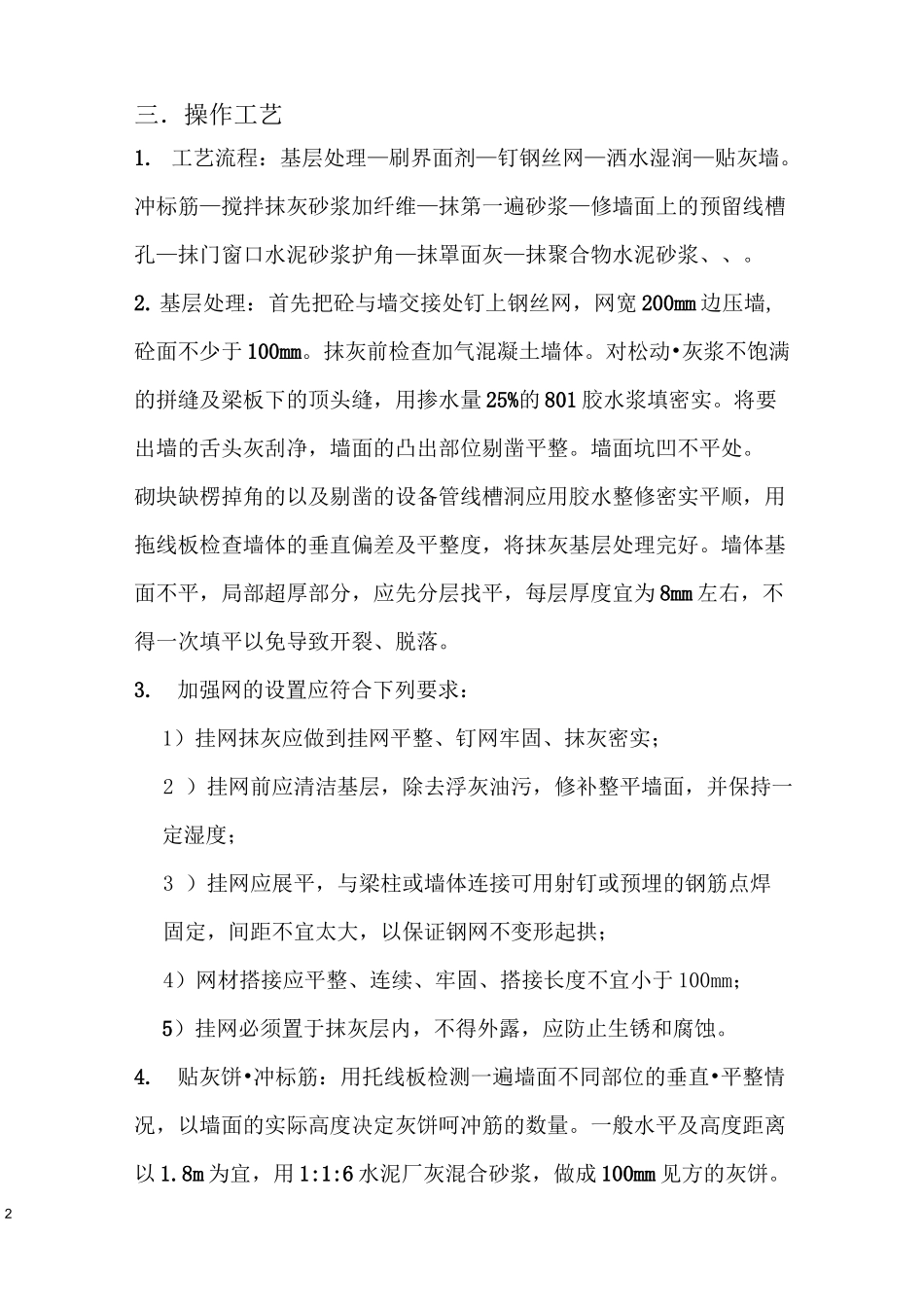

2三.操作工艺1

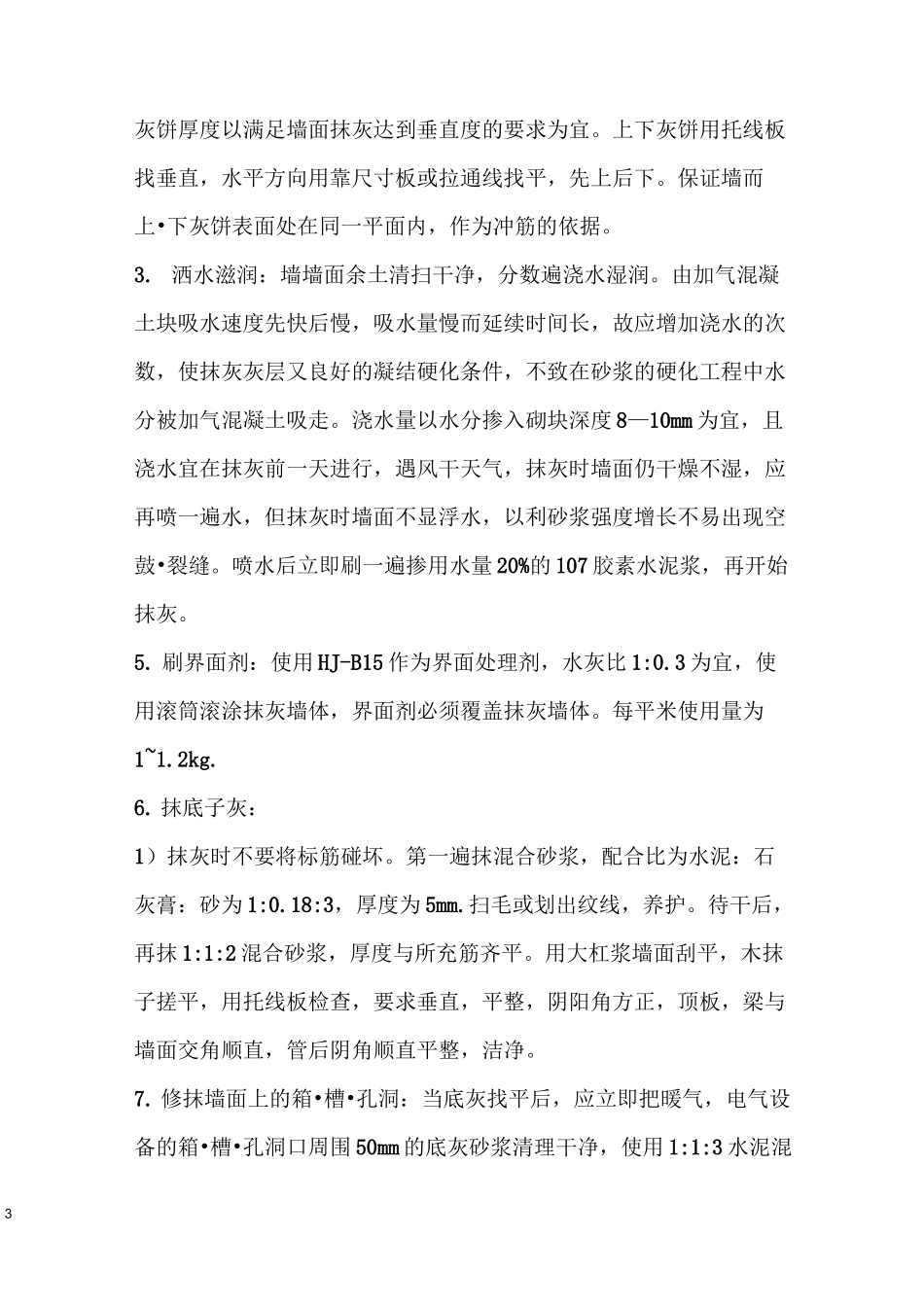

工艺流程:基层处理—刷界面剂—钉钢丝网—洒水湿润—贴灰墙
冲标筋—搅拌抹灰砂浆加纤维—抹第一遍砂浆—修墙面上的预留线槽孔—抹门窗口水泥砂浆护角—抹罩面灰—抹聚合物水泥砂浆、、
基层处理:首先把砼与墙交接处钉上钢丝网,网宽 200mm 边压墙,砼面不少于 100mm
抹灰前检查加气混凝土墙体
对松动•灰浆不饱满的拼缝及梁板下的顶头缝,用掺水量 25%的 801 胶水浆填密实
将要出墙的舌头灰刮净,墙面的凸出部位剔凿平整
墙面坑凹不平处
砌块缺楞掉角的以及剔凿的设备管线槽洞应用胶水整修密实平顺,用拖线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好
墙体基面不平,局部超厚部分,应先分层找平,每层厚度宜为 8mm 左右,不得一次填平以免导致开裂、脱落
加强网的设置应符合下列要求:1)挂网抹灰应做到挂网平整、钉网牢固、抹灰密
