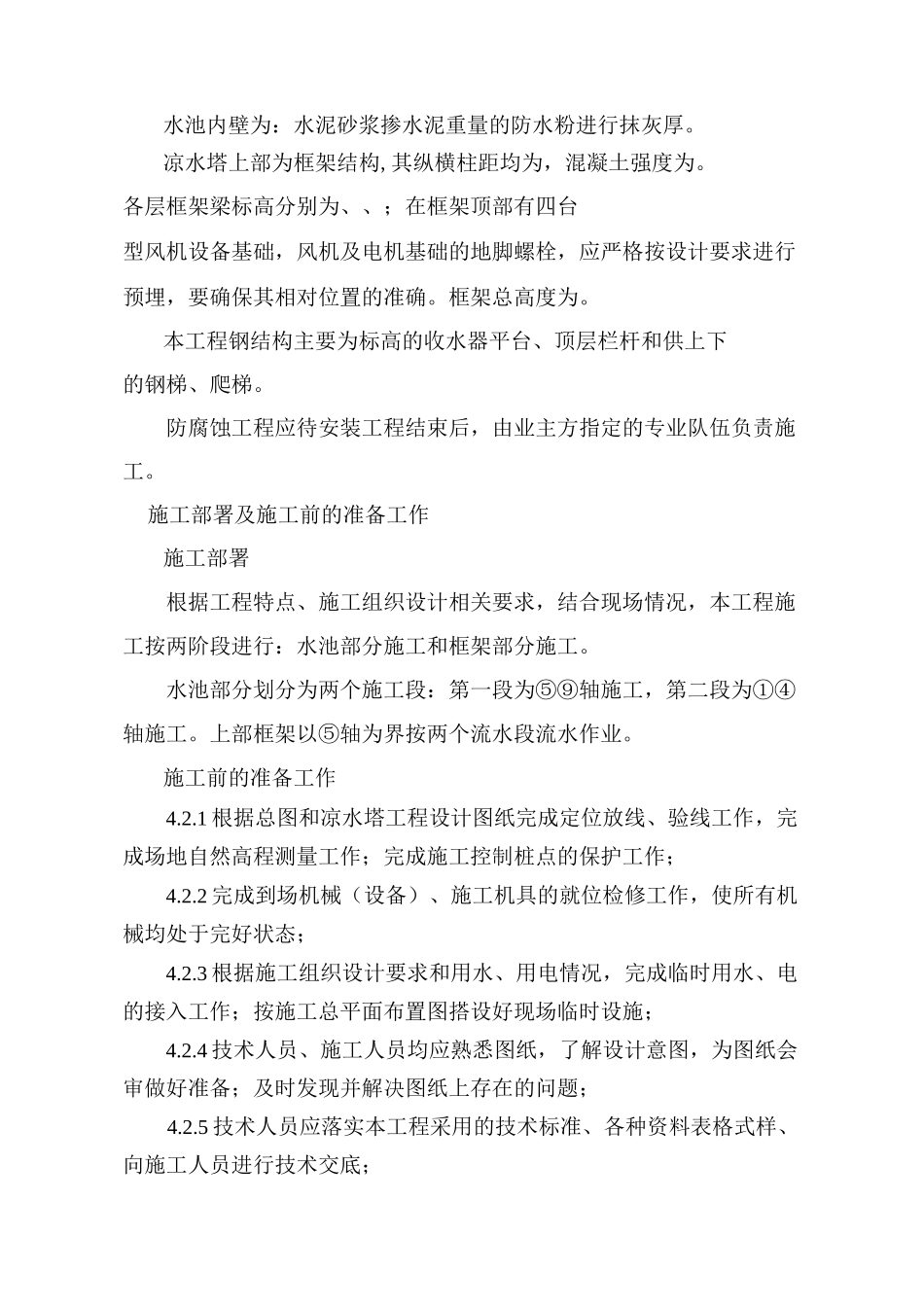

II 类方案黄麦岭磷化工集团公司 30 万吨磷铵技改扩能工程9 万吨/年磷酸装置磷酸凉水塔工程施工方案审批:审核:编制:中国化学工程第六建设公司黄麦岭项目部二 OO 三年十二月八日编制说明磷酸凉水塔工程是磷酸循环水系统中较重要的一个工程构筑物其结构型式复杂,施工场地狭小,地基均处在岩石之上,且工期较短,工程施工难度大等给施工带来的不利条件,是本工程应克服的首要因素。为了在预定的时间内顺利、优质、高效、安全地完成所承担的工程任务,结合本工程的特点,特编制本方案,以指导施工。编制依据2.1我公司与黄麦岭磷化工集团公司所签施工合同;2.230 万吨磷铵技改工程施工组织设计;2.3 磷酸循环水系统施工图纸、凉水塔施工标准图纸(L60 型风机逆流式冷却塔通用图土建分册,化工部设计标准图)、相关标准图集;2.4 国家现行施工及验收规范;2.5 建筑工程质量检验评定标准(GB50300—2001);2.6建筑施工手册(第三版,建筑工业出版社);2.7设计变更及工程联系单;工程概况凉水塔工程是磷酸装置循环水系统中相当重要的一个单位工程,其基础为钢筋混凝土池壁结构、独立柱,柱基与池壁相连成一整体结构。水池部分全长,宽,设计要求水池部分砼强度为抗渗砼,在水池中部有一宽度为的后浇带,设计要求后浇带部分施工时,水池两侧砼浇筑后养护时间为天以上,然后方能用砼浇筑后浇带部位砼。水池部位混凝土浇筑时,设计要求砼中要掺入(水泥重)的膨胀剂,且要求进行闭水试验。水池池壁上预埋铁件、预埋套管均较多,给施工带来一定的困难。水池内壁为:水泥砂浆掺水泥重量的防水粉进行抹灰厚。凉水塔上部为框架结构,其纵横柱距均为,混凝土强度为。各层框架梁标高分别为、、;在框架顶部有四台型风机设备基础,风机及电机基础的地脚螺栓,应严格按设计要求进行预埋,要确保其相对位置的准确。框架总高度为。本工程钢结构主要为标高的收水器平台、顶层栏杆和供上下的钢梯、爬梯。防腐蚀工程应待安装工程结束后,由业主方指定的专业队伍负责施工。施工部署及施工前的准备工作施工部署根据工程特点、施工组织设计相关要求,结合现场情况,本工程施工按两阶段进行:水池部分施工和框架部分施工。水池部分划分为两个施工段:第一段为⑤⑨轴施工,第二段为①④轴施工。上部框架以⑤轴为界按两个流水段流水作业。施工前的准备工作4.2.1 根据总图和凉水塔工程设计图纸完成定位放线、验线工作,完成场地自然高程测量工作;完成施工控制桩点...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

凉水塔施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
