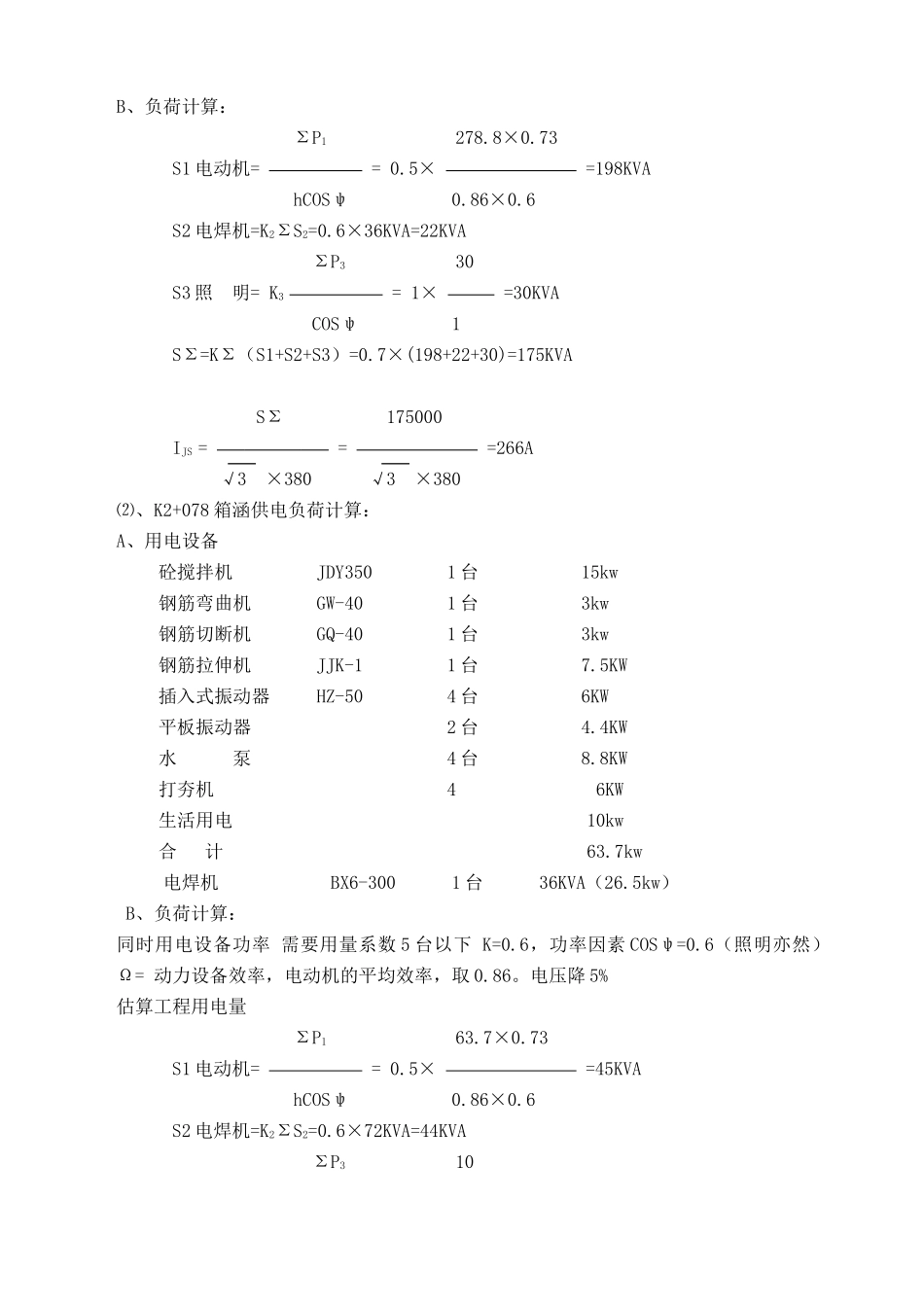

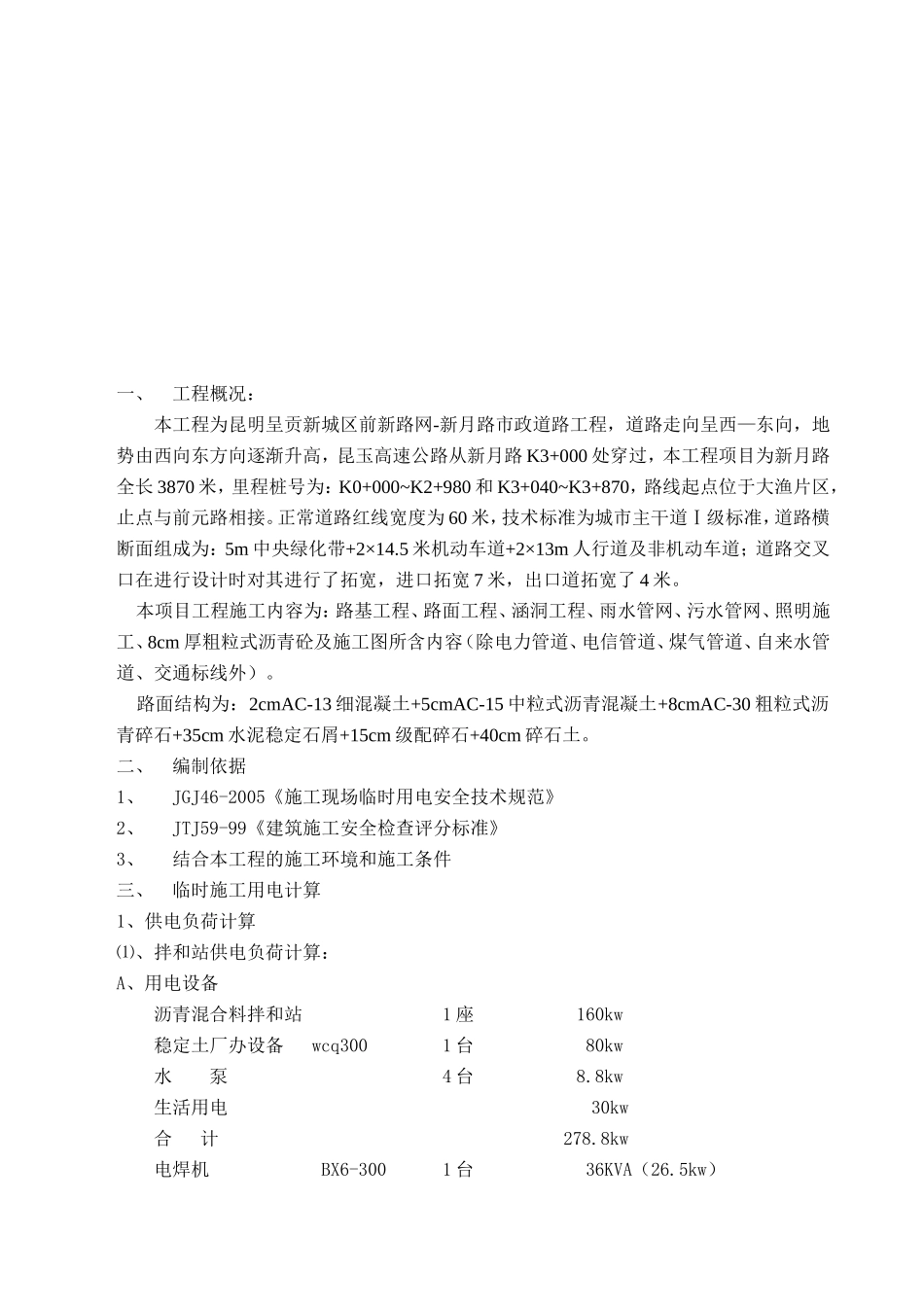

市政道路工程临时施工用电专项方案目录一、工程概括---------------------------------------------------------------1二、编制依据---------------------------------------------------------------1三、临时施工用电计算---------------------------------------------------1四、施工现场临时施工用电安装与架设------------------------------4五、临时用电安全管理制度--------------------------------------------11六、现场电工岗位责任制-----------------------------------------------12七、预防电气火灾事故的措施-----------------------------------------13八、施工用电检查表-----------------------------------------------------14一、工程概况:本工程为昆明呈贡新城区前新路网-新月路市政道路工程,道路走向呈西—东向,地势由西向东方向逐渐升高,昆玉高速公路从新月路K3+000处穿过,本工程项目为新月路全长3870米,里程桩号为:K0+000~K2+980和K3+040~K3+870,路线起点位于大渔片区,止点与前元路相接
正常道路红线宽度为60米,技术标准为城市主干道Ⅰ级标准,道路横断面组成为:5m中央绿化带+2×14
5米机动车道+2×13m人行道及非机动车道;道路交叉口在进行设计时对其进行了拓宽,进口拓宽7米,出口道拓宽了4米
本项目工程施工内容为:路基工程、路面工程、涵洞工程、雨水管网、污水管网、照明施工
