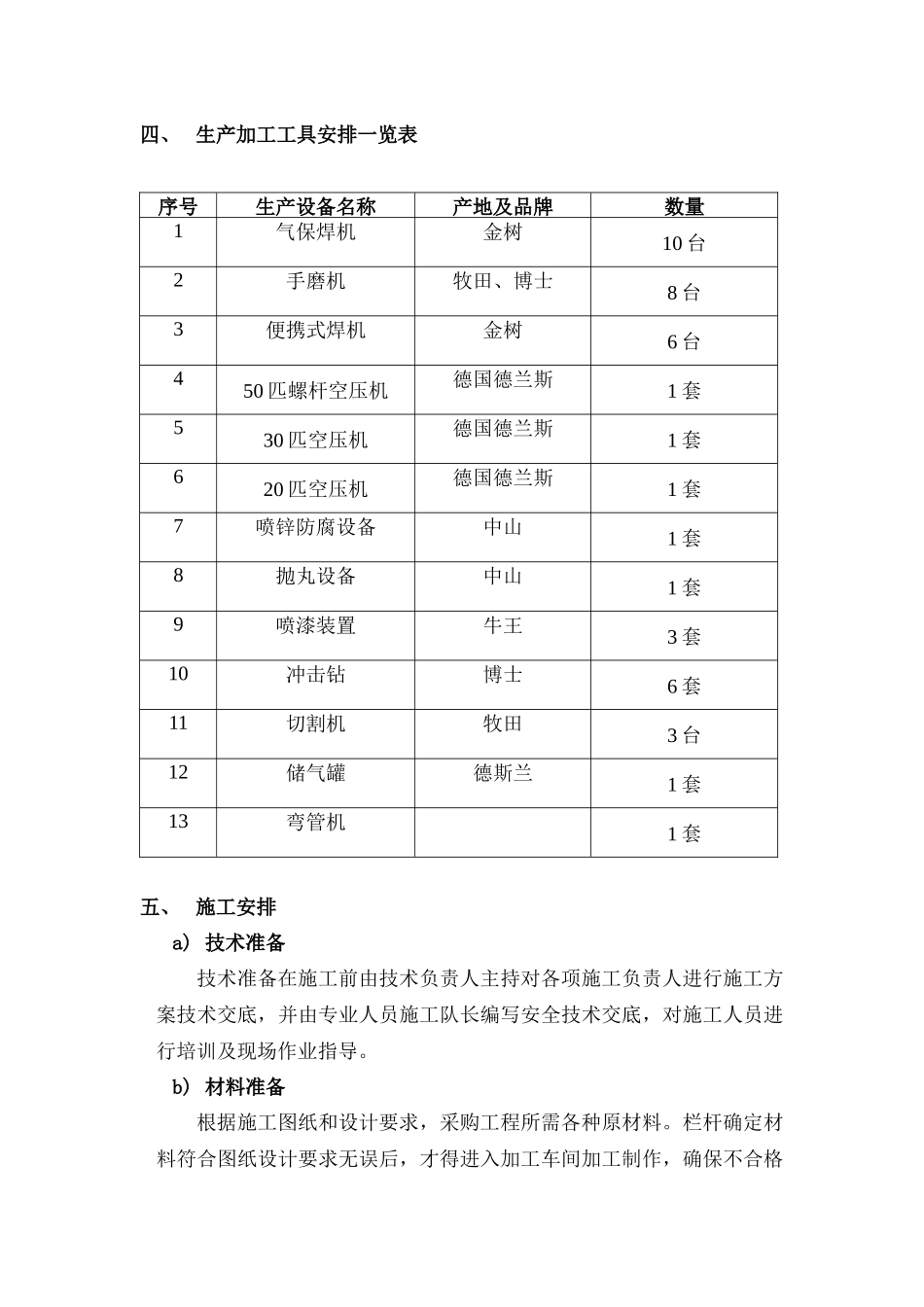

铁艺门施工方案一、编制依据:1、《》建施图2、招标文件及投标施工组织设计3、《建筑工程验收规范》GB50207-2002二、工程概况1、工程名称:2、工程位置:3、建设单位:4、项目概况:5、项目定位:三、型材及辅材明细表序号材料名称产地及品牌备注1234567891011121314四、生产加工工具安排一览表序号生产设备名称产地及品牌数量1气保焊机金树10台2手磨机牧田、博士8台3便携式焊机金树6台450匹螺杆空压机德国德兰斯1套530匹空压机德国德兰斯1套620匹空压机德国德兰斯1套7喷锌防腐设备中山1套8抛丸设备中山1套9喷漆装置牛王3套10冲击钻博士6套11切割机牧田3台12储气罐德斯兰1套13弯管机1套五、施工安排a)技术准备技术准备在施工前由技术负责人主持对各项施工负责人进行施工方案技术交底,并由专业人员施工队长编写安全技术交底,对施工人员进行培训及现场作业指导
b)材料准备根据施工图纸和设计要求,采购工程所需各种原材料
栏杆确定材料符合图纸设计要求无误后,才得进入加工车间加工制作,确保不合格材料不得使用
c)制作工艺(1)下料:各项栏杆按照图纸设计要求并根据图纸所示图样和现场实际规格尺寸进行材料下料,定位尺寸要准确到0
1mm,切口要磨口,斜口角度要精准
(质检)(2)焊接、打磨:进行焊接时,焊接部位要焊平,对接部位要严密,保证平整度横平竖直
焊接部位的焊口必须满焊,做到焊口无断缝,无沙眼,焊口要打磨光滑,平整度达标
(质检)(3)抛丸打砂:栏杆焊接成型打磨后进入打砂房进行抛丸打砂除锈、去油并进行粗化处理
(质检)(4)喷锌防腐:栏杆进行除锈去油处理后4小时内进入喷锌车间进行喷锌防腐处理,喷锌时保证锌层厚度均匀,达到防锈防腐要求
(质检)(5)补灰、磨平:每个焊接口补原子灰、打磨,要求焊口无缝、光滑、平整

(质检)(6)油漆处理:在油漆车间喷防锈漆两层;面漆两
