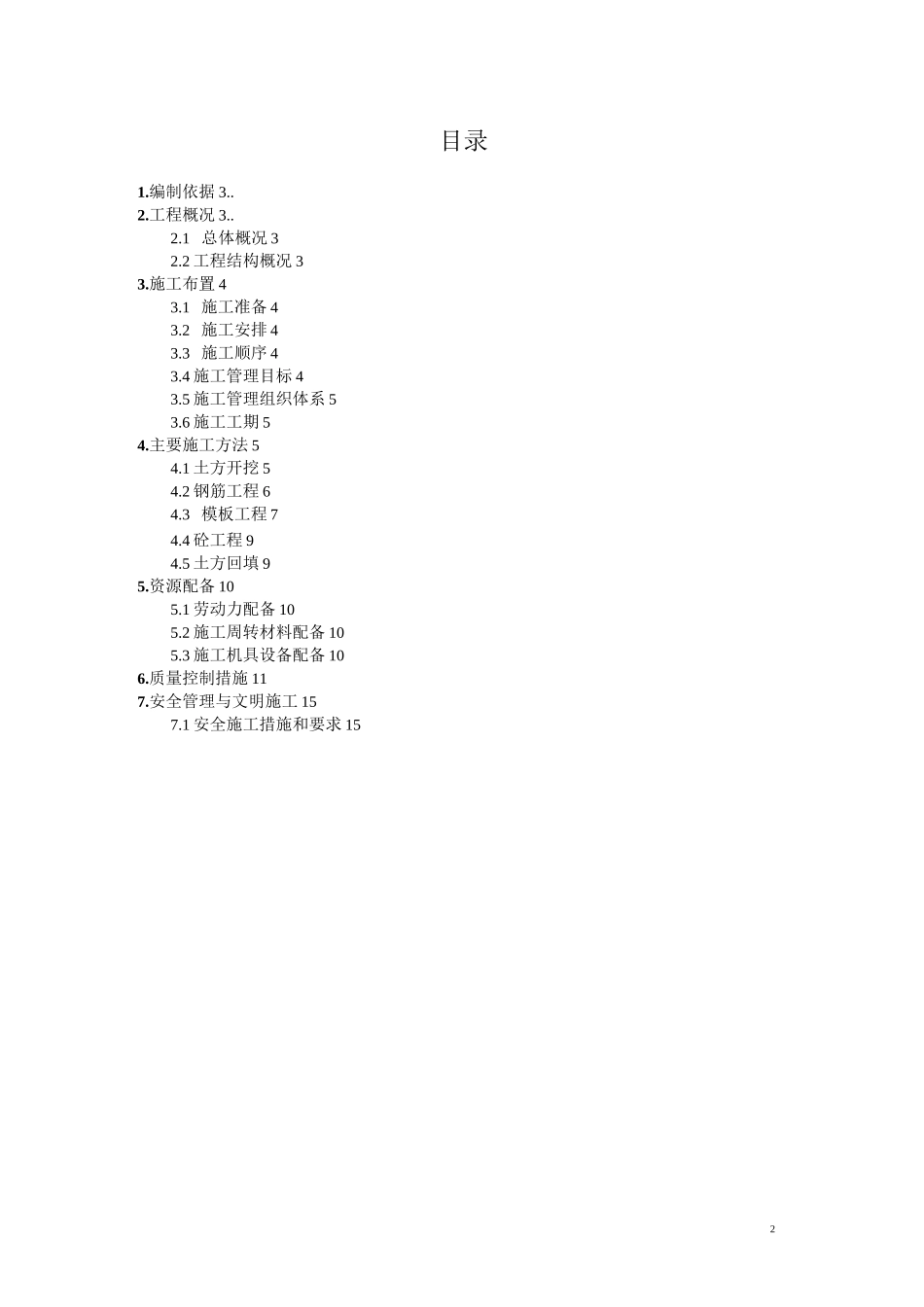

1选矿车间铁精矿池处钢结构围挡工程钢结构厂房基础施工方案编制人审核人编制单位:编制日期:2目录1
编制依据 3
工程概况 3
1 总体概况 32
2 工程结构概况 33
施工布置 43
1 施工准备 43
2 施工安排 43
3 施工顺序 43
4 施工管理目标 43
5 施工管理组织体系 53
6 施工工期 54
主要施工方法 54
1 土方开挖 54
2 钢筋工程 64
3 模板工程 74
4 砼工程 94
5 土方回填 95
资源配备 105
1 劳动力配备 105
2 施工周转材料配备 105
3 施工机具设备配备 106
质量控制措施 117
安全管理与文明施工 157

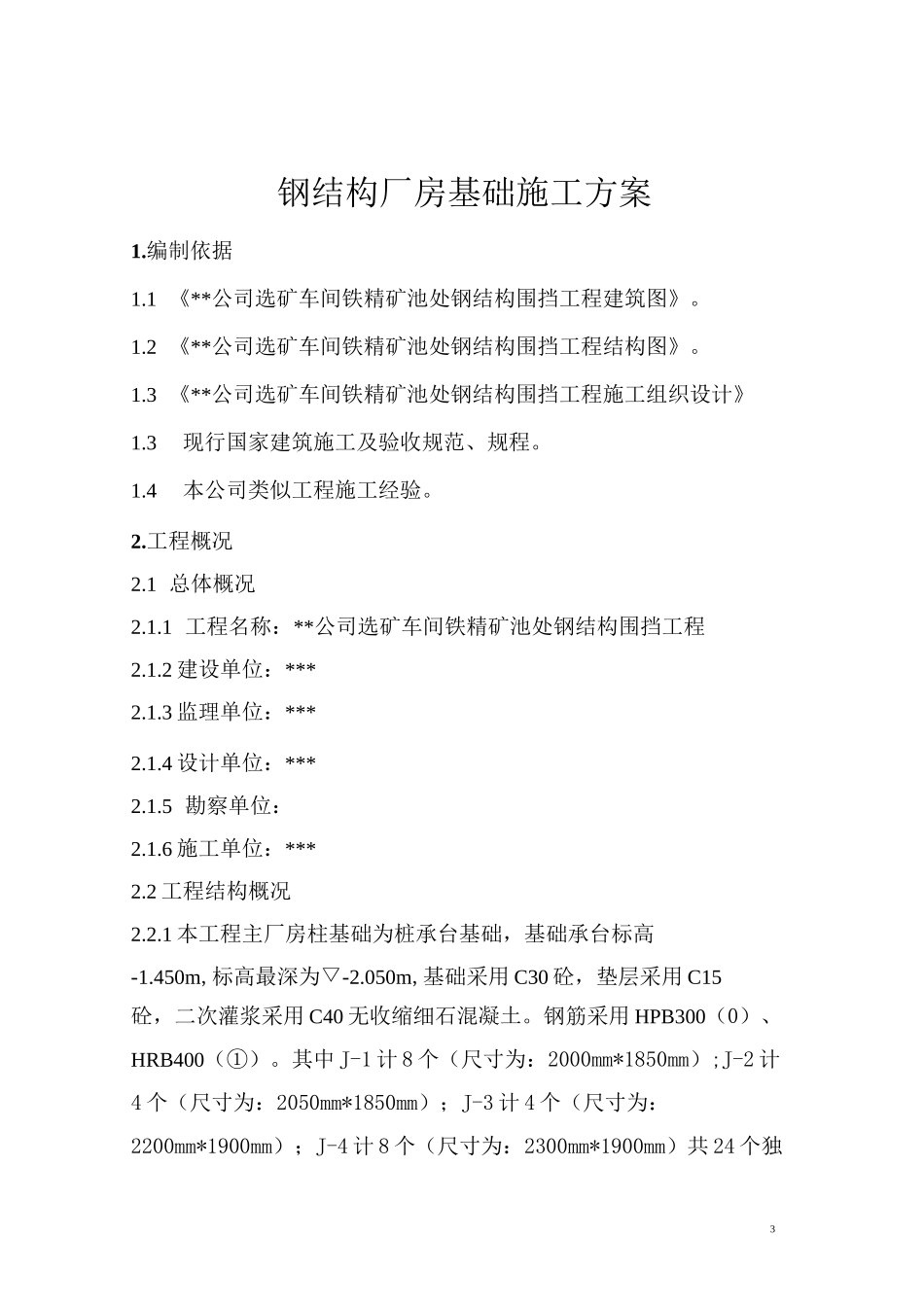

1 安全施工措施和要求 153钢结构厂房基础施工方案1
1 《**公司选矿车间铁精矿池处钢结构围挡工程建筑图》
2 《**公司选矿车间铁精矿池处钢结构围挡工程结构图》
3 《**公司选矿车间铁精矿池处钢结构围挡工程施工组织设计》1
3现行国家建筑施工及验收规范、规程
4本公司类似工程施工经验
1 总体概况2
1 工程名称:**公司选矿车间铁精矿池处钢结构围挡工程2
2 建设单位:***2
3 监理单位:***2
4 设计单位:***2
5 勘察单位:2
6 施工单位:***2
2 工程结构概况2
1 本工程主厂房柱基础为桩承台基础,基础承台标高-1
450m,标高最深为▽-2
050m,基础采用 C30 砼,垫层采用 C15砼,二次灌浆采用 C40 无收缩细石混凝土
钢筋采用 HPB300(0)、HRB400(①)
其中 J-1 计 8 个(尺寸为:2000mm*1850mm);J-2 计4 个(尺寸为:2050mm*1850mm);J-3 计 4 个(尺寸为:2200mm*1900mm);J-4 计 8 个(尺寸为:
