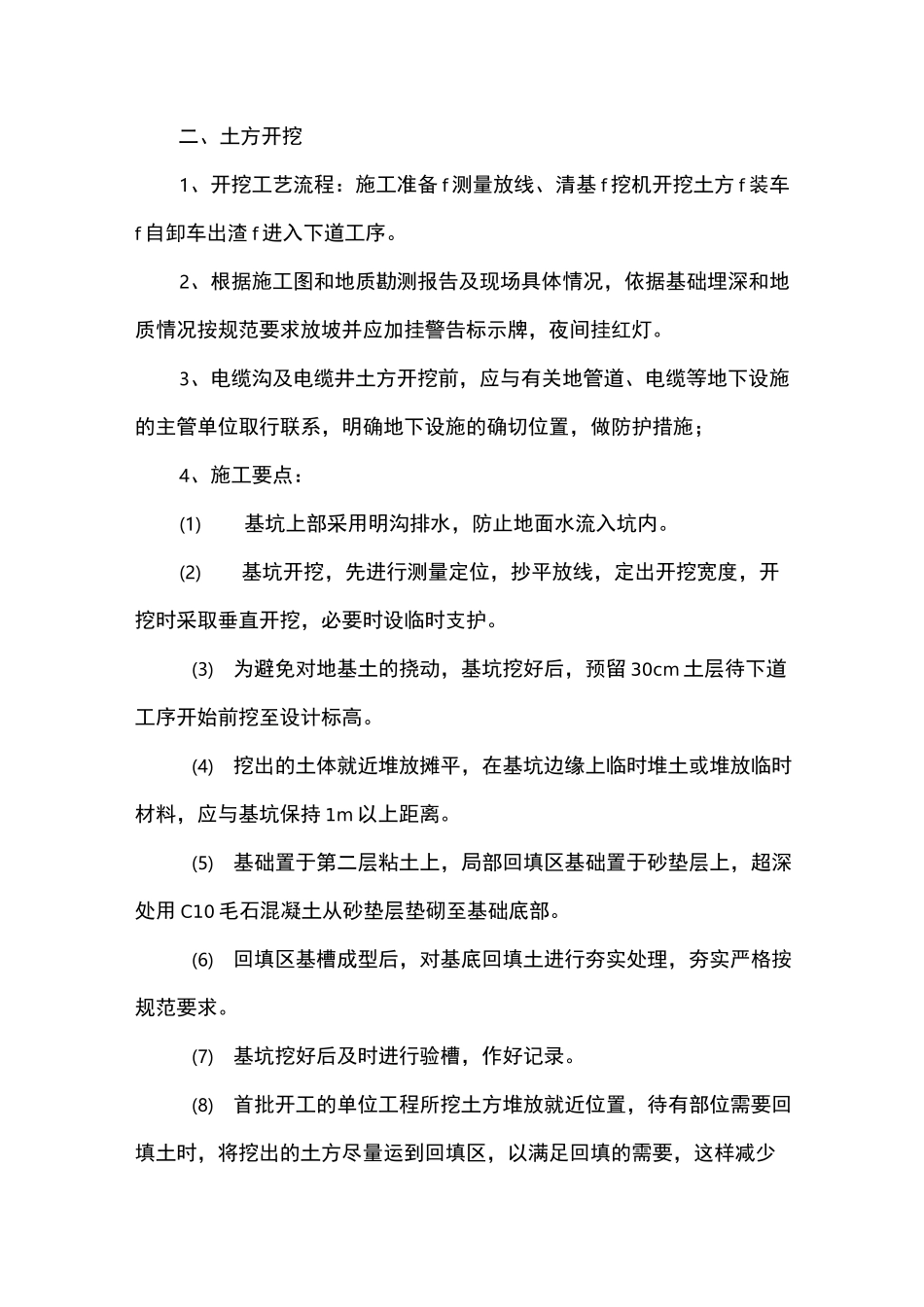

二、土方开挖1、开挖工艺流程:施工准备 f 测量放线、清基 f 挖机开挖土方 f 装车f 自卸车出渣 f 进入下道工序
2、根据施工图和地质勘测报告及现场具体情况,依据基础埋深和地质情况按规范要求放坡并应加挂警告标示牌,夜间挂红灯
3、电缆沟及电缆井土方开挖前,应与有关地管道、电缆等地下设施的主管单位取行联系,明确地下设施的确切位置,做防护措施;4、施工要点:(1)基坑上部采用明沟排水,防止地面水流入坑内
(2)基坑开挖,先进行测量定位,抄平放线,定出开挖宽度,开挖时采取垂直开挖,必要时设临时支护
(3)为避免对地基土的挠动,基坑挖好后,预留 30cm 土层待下道工序开始前挖至设计标高
(4)挖出的土体就近堆放摊平,在基坑边缘上临时堆土或堆放临时材料,应与基坑保持 1m 以上距离
(5)基础置于第二层粘土上,局部回填区基础置于砂垫层上,超深处用 C10 毛石混凝土从砂垫层垫砌至基础底部
(6)回填区基槽成型后,对基底回填土进行夯实处理,夯实严格按规范要求
(7)基坑挖好后及时进行验槽,作好记录
(8)首批开工的单位工程所挖土方堆放就近位置,待有部位需要回填土时,将挖出的土方尽量运到回填区,以满足回填的需要,这样减少土方的重复挖运,降低成本
(9)回填工作中要注意土方的回填质量,必须分层夯实,层层取样,达到密实度要求后方可继续填下一层

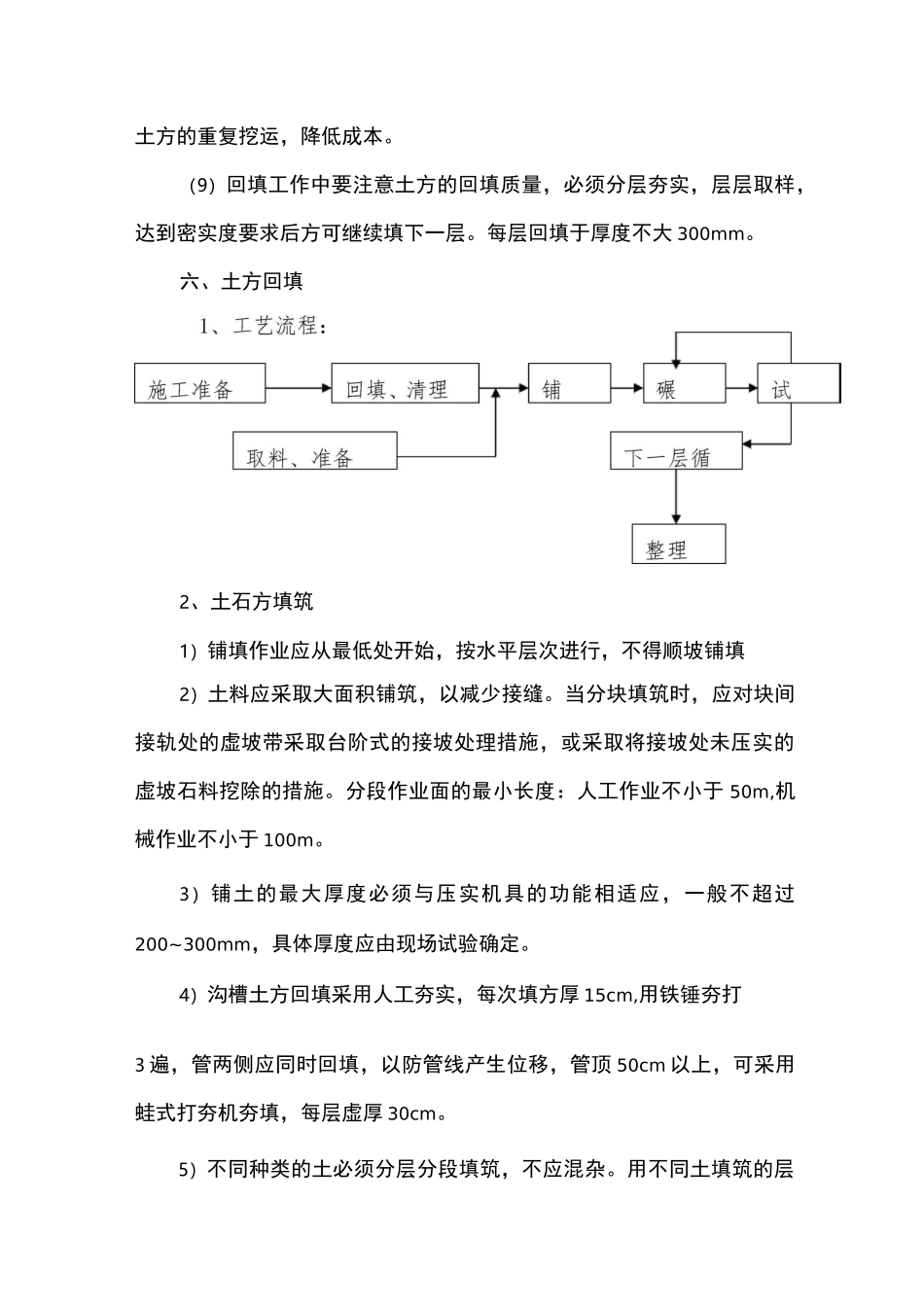

每层回填于厚度不大 300mm
六、土方回填2、土石方填筑1)铺填作业应从最低处开始,按水平层次进行,不得顺坡铺填2)土料应采取大面积铺筑,以减少接缝
当分块填筑时,应对块间接轨处的虚坡带采取台阶式的接坡处理措施,或采取将接坡处未压实的虚坡石料挖除的措施
分段作业面的最小长度:人工作业不小于 50m,机械作业不小于 100m
3)铺土的最大厚度必须与压实机具的功能相适应,一般不超过200~300mm,具体厚度应由现场试验确定

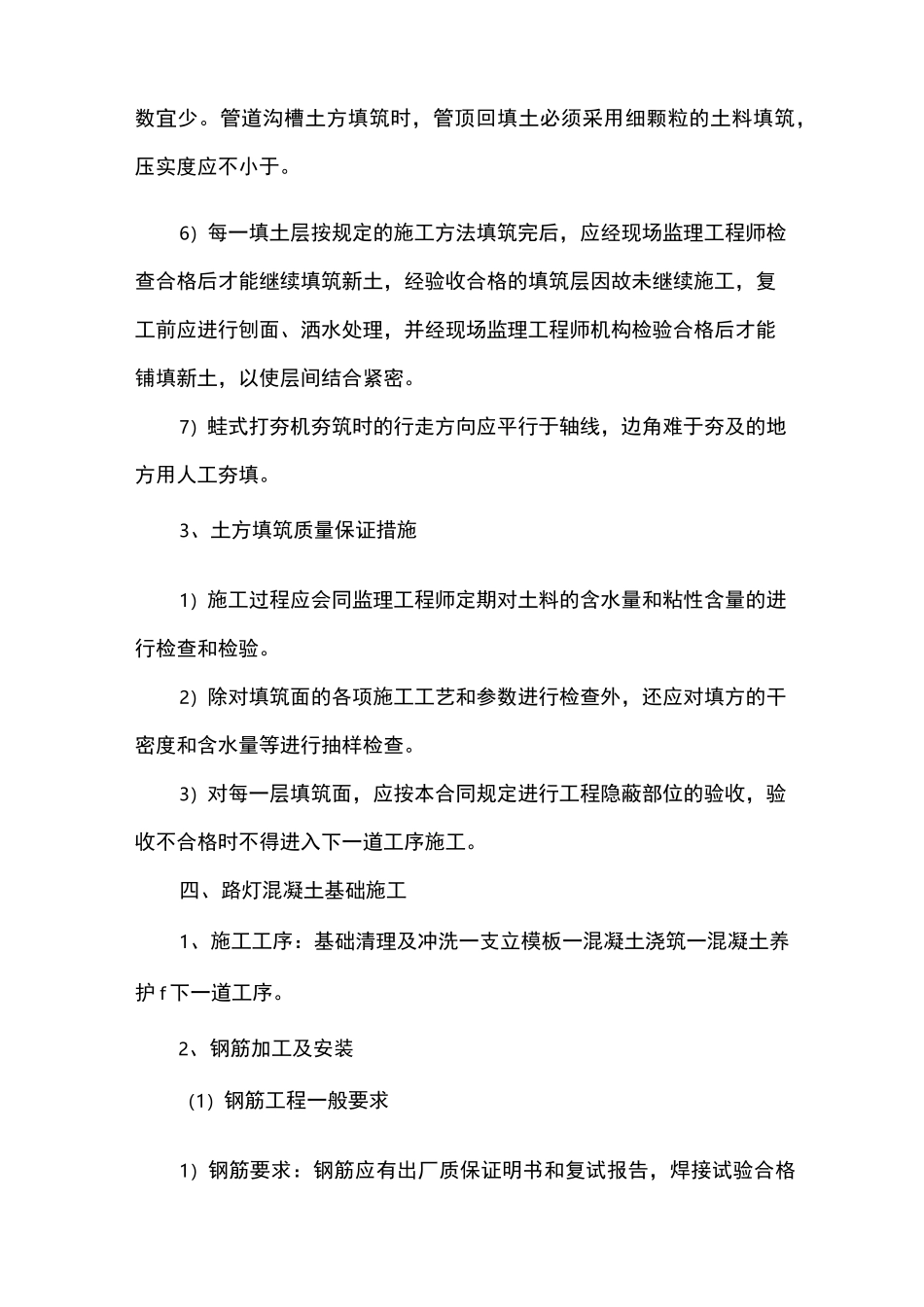

4)沟槽土方回填采
