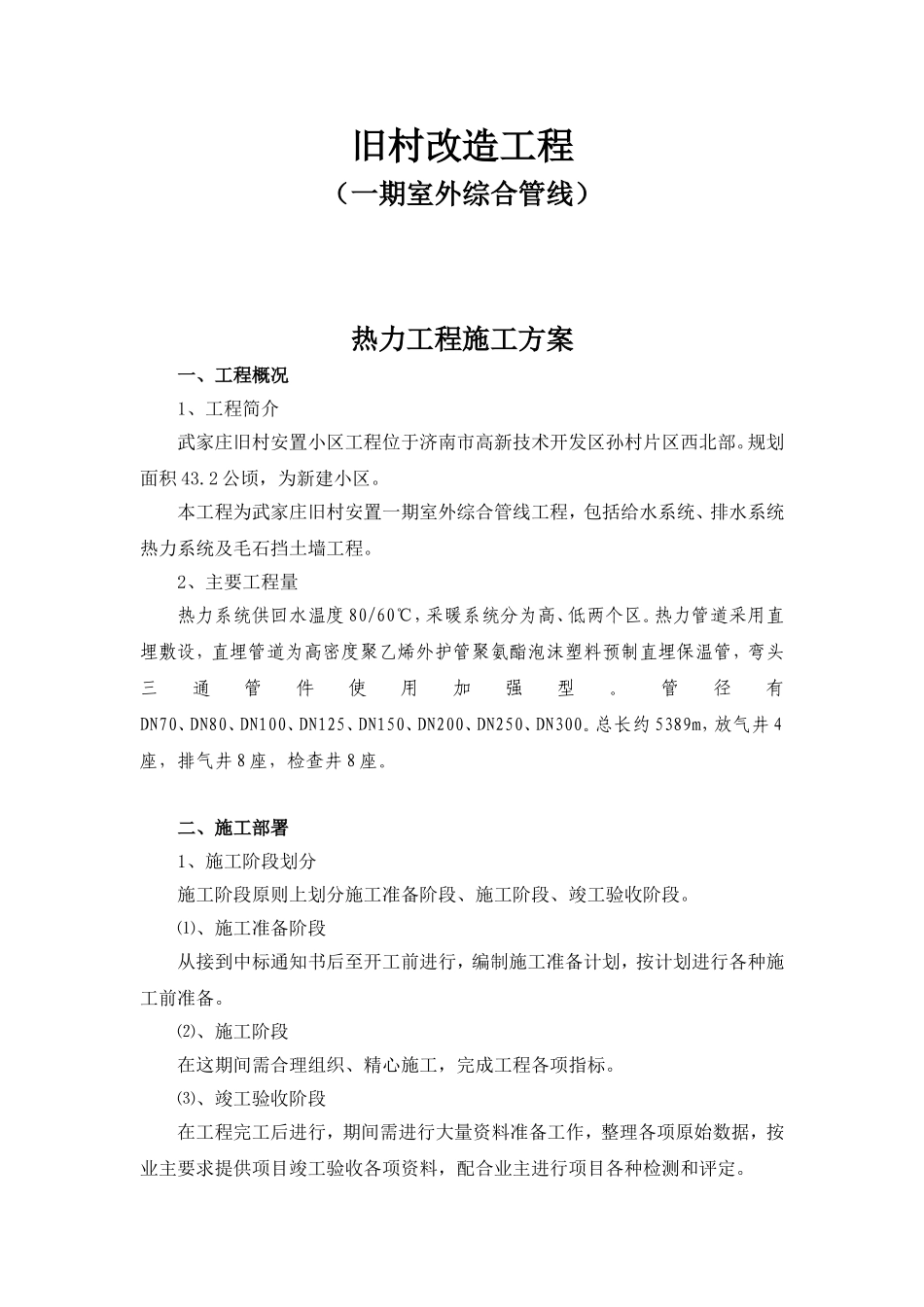

旧村改造工程(一期室外综合管线)热力工程施工方案一、工程概况1、工程简介武家庄旧村安置小区工程位于济南市高新技术开发区孙村片区西北部
规划面积43
2公顷,为新建小区
本工程为武家庄旧村安置一期室外综合管线工程,包括给水系统、排水系统热力系统及毛石挡土墙工程
2、主要工程量热力系统供回水温度80/60℃,采暖系统分为高、低两个区
热力管道采用直埋敷设,直埋管道为高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管,弯头三通管件使用加强型
管径有DN70、DN80、DN100、DN125、DN150、DN200、DN250、DN300
总长约5389m,放气井4座,排气井8座,检查井8座
二、施工部署1、施工阶段划分施工阶段原则上划分施工准备阶段、施工阶段、竣工验收阶段
⑴、施工准备阶段从接到中标通知书后至开工前进行,编制施工准备计划,按计划进行各种施工前准备
⑵、施工阶段在这期间需合理组织、精心施工,完成工程各项指标
⑶、竣工验收阶段在工程完工后进行,期间需进行大量资料准备工作,整理各项原始数据,按业主要求提供项目竣工验收各项资料,配合业主进行项目各种检测和评定
2、施工区域划分根据现场情况,施工区域分为5个区,一区为西南部,主要有3-3#、3-4#、3-5#、3-6#、3-11#;二区为东南部,主要有3-14#、3-15#、3-16#、3-17#、3-18#;三区为东北部,主要有3-19#、3-20#、3-21#、3-22#、3-23#、3-24#;四区为西北部,主要有2-14#、2-16#高层;五区为主路部分
三、施工准备1、现场调查:⑴、开工前根据设计图纸和招标文件资料进行沿线踏勘和调查,将现场情况和问题逐一列出,集中研究处理方案
⑵、确定水准点标高、位置,以便施工放样时设置临时标志
对于施工范围内的测量标志,必须采取措施妥善保护,以免施工时由于不慎而受损
⑶、提前做好石灰
