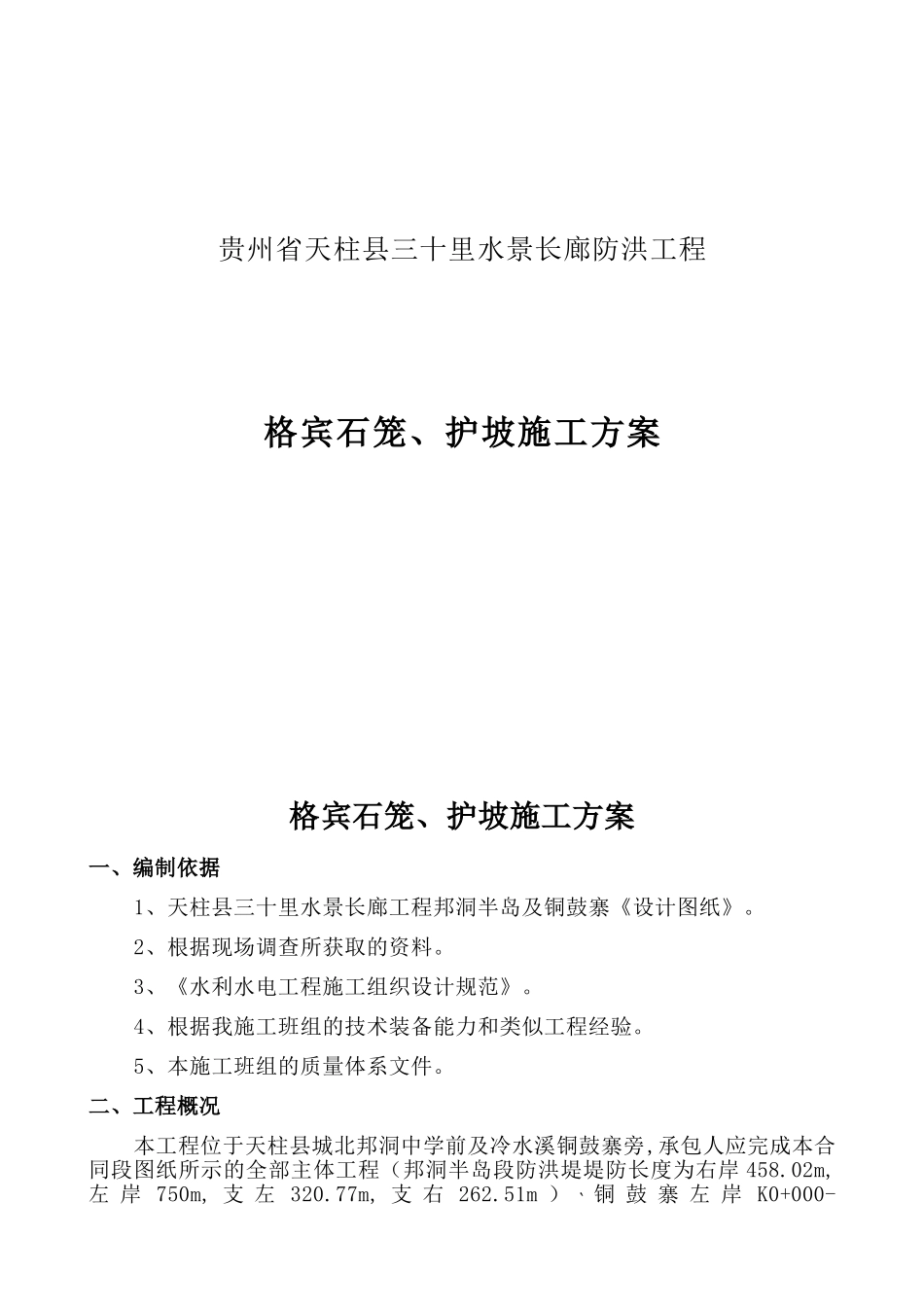

贵州省天柱县三十里水景长廊防洪工程格宾石笼、护坡施工方案格宾石笼、护坡施工方案一、编制依据1、天柱县三十里水景长廊工程邦洞半岛及铜鼓寨《设计图纸》
2、根据现场调查所获取的资料
3、《水利水电工程施工组织设计规范》
4、根据我施工班组的技术装备能力和类似工程经验
5、本施工班组的质量体系文件
二、工程概况本工程位于天柱县城北邦洞中学前及冷水溪铜鼓寨旁,承包人应完成本合同段图纸所示的全部主体工程(邦洞半岛段防洪堤堤防长度为右岸458
02m,左岸750m,支左320
77m,支右262
51m)˴铜鼓寨左岸K0+000-K0+290
9K0+000-K0+321
7˴等水工工程及完成上述工程临时工程、施工辅助设施设备采购、设计、施工、运行、维护和撤除等
本项目的防洪堤型式,主要包括砼挡墙、格宾石笼挡墙以及格宾垫护坡等,按护岸型式的不同,格宾石笼亦排列为一至七排不等

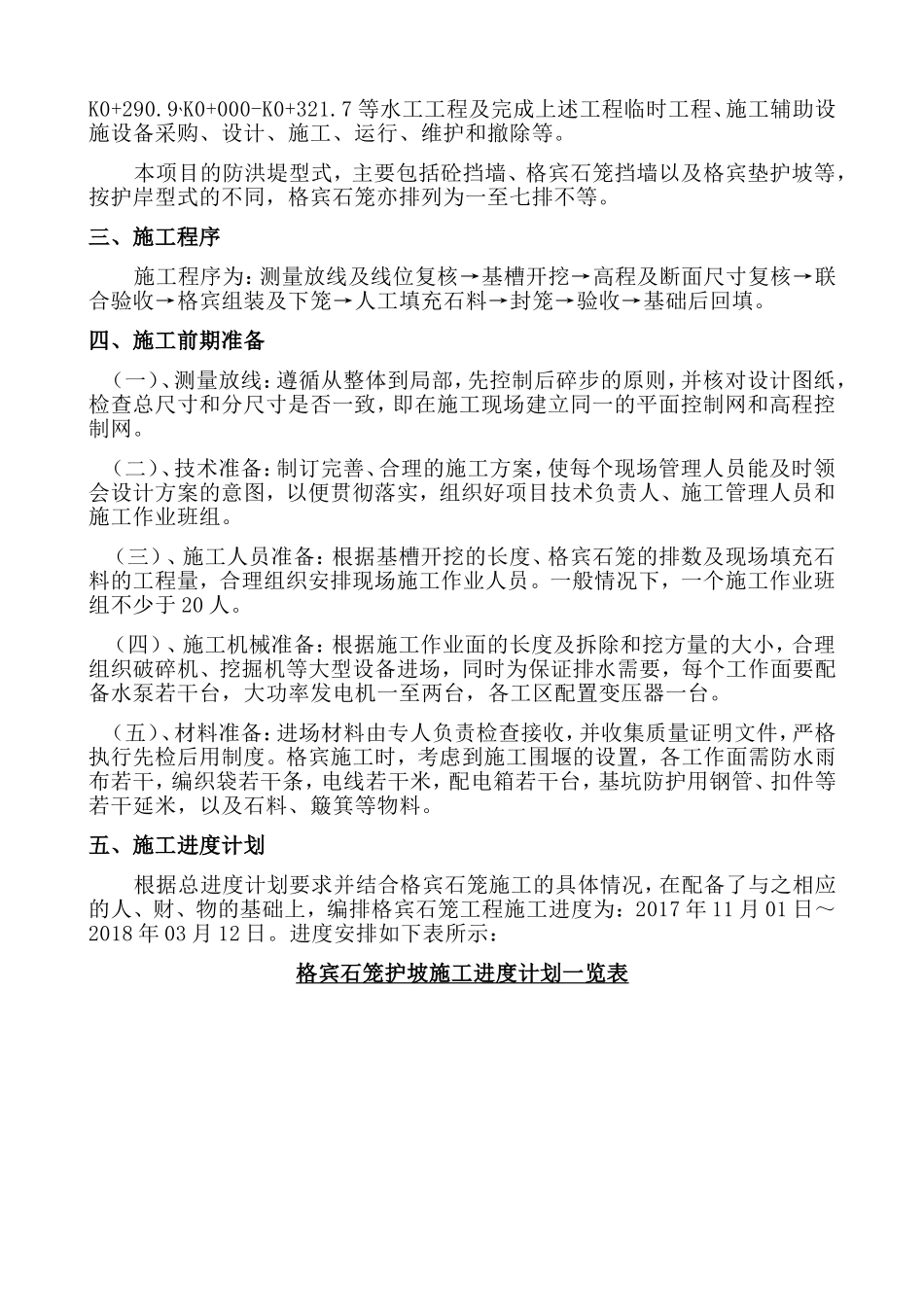

三、施工程序施工程序为:测量放线及线位复核→基槽开挖→高程及断面尺寸复核→联合验收→格宾组装及下笼→人工填充石料→封笼→验收→基础后回填
四、施工前期准备(一)、测量放线:遵循从整体到局部,先控制后碎步的原则,并核对设计图纸,检查总尺寸和分尺寸是否一致,即在施工现场建立同一的平面控制网和高程控制网
(二)、技术准备:制订完善、合理的施工方案,使每个现场管理人员能及时领会设计方案的意图,以便贯彻落实,组织好项目技术负责人、施工管理人员和施工作业班组
(三)、施工人员准备:根据基槽开挖的长度、格宾石笼的排数及现场填充石料的工程量,合理组织安排现场施工作业人员
一般情况下,一个施工作业班组不少于20人
(四)、施工机械准备:根据施工作业面的长度及拆除和挖方量的大小,合理组织破碎机、挖掘机等大型设备进场,同时为保证排水需要,每个工作面要配备水泵若干台,大功率发电机一至两台,各工区配置变压器一台

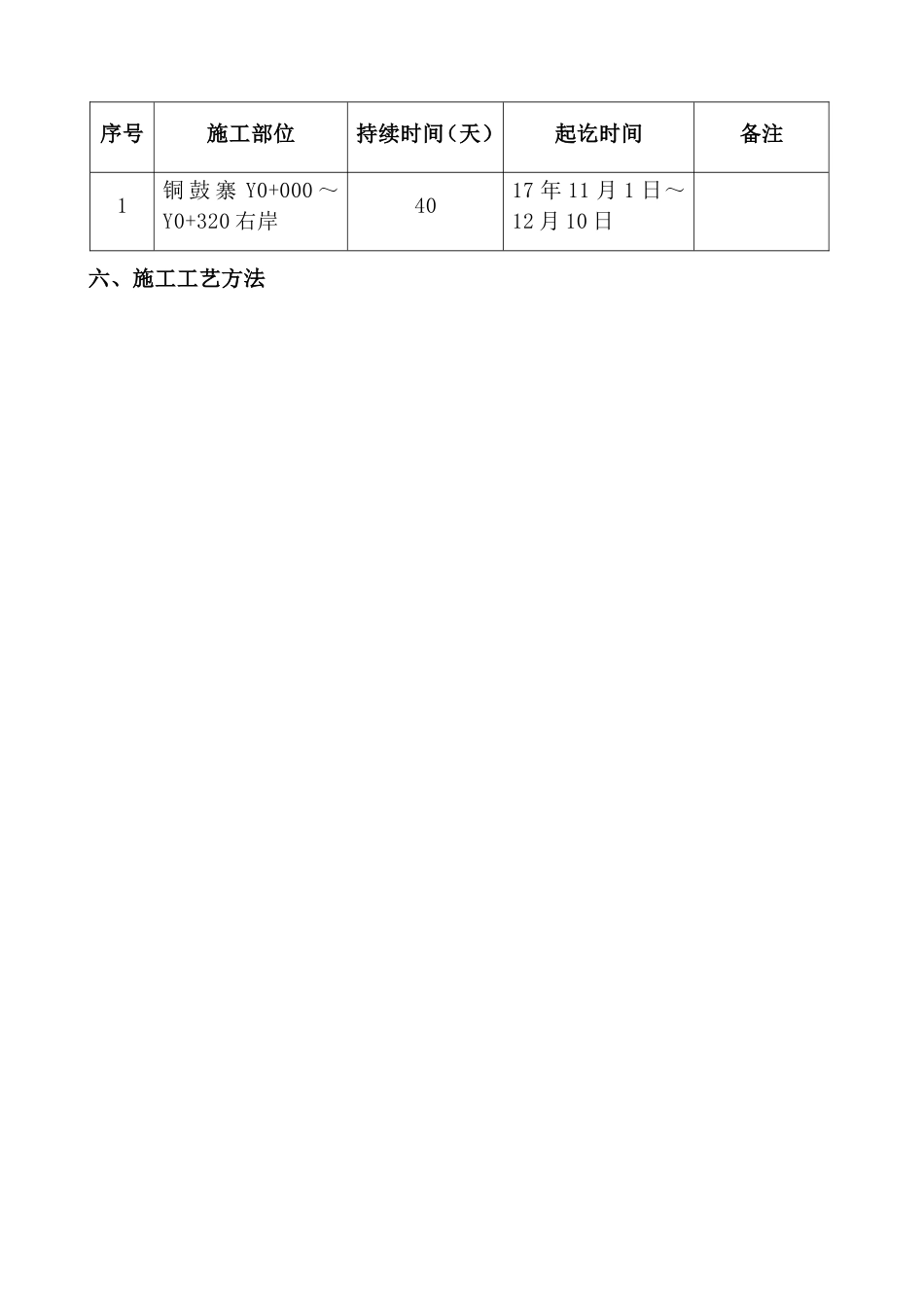

(五)、材料准备:进场材料由
