管道安装施工方案一、地下管道敷设1、下管1
1 下管前的检查工作(1)沟槽的检查下管前应对沟槽进行检查,主要有以下内容:检查槽底是否有杂物,若有应清理干净,槽底如遇棺材、粪污等不洁之物,应清除干净并做地基处理,必要时需消毒
检查槽底宽度及高程,应保证管道结构每侧的工作宽度,槽底高程要符合现行的检验标准,不合格者应进行修整
检查槽帮是否有裂缝及坍塌的危险,如有用支撑加固等方法处理检查槽边堆土高度,下管的一侧堆土过高、过陡的,应根据下管需要进行整理,并须符合安全要求
检查地基、基础,如有被扰动的,应进行处理,冬季管道不得铺设在冻土上
在混凝土基础上下管时,除检查基础面高程必须符合质量标准外同时混凝土强度应达到 5
0Mpa 方可在基础上下管
管道下沟前,应将管沟内塌方土、石块、雨水、油污和积雪等清除干净;应检查管沟或涵洞深度、标高和断面尺寸,并应符合相关设计要求;石方段管沟,松软垫层厚度不得低于 300mm,沟底应平坦、无石块
(2)管道检验下管前对下管工具及设备必须进行安全检查,发现不正常情况,必须及时修理和更换
下管前应详细检查管材、管件及接口材料是否符合质量要求

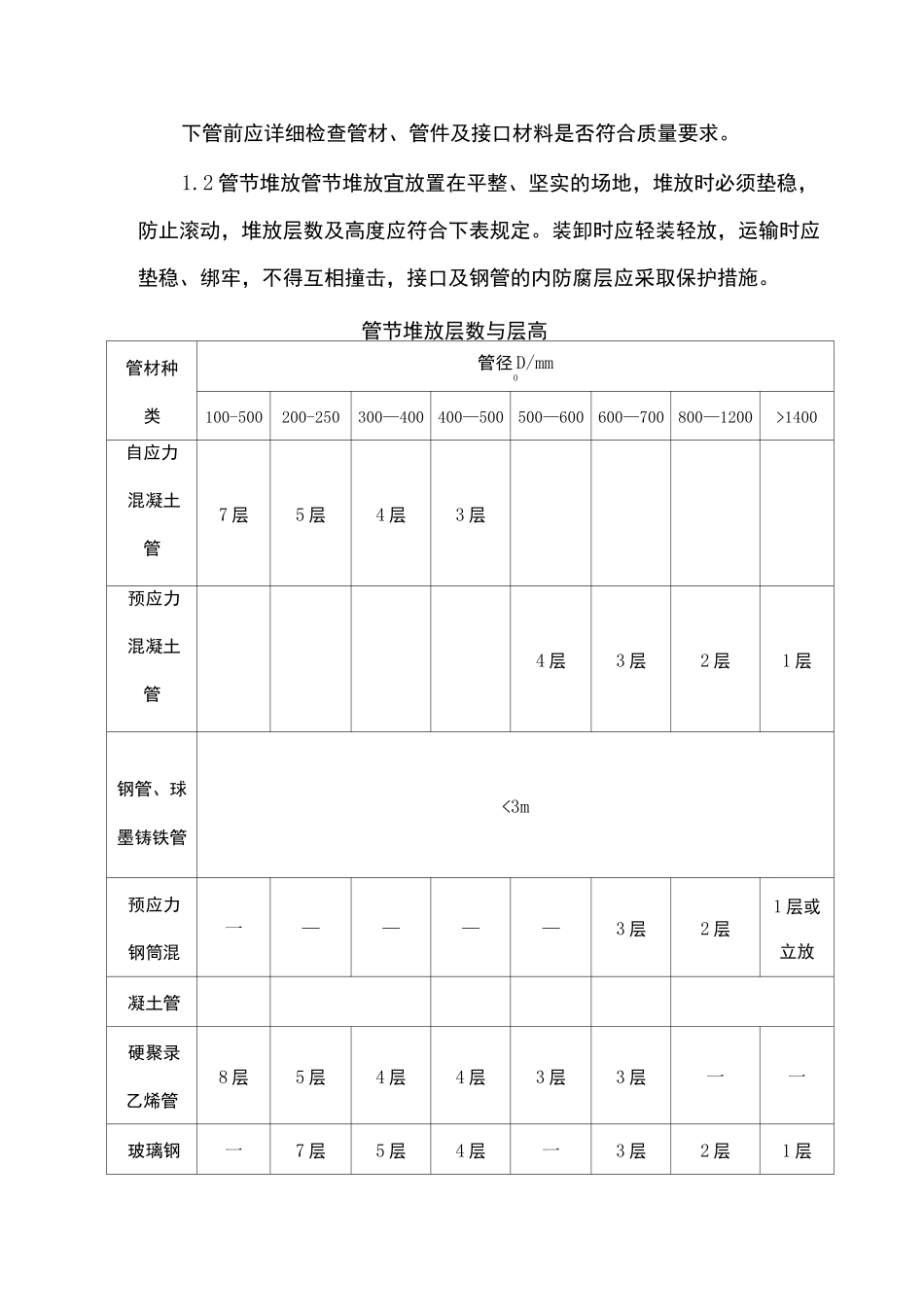

2 管节堆放管节堆放宜放置在平整、坚实的场地,堆放时必须垫稳,防止滚动,堆放层数及高度应符合下表规定
装卸时应轻装轻放,运输时应垫稳、绑牢,不得互相撞击,接口及钢管的内防腐层应采取保护措施
管节堆放层数与层高管材种类管径 D/mm0100-500200-250300—400400—500500—600600—700800—1200>1400自应力混凝土管7 层5 层4 层3 层预应力混凝土管4 层3 层2 层1 层钢管、球墨铸铁管
