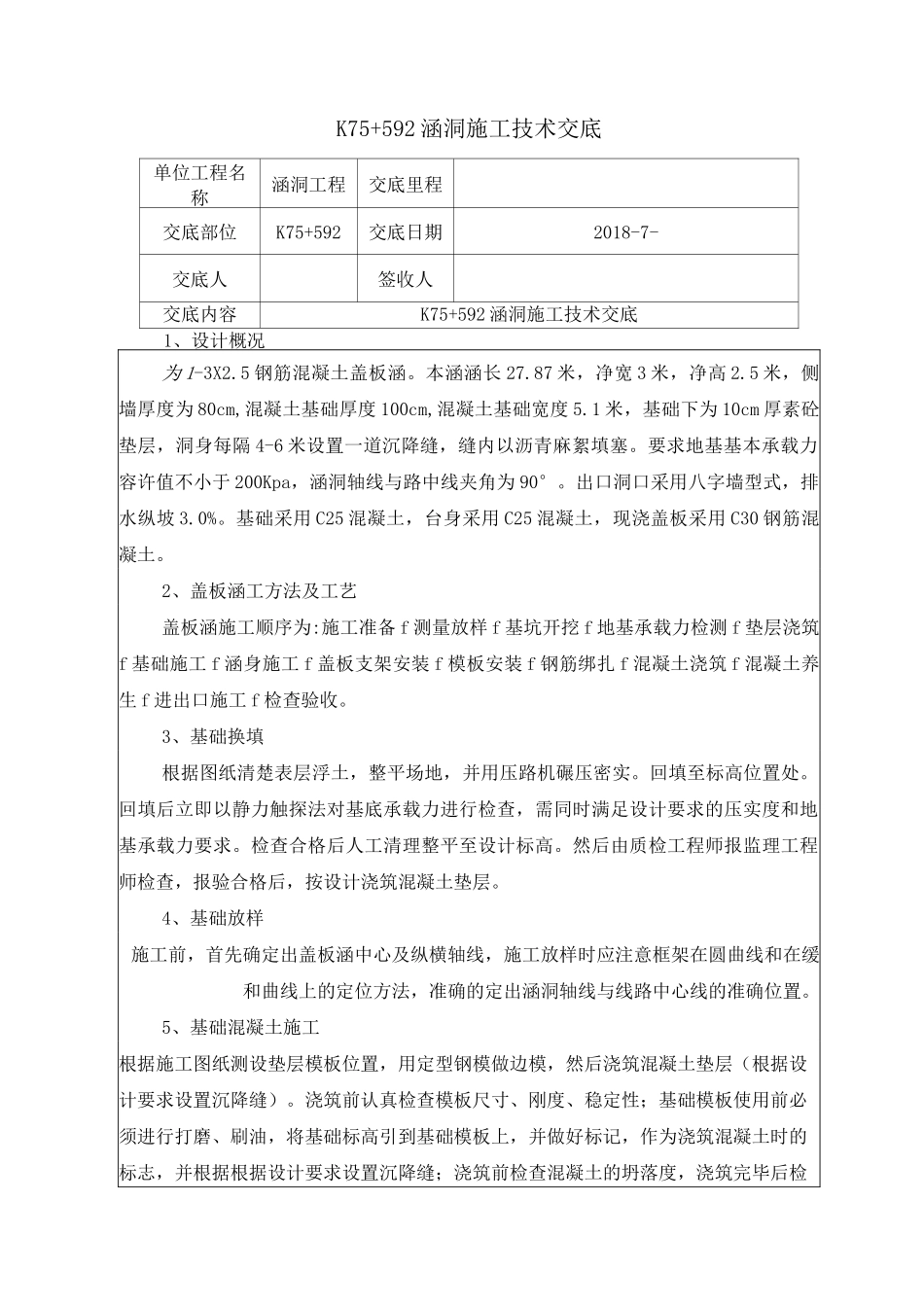

涵洞技术交底编制:审核:审批:二 Oxx 年 x 月 x 日K75+592 涵洞施工技术交底单位工程名称涵洞工程交底里程交底部位K75+592交底日期2018-7-交底人签收人交底内容K75+592 涵洞施工技术交底1、设计概况为 1-3X2
5 钢筋混凝土盖板涵
本涵涵长 27
87 米,净宽 3 米,净高 2
5 米,侧墙厚度为 80cm,混凝土基础厚度 100cm,混凝土基础宽度 5
1 米,基础下为 10cm 厚素砼垫层,洞身每隔 4-6 米设置一道沉降缝,缝内以沥青麻絮填塞
要求地基基本承载力容许值不小于 200Kpa,涵洞轴线与路中线夹角为 90°
出口洞口采用八字墙型式,排水纵坡 3
基础采用 C25 混凝土,台身采用 C25 混凝土,现浇盖板采用 C30 钢筋混凝土
2、盖板涵工方法及工艺盖板涵施工顺序为:施工准备 f 测量放样 f 基坑开挖 f 地基承载力检测 f 垫层浇筑f 基础施工 f 涵身施工 f 盖板支架安装 f 模板安装 f 钢筋绑扎 f 混凝土浇筑 f 混凝土养生 f 进出口施工 f 检查验收
3、基础换填根据图纸清楚表层浮土,整平场地,并用压路机碾压密实
回填至标高位置处
回填后立即以静力触探法对基底承载力进行检查,需同时满足设计要求的压实度和地基承载力要求
检查合格后人工清理整平至设计标高
然后由质检工程师报监理工程师检查,报验合格后,按设计浇筑混凝土垫层
4、基础放样施工前,首先确定出盖板涵中心及纵横轴线,施工放样时应注意框架在圆曲线和在缓和曲线上的定位方法,准确的定出涵洞轴线与线路中心线的准确位置
5、基础混凝土施工根据施工图纸测设垫层模板位置,用定型钢模做边模,然后浇筑混凝土垫层(根据设计要求设置沉降缝)
浇筑前认真检查模板尺寸、刚度、稳定性;基础模板使用前必须进行打磨、刷油,将基础标高引到基础模板上,并做好标记,作为浇筑混凝土
