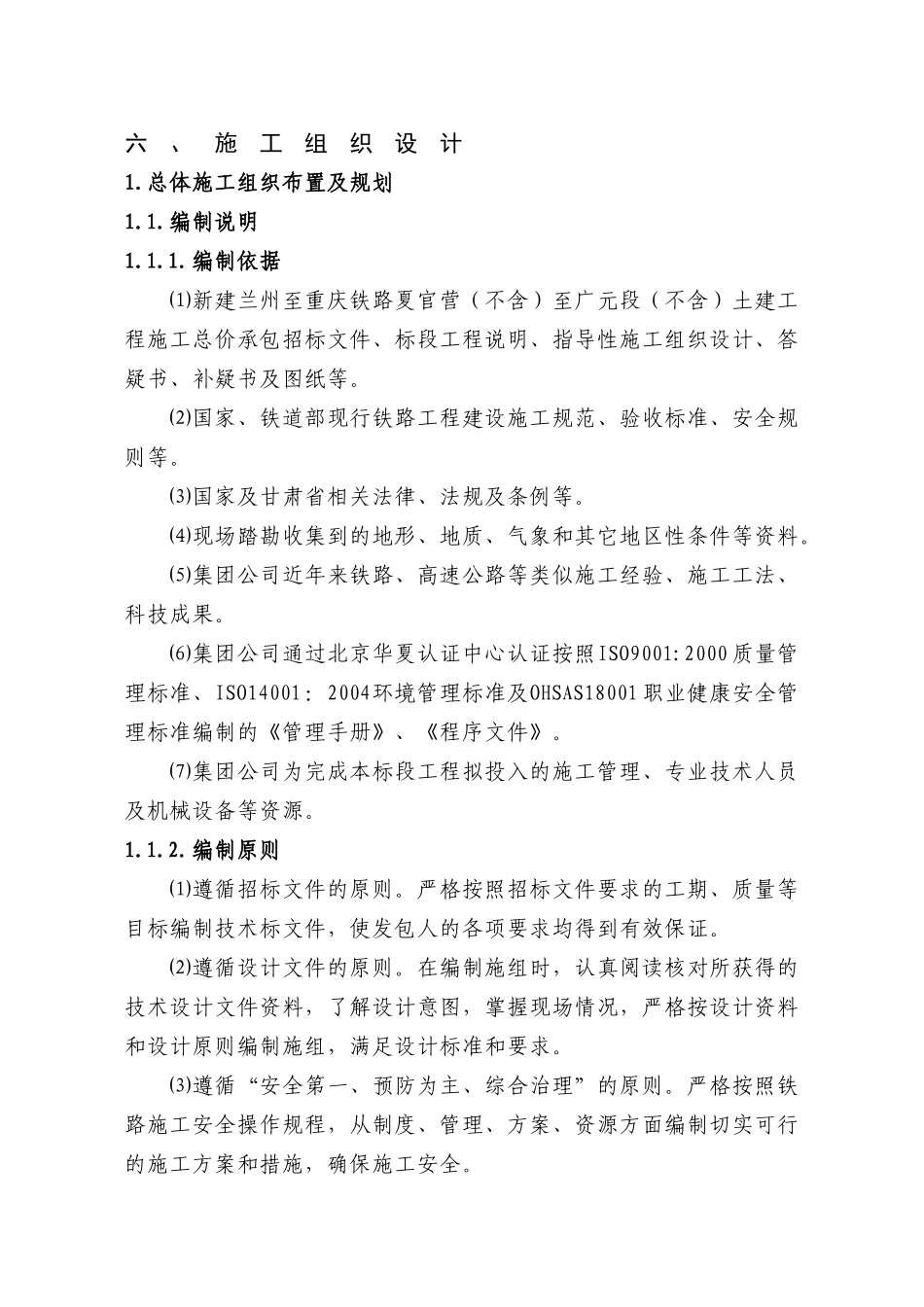

六、施工组织设计1
总体施工组织布置及规划1
编制依据⑴新建兰州至重庆铁路夏官营(不含)至广元段(不含)土建工程施工总价承包招标文件、标段工程说明、指导性施工组织设计、答疑书、补疑书及图纸等
⑵国家、铁道部现行铁路工程建设施工规范、验收标准、安全规则等
⑶国家及甘肃省相关法律、法规及条例等
⑷现场踏勘收集到的地形、地质、气象和其它地区性条件等资料
⑸集团公司近年来铁路、高速公路等类似施工经验、施工工法、科技成果
⑹集团公司通过北京华夏认证中心认证按照ISO9001:2000质量管理标准、ISO14001:2004环境管理标准及OHSAS18001职业健康安全管理标准编制的《管理手册》、《程序文件》
⑺集团公司为完成本标段工程拟投入的施工管理、专业技术人员及机械设备等资源
编制原则⑴遵循招标文件的原则
严格按照招标文件要求的工期、质量等目标编制技术标文件,使发包人的各项要求均得到有效保证
⑵遵循设计文件的原则
在编制施组时,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准和要求
⑶遵循“安全第一、预防为主、综合治理”的原则
严格按照铁路施工安全操作规程,从制度、管理、方案、资源方面编制切实可行的施工方案和措施,确保施工安全

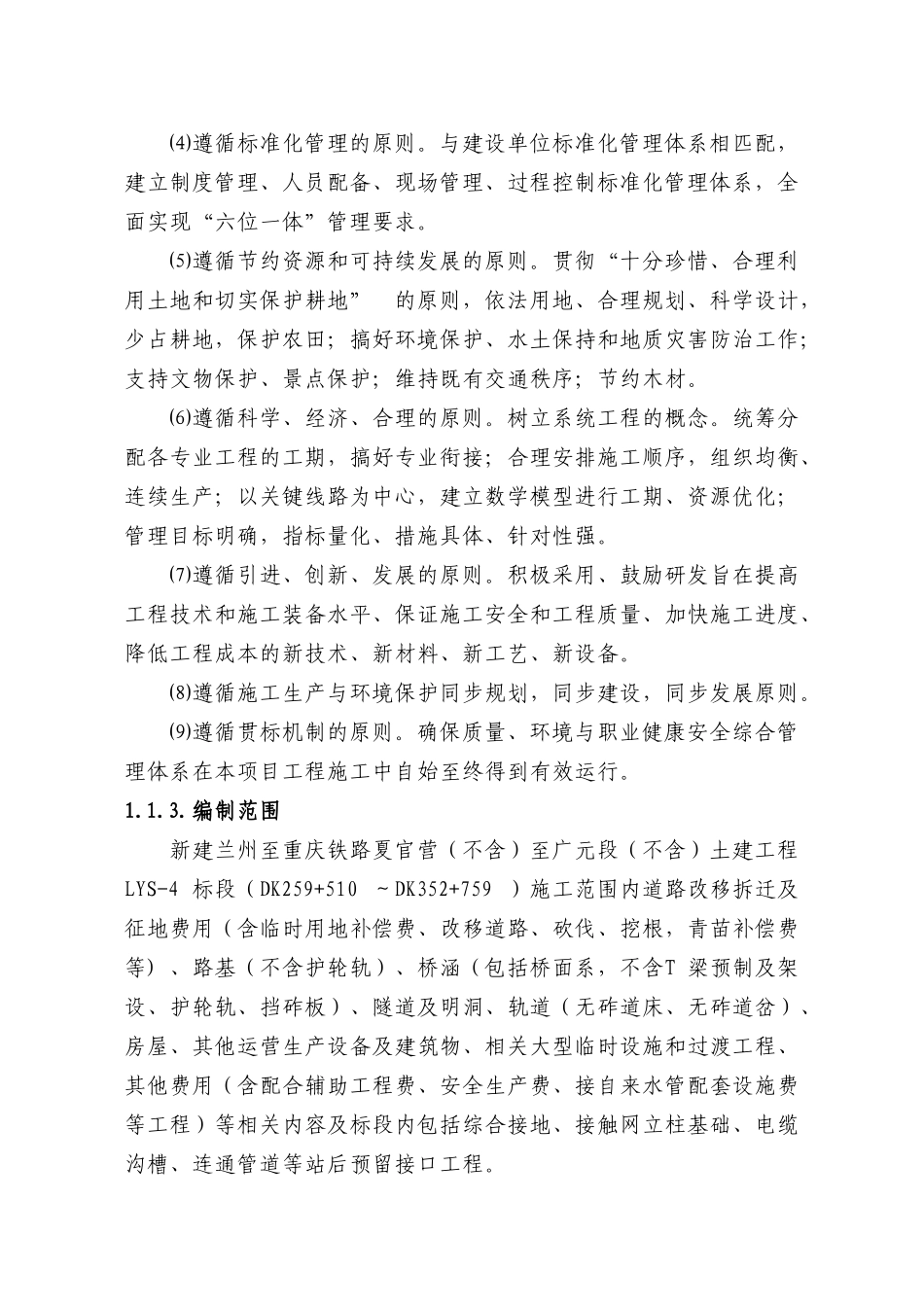

⑷遵循标准化管理的原则
与建设单位标准化管理体系相匹配,建立制度管理、人员配备、现场管理、过程控制标准化管理体系,全面实现“六位一体”管理要求
⑸遵循节约资源和可持续发展的原则
贯彻“十分珍惜、合理利用土地和切实保护耕地”的原则,依法用地、合理规划、科学设计,少占耕地,保护农田;搞好环境保护、水土保持和地质灾害防治工作;支持文物保护、景点保护;维持既有交通秩序;节约木材
⑹遵循科学、经济、合理的原则
树立系统工程的概念
统筹分配各专业工程的工期,搞好专业衔接
