目录第一章、工程概况第二章、钢筋进场与试验第三章、钢筋加工第四章、钢筋的连接第五章、钢筋绑扎施工第六章、钢筋清理和保护第七章、质量检查与验收第八章、质量通病及预防措施第九章、钢筋的冬季施工第十章、成品保护第十一章、安全文明施工第十二章、环保措施第一章、工程概况本工程位于永州市冷水滩区福善街内衣厂内
该工程地上共2栋楼,各栋地上为1+28层,地下1层,其中一层局部为架空层建筑高度为92
35米,建筑面积:25819
工程为一类高层住宅楼,剪力墙结构,设计使用年限为50年,抗震设防烈度6度,建筑抗震设防类别为丙类
建筑安全等级为二级;耐火等级均为一级;屋面防水等级为Ⅰ级
000相当于绝对标高(黄海高程)114
第二章、钢筋进场与试验1

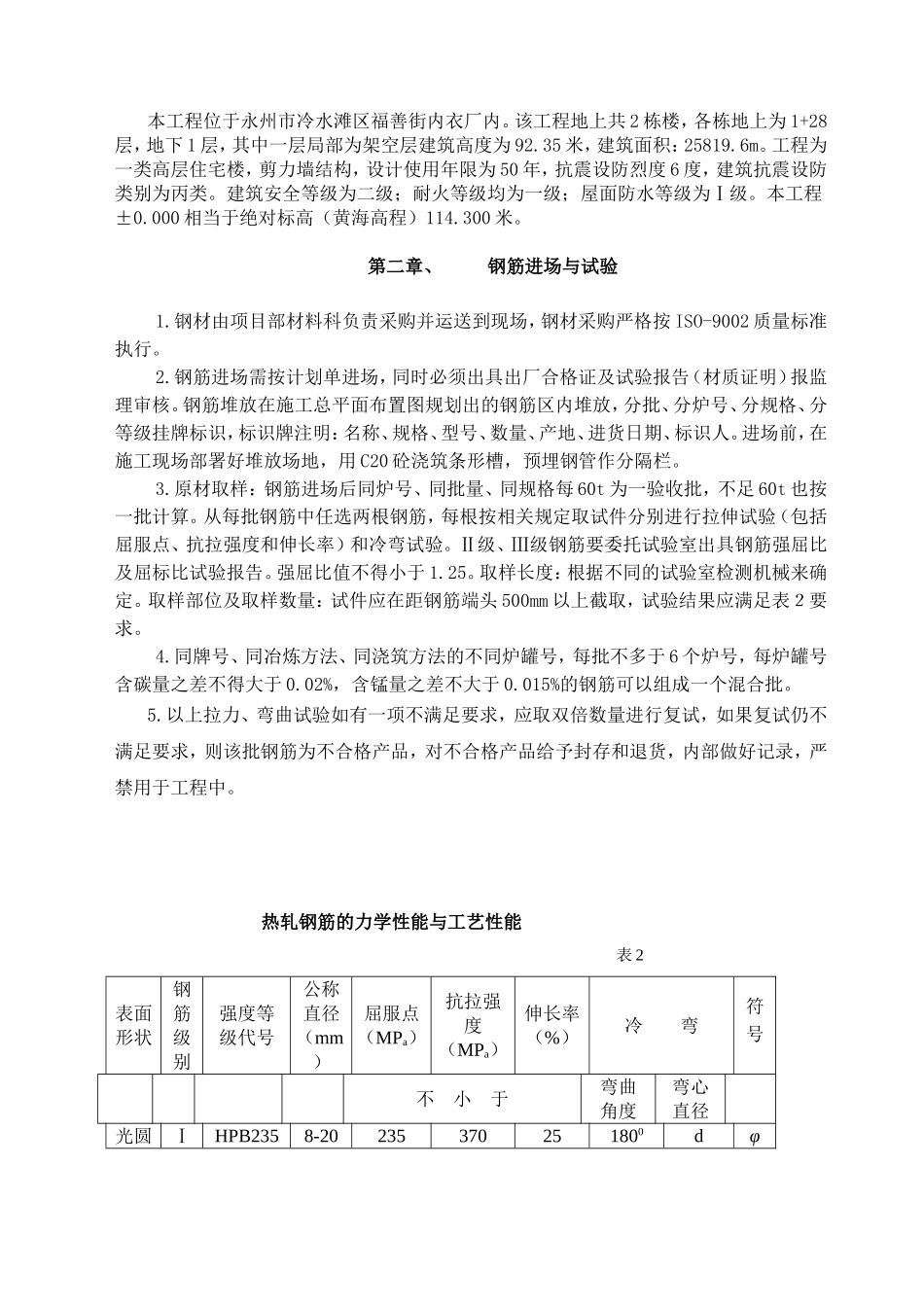

钢材由项目部材料科负责采购并运送到现场,钢材采购严格按ISO-9002质量标准执行
钢筋进场需按计划单进场,同时必须出具出厂合格证及试验报告(材质证明)报监理审核
钢筋堆放在施工总平面布置图规划出的钢筋区内堆放,分批、分炉号、分规格、分等级挂牌标识,标识牌注明:名称、规格、型号、数量、产地、进货日期、标识人
进场前,在施工现场部署好堆放场地,用C20砼浇筑条形槽,预埋钢管作分隔栏
原材取样:钢筋进场后同炉号、同批量、同规格每60t为一验收批,不足60t也按一批计算
从每批钢筋中任选两根钢筋,每根按相关规定取试件分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验

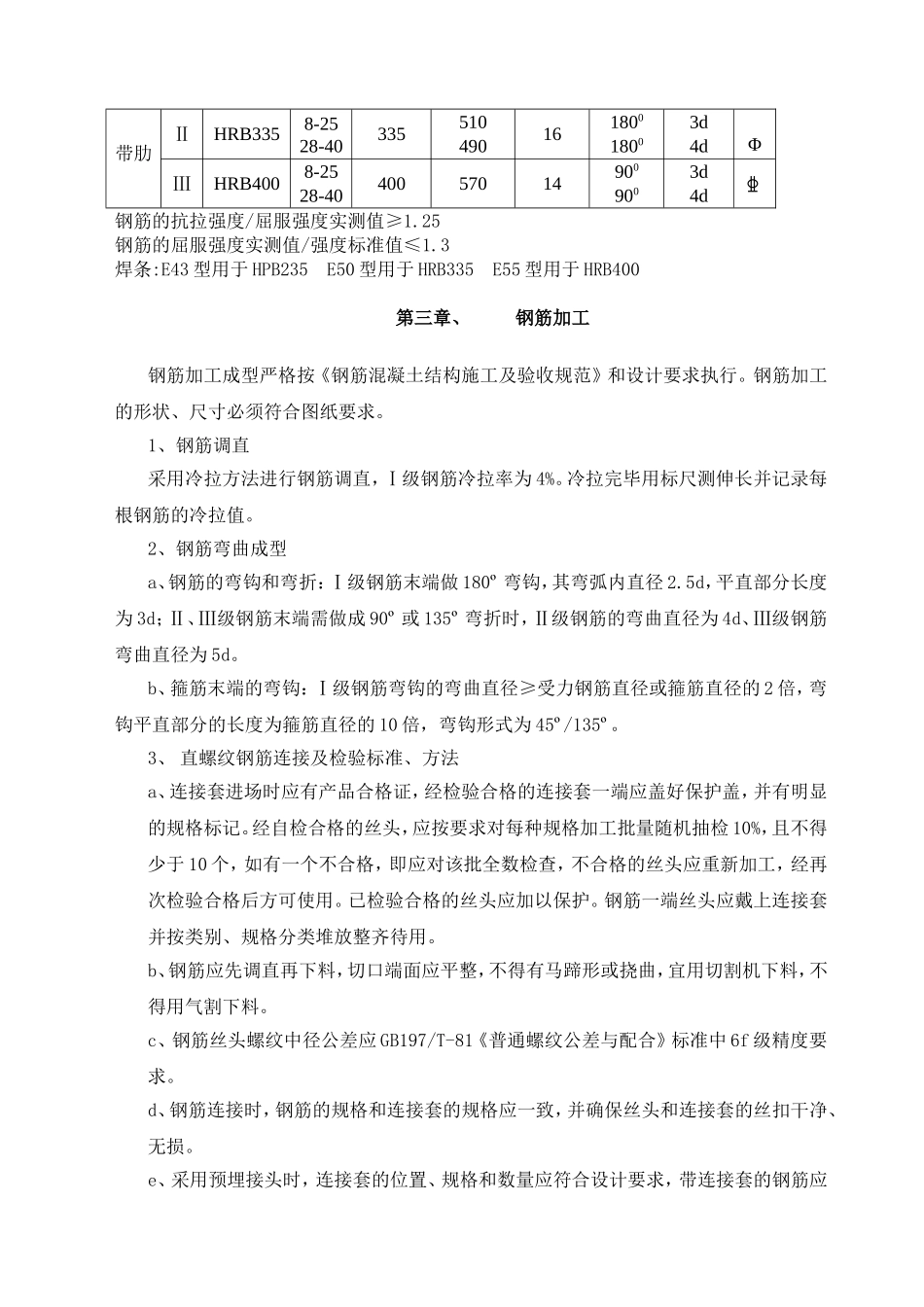

Ⅱ级、Ⅲ级钢筋要委托试验室出具钢筋强屈比及屈标比试验报告
强屈比值不得小于1
取样长度:根据不同的试验室检测机械来确定
取样部位及取样数量:试件应在距钢筋端头500mm以上截取,试验结果应满足表2要求
同牌号、同冶炼方法、同浇筑方法的不同炉罐号,每批不多于6个炉号,每炉罐号含碳量之差不得大于0
02%,含锰量之差不大于0
015%的钢筋
