排水沟施工方案(改)

排水沟施工方案(改)_第1页
1/6
排水沟施工方案(改)_第2页
2/6
排水沟施工方案(改)_第3页
3/6

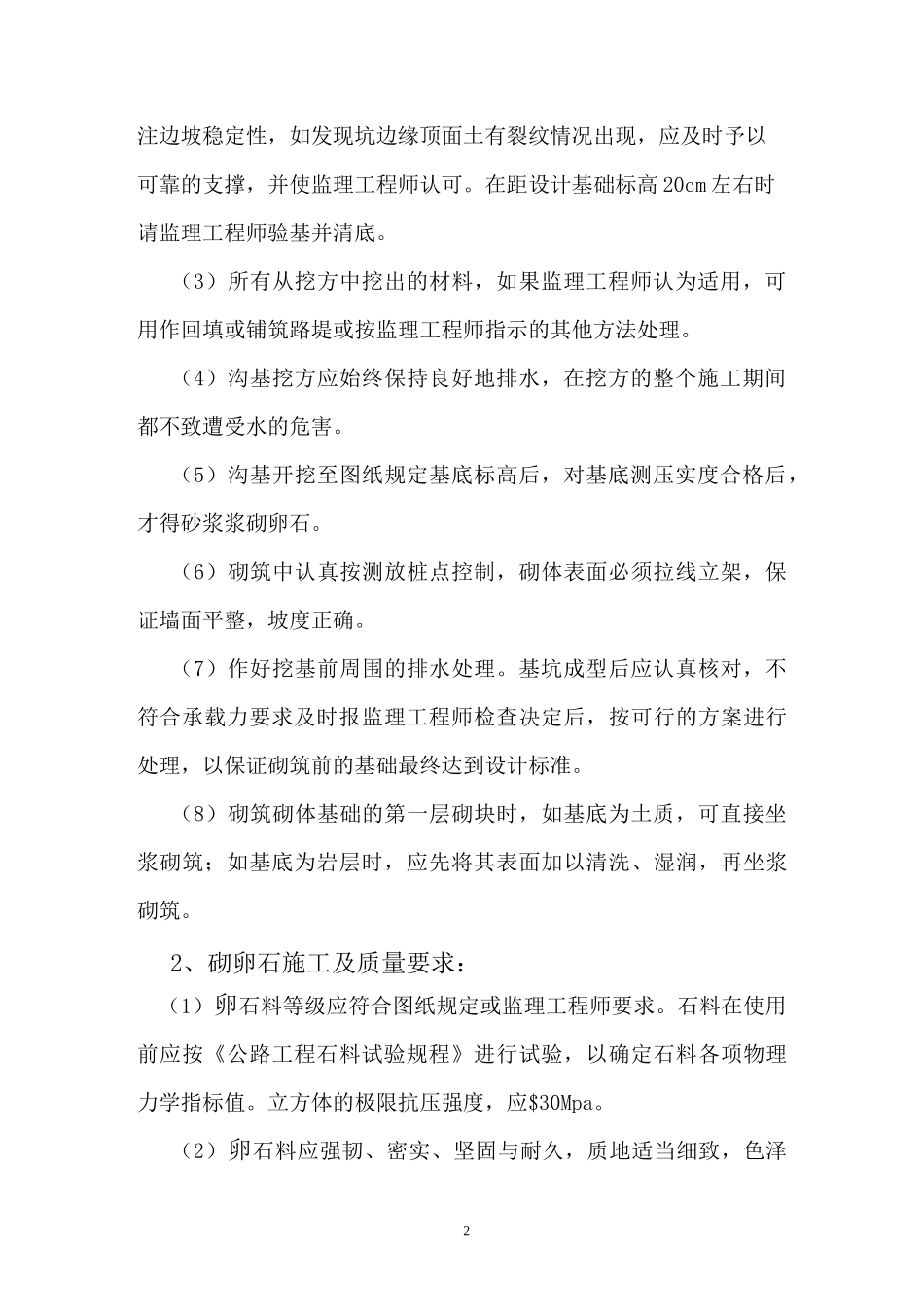

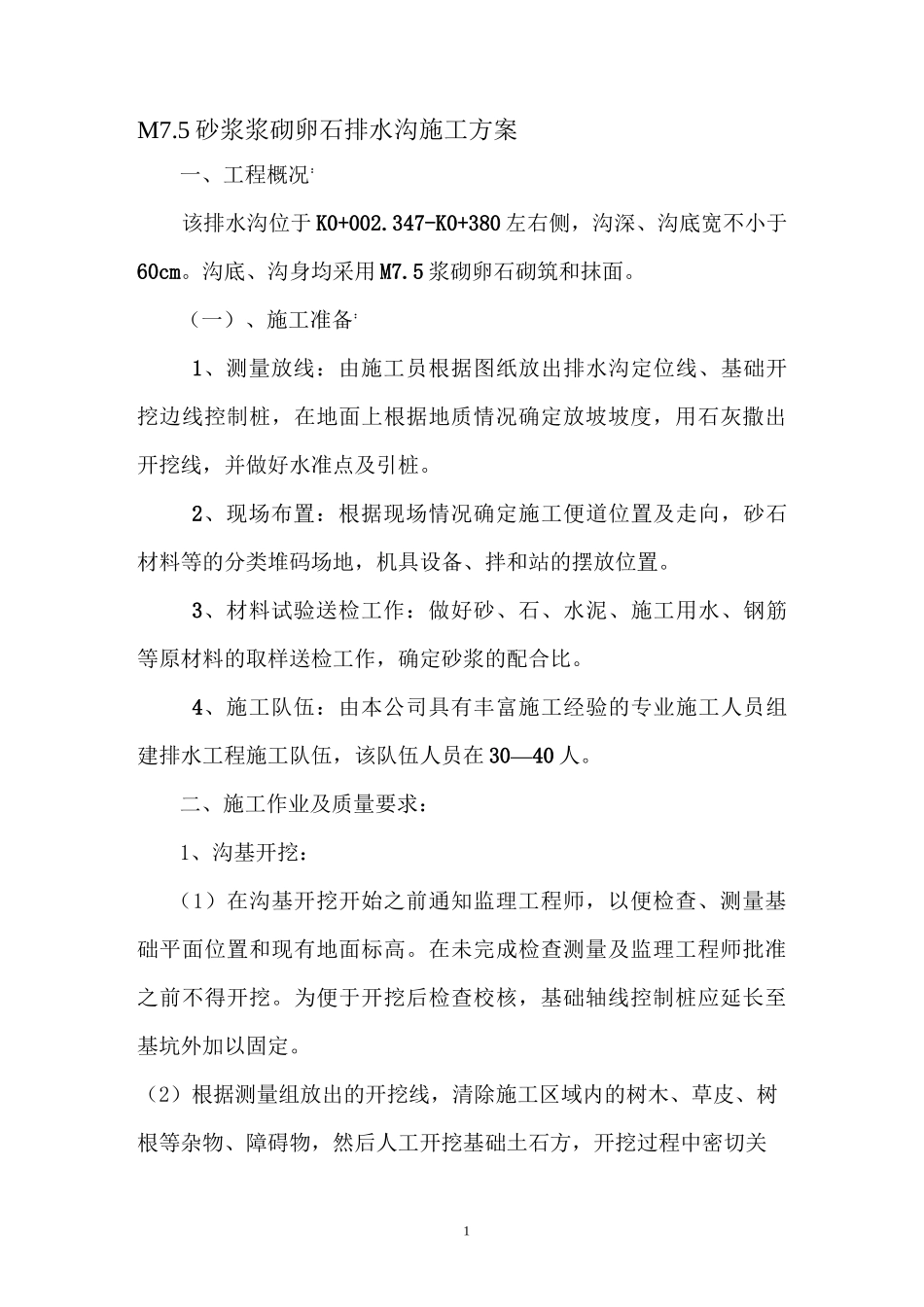

1M7.5 砂浆浆砌卵石排水沟施工方案一、工程概况:该排水沟位于 K0+002.347-K0+380 左右侧,沟深、沟底宽不小于60cm。沟底、沟身均采用 M7.5 浆砌卵石砌筑和抹面。(一)、施工准备:1、测量放线:由施工员根据图纸放出排水沟定位线、基础开挖边线控制桩,在地面上根据地质情况确定放坡坡度,用石灰撒出开挖线,并做好水准点及引桩。2、现场布置:根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置。3、材料试验送检工作:做好砂、石、水泥、施工用水、钢筋等原材料的取样送检工作,确定砂浆的配合比。4、施工队伍:由本公司具有丰富施工经验的专业施工人员组建排水工程施工队伍,该队伍人员在 30—40 人。二、施工作业及质量要求:1、沟基开挖:(1)在沟基开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高。在未完成检查测量及监理工程师批准之前不得开挖。为便于开挖后检查校核,基础轴线控制桩应延长至基坑外加以固定。(2)根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,然后人工开挖基础土石方,开挖过程中密切关2注边坡稳定性,如发现坑边缘顶面土有裂纹情况出现,应及时予以可靠的支撑,并使监理工程师认可。在距设计基础标高 20cm 左右时请监理工程师验基并清底。(3)所有从挖方中挖出的材料,如果监理工程师认为适用,可用作回填或铺筑路堤或按监理工程师指示的其他方法处理。(4)沟基挖方应始终保持良好地排水,在挖方的整个施工期间都不致遭受水的危害。(5)沟基开挖至图纸规定基底标高后,对基底测压实度合格后,才得砂浆浆砌卵石。(6)砌筑中认真按测放桩点控制,砌体表面必须拉线立架,保证墙面平整,坡度正确。(7)作好挖基前周围的排水处理。基坑成型后应认真核对,不符合承载力要求及时报监理工程师检查决定后,按可行的方案进行处理,以保证砌筑前的基础最终达到设计标准。(8)砌筑砌体基础的第一层砌块时,如基底为土质,可直接坐浆砌筑;如基底为岩层时,应先将其表面加以清洗、湿润,再坐浆砌筑。2、砌卵石施工及质量要求:(1)卵石料等级应符合图纸规定或监理工程师要求。石料在使用前应按《公路工程石料试验规程》进行试验,以确定石料各项物理力学指标值。立方体的极限抗压强度,应$30Mpa。(2)卵石料应强韧、密实、坚固与耐久,质地适当细致,色泽3均匀,无风化剥落和裂纹及结构缺陷。4(3) 卵石料不得含...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

排水沟施工方案(改)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
