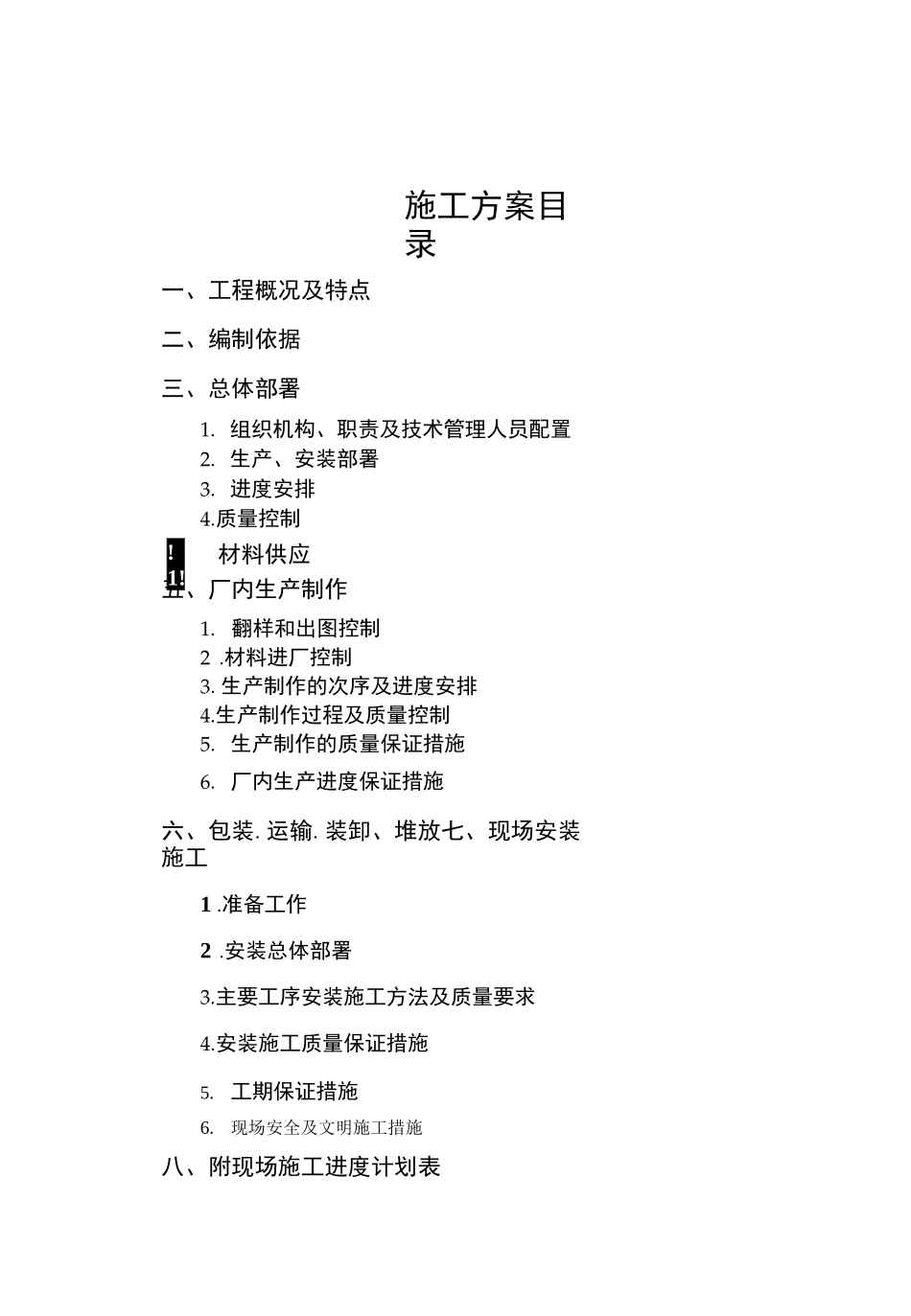

钢结构采光顶日期:2012-5-23施工方案目录一、工程概况及特点二、编制依据三、总体部署1
组织机构、职责及技术管理人员配置2
生产、安装部署3
质量控制五、厂内生产制作1
翻样和出图控制2
材料进厂控制3
生产制作的次序及进度安排4
生产制作过程及质量控制5
生产制作的质量保证措施6
厂内生产进度保证措施六、包装
装卸、堆放七、现场安装施工1
安装总体部署3
主要工序安装施工方法及质量要求4
安装施工质量保证措施5
工期保证措施6
现场安全及文明施工措施八、附现场施工进度计划表
材料供应一、工程概况及特点1
本工程为钢结构釆光顶工程2
工程特点⑵ 钢结构安装工程按业主要求 15 天完工,我公司在通过对该工程总体工程量计算分析以及结合我公司现有的生产安装能力,力争按业主要求工期内完工
⑷ 工程质量要求达到“合格”标准;⑸ 施工配合密切,要求生产、运输、安全教育同步协调交叉进行,确保工程工期质量满足要求;⑹ 鉴于该工程以上特点,就要求总体工程在生产、运输、施工安装等各个环节中必须穿插交叉进行,对各阶段制定科学而乂周密的进度计划,人员安排计划,对厂内现有人力、物力资源进行优化配置,加强管理监督,在保证按业方规定的工期完成工程的前提下,确保施工质量一次到位
二、编制依据1、釆用(依据)的国家行业及有关技术和验收的标准、规范《建设工程施工现场管理规定》《建设工程质量管理方法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《建设项目(工程)竣工验收办法》《钢结构焊缝外形尺寸》《钢结构施工及验收规范》(B50205-2001)《建筑工程施工质量验收统一标准》(GB50300-2001)《钢结构设计规范》(GB50017)《碳素结构钢》(GB699-99)《合金钢技术条件》(GB3077-88)《低压流体输送用焊接钢管
