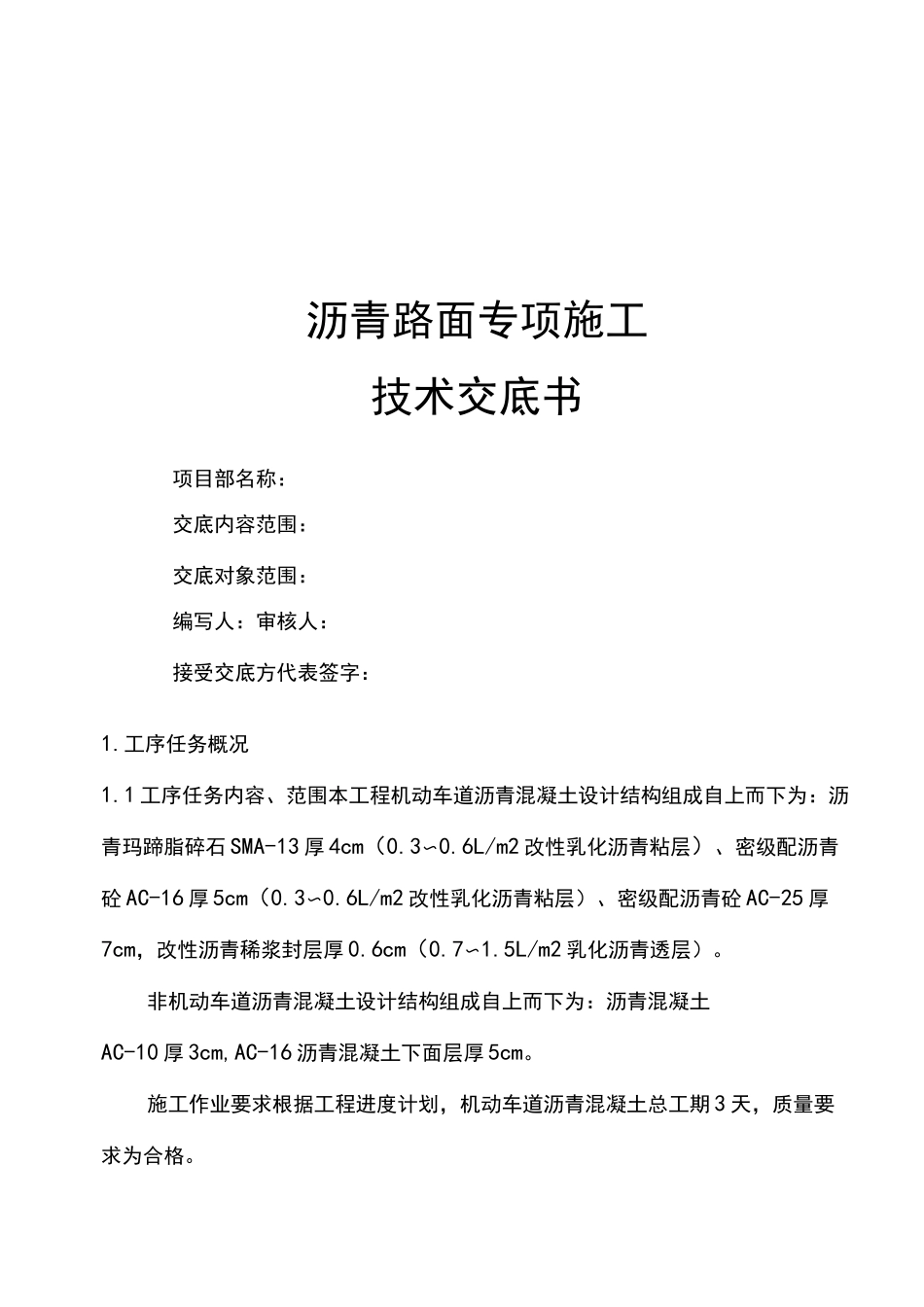

沥青路面专项施工技术交底书项目部名称:交底内容范围:交底对象范围:编写人:审核人:接受交底方代表签字:1.工序任务概况1.1 工序任务内容、范围本工程机动车道沥青混凝土设计结构组成自上而下为:沥青玛蹄脂碎石 SMA-13 厚 4cm(0.3〜0.6L/m2 改性乳化沥青粘层)、密级配沥青砼 AC-16 厚 5cm(0.3〜0.6L/m2 改性乳化沥青粘层)、密级配沥青砼 AC-25 厚7cm,改性沥青稀浆封层厚 0.6cm(0.7〜1.5L/m2 乳化沥青透层)。非机动车道沥青混凝土设计结构组成自上而下为:沥青混凝土AC-10 厚 3cm,AC-16 沥青混凝土下面层厚 5cm。施工作业要求根据工程进度计划,机动车道沥青混凝土总工期 3 天,质量要求为合格。2.施工方法、流程及步骤施工流程:图 2.1 沥青混凝土面层施工工艺流程图施工方法:2.1 施工准备1)施工人员根据总体施工计划针对沥青混凝土路面的施工进行组织安排,现场管理人员、施工人员进场就位。测量工程师对导线点、水准点进行加密闭合,达到规范要求。已做完下承层、并经监理工程师检查验收合格,路面吹扫干净,洒透层沥青或粘层,每 10m 测高程、横坡,并按每 10m 设置一桩,挂设钢丝绳并用紧线器固定,作为标高控制基准线。2)机械准备拌和站的安装调试标定工作已完成,2 台摊铺机、2 台双钢轮压路机、2 台轮胎压路机、6 台 20m3 自卸车等设备进场就位。3)材料准备目标配合比、生产配合比经监理工程师批准,沥青、碎石、石屑、矿粉等材料检测合格。2.2 确定铺筑参数开始大面积的铺筑前,提早在主线上选择一段 100m 典型路段进行铺筑,通过试验段取得压实工艺主要参数:机械组合,压实机械规格、松铺系数、碾压遍数、碾压速度,验证沥青混合料生产配合比和最佳沥青用量,建立用钻孔法与核子密度仪无破损检测路面密度的对比关系,检测试验段的渗透系数。同时制定铺筑过程质量控制方法、指标,通过试验段铺筑,提出优化后的施工工艺等指标,经监理批准后,即开始大面积的铺筑,并用试验的数据指导大规模施工。在没有得到铺筑路面各层的成功的经验和成熟的施工工艺前,不得进行大面积铺筑。通过铺筑试验路段主要解决以下几个问题:1)沥青路面各种施工机械相匹配的原则,确定合理的施工机械、机械数量及组合方式2)通过试拌确定① 拌和机的上料速度;② 拌和数量与时间;③拌和温度等操作工艺。3)通过试铺确定①摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平等操作工艺;② 压路机的压实顺...
