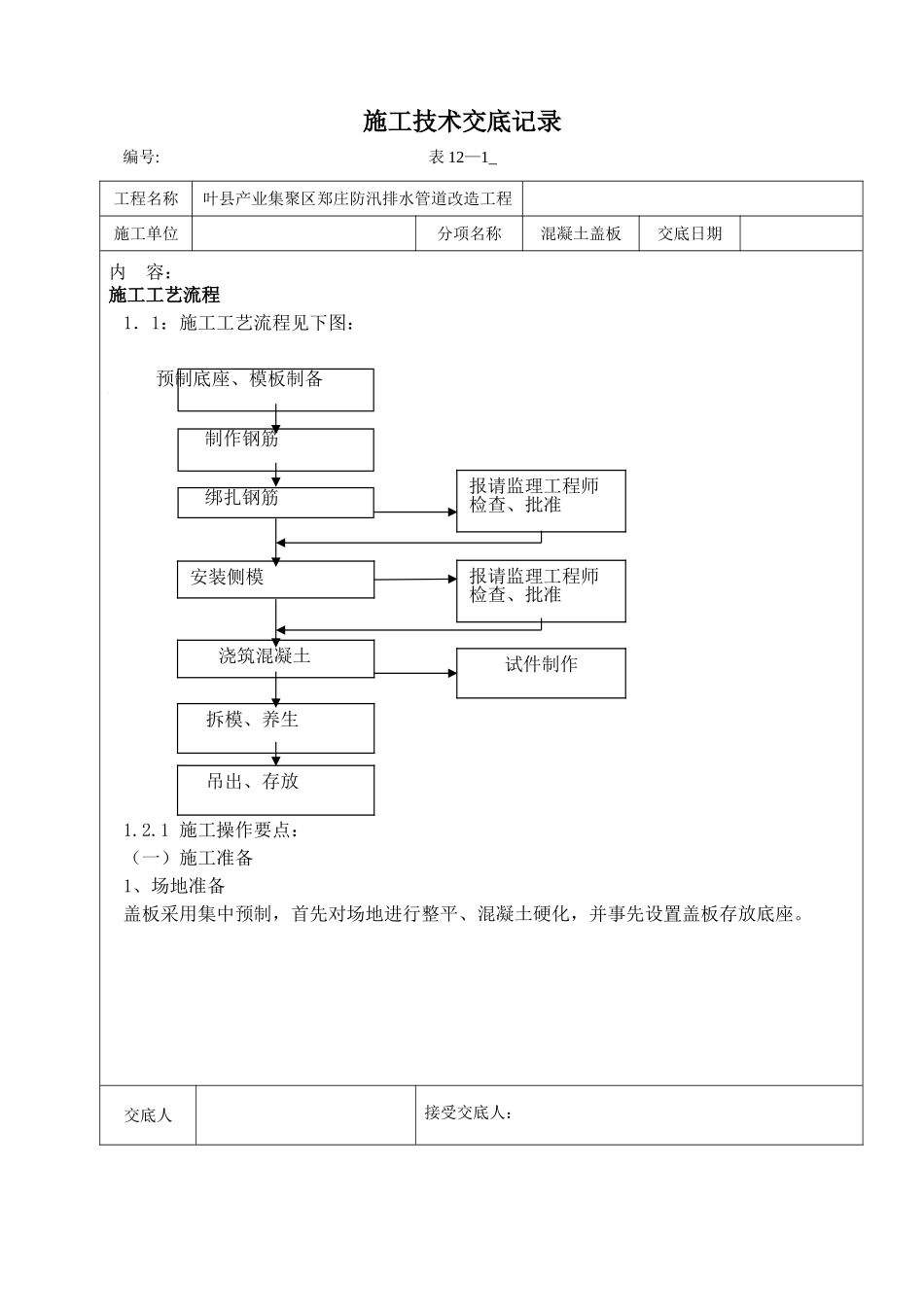

安装侧模拆模、养生浇筑混凝土吊出、存放报请监理工程师检查、批准报请监理工程师检查、批准试件制作施工技术交底记录编号:表12—1_工程名称叶县产业集聚区郑庄防汛排水管道改造工程施工单位分项名称混凝土盖板交底日期内容:施工工艺流程1.1:施工工艺流程见下图:预制底座、模板制备制作钢筋绑扎钢筋1
1施工操作要点:(一)施工准备1、场地准备盖板采用集中预制,首先对场地进行整平、混凝土硬化,并事先设置盖板存放底座

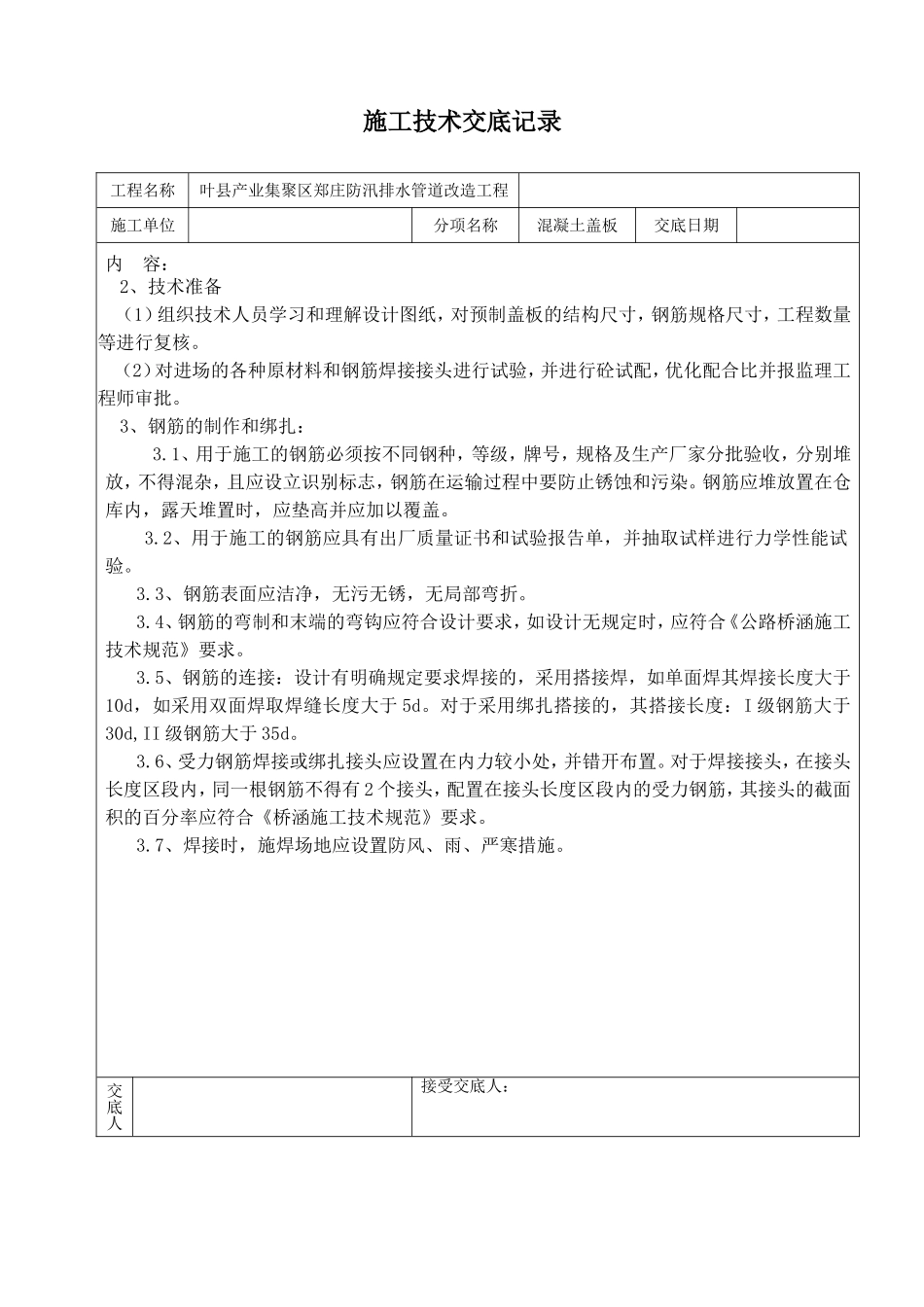

交底人接受交底人:施工技术交底记录工程名称叶县产业集聚区郑庄防汛排水管道改造工程施工单位分项名称混凝土盖板交底日期内容:2、技术准备(1)组织技术人员学习和理解设计图纸,对预制盖板的结构尺寸,钢筋规格尺寸,工程数量等进行复核
(2)对进场的各种原材料和钢筋焊接接头进行试验,并进行砼试配,优化配合比并报监理工程师审批
3、钢筋的制作和绑扎:3
1、用于施工的钢筋必须按不同钢种,等级,牌号,规格及生产厂家分批验收,分别堆放,不得混杂,且应设立识别标志,钢筋在运输过程中要防止锈蚀和污染
钢筋应堆放置在仓库内,露天堆置时,应垫高并应加以覆盖
2、用于施工的钢筋应具有出厂质量证书和试验报告单,并抽取试样进行力学性能试验
3、钢筋表面应洁净,无污无锈,无局部弯折
4、钢筋的弯制和末端的弯钩应符合设计要求,如设计无规定时,应符合《公路桥涵施工技术规范》要求
5、钢筋的连接:设计有明确规定要求焊接的,采用搭接焊,如单面焊其焊接长度大于10d,如采用双面焊取焊缝长度大于5d
对于采用绑扎搭接的,其搭接长度:I级钢筋大于30d,II级钢筋大于35d
6、受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置
对于焊接接头,在接头长度区段内,同一根钢筋不得有2个接头,配置在接头长度区段内的受力钢筋,其接头的截面积的百分率应符合《桥涵施工技术规范》要求

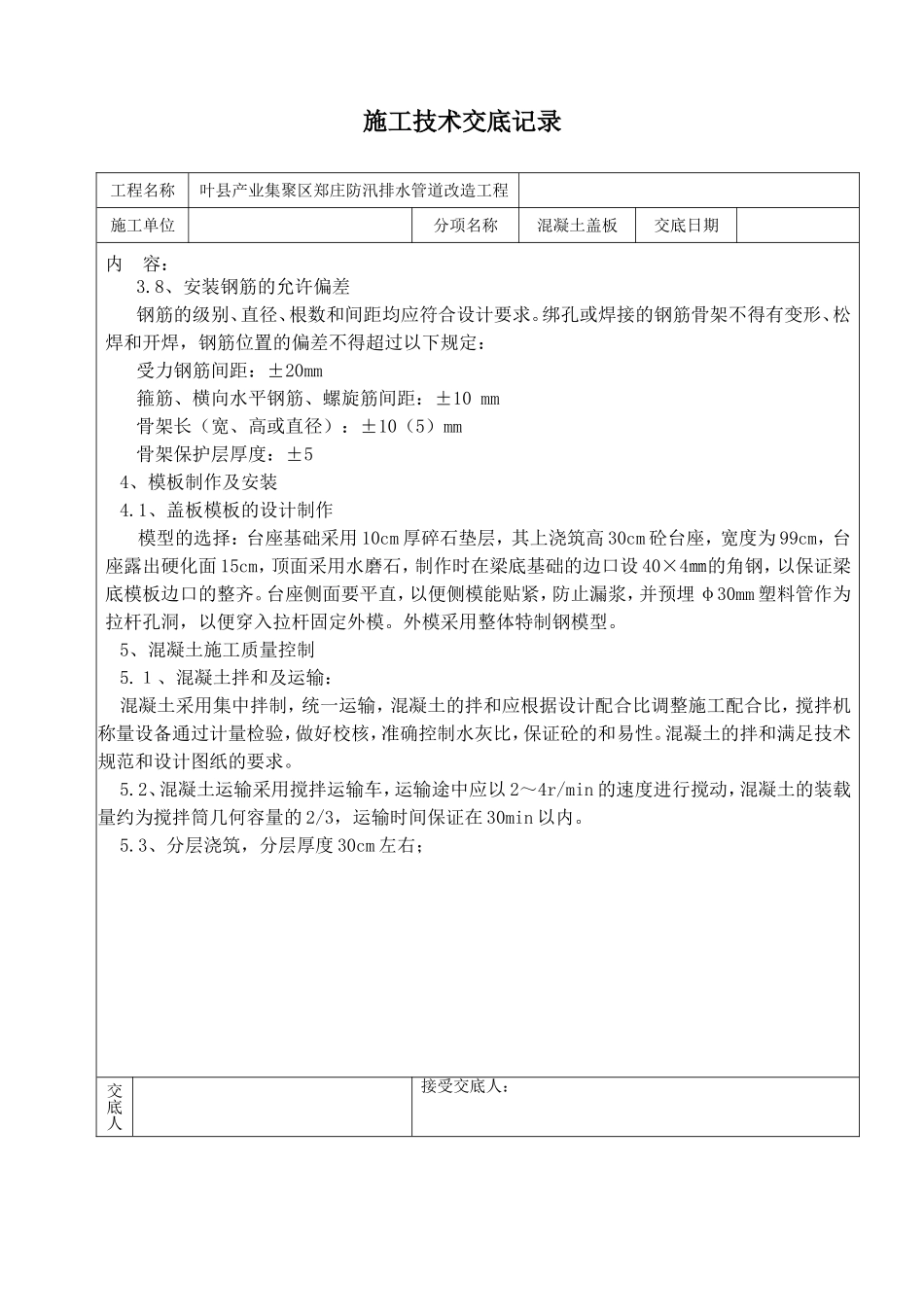

7、焊接时,施焊场
