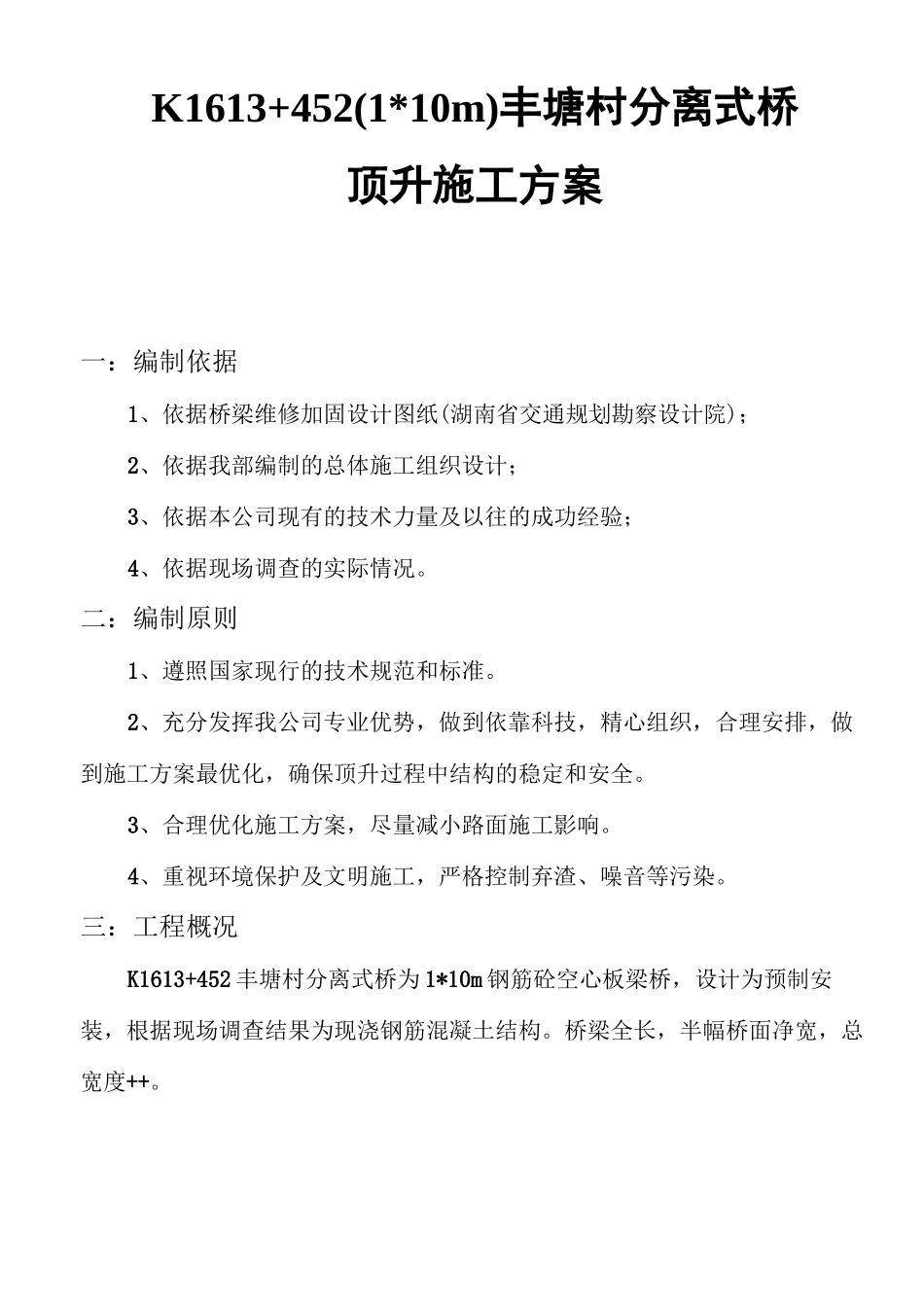

桥梁顶升方案(总 30 页)本页仅作为文档封面,使用时可以删除Thisdocumentisforreferenceonly-rar21year.MarchK1613+452(1*10m)丰塘村分离式桥顶升施工方案一:编制依据1、依据桥梁维修加固设计图纸(湖南省交通规划勘察设计院);2、依据我部编制的总体施工组织设计;3、依据本公司现有的技术力量及以往的成功经验;4、依据现场调查的实际情况。二:编制原则1、遵照国家现行的技术规范和标准。2、充分发挥我公司专业优势,做到依靠科技,精心组织,合理安排,做到施工方案最优化,确保顶升过程中结构的稳定和安全。3、合理优化施工方案,尽量减小路面施工影响。4、重视环境保护及文明施工,严格控制弃渣、噪音等污染。三:工程概况K1613+452 丰塘村分离式桥为 1*10m 钢筋砼空心板梁桥,设计为预制安装,根据现场调查结果为现浇钢筋混凝土结构。桥梁全长,半幅桥面净宽,总宽度++。本桥与路面街接方案为顶升桥梁上构 30cm,桥面铺装方案为:全部破除原桥面铺装,空心板铰缝进行注浆封闭并在桥面植筋并布置钢筋网后,重新浇筑C40 混凝土桥面,铺装层重新浇筑后,桥面加铺〈1cm 的路面环氧覆层。主梁及桥台存在的表面缺陷采用常规修补法处理,混凝土表面裂纹采用环氧砂浆或壁可法进行封闭。四:现场调查的情况根据开工前的现场调查,本桥桥下为机耕道路兼排水沟,车流量较小。中央分隔带处有通迅电缆,电缆支架固定在左右幅桥护栏上,左幅桥梁顶升前需要将电缆支架割除并将电缆临时固定在右幅桥梁上。桥台面与梁底高度3~5cm,如采用桥台作为千斤顶反力支座,需要采用超薄型千斤顶。顶升施工时需封锁桥下机耕道路二天。五:顶升高度的计算原设计图中只提供了本桥顶升高度为 30cm 的数据,考虑到本工程工期紧,前期我部已将 D299*预制钢管支座垫石按 30cm 顶升高度进行了制作。于 2012 年 5 月 18 日收到设计院下发的 2012104 号工作联系单,补充了顶升桥梁的高程设计表。我部收到此文件后,对桥梁的原桥面标高进行了实地测量,根据实测结果计算出桥梁实际顶升高度如下:0 号桥台顶升高度二号桥台顶升高度二根据以上计算的顶升高度,K1613+452 丰塘村分离式桥实际顶升高度与原设计顶升高度差均在 1cm 内,可利用已预制好的钢管支座垫石。六:施工部署(一) 施工管理目标该工程均按部优良工程等级标准进行施工,确保建设单位对工程工期、质量、安全要求。1) 工期管理目标根据业主要求,桥梁顶升及病害处治总工期 43 天,其中本...
