1019工质量验收技术资料通用表施工技术交底省建筑工程施工质量验收技术资料统一用表施工程名称吉利发动机零部件动力总成项目机电安装工程交底日期年月日交底项目压缩空气管道安装工程部位联合厂房交底提要本次交底是针对压缩空气管道安装的技术交底
交底对象容:一、施工准备(1) 人员准备按照施工进度计划及项目部要求,积极组织相应工种数量的施工人员进场,人员数量及工种安排应满足正常施工要求
(2) 材料准备根据施工进度安排,施工队伍上报领料计划,在物资科领取施工所需镀锌钢管、管件、法兰、阀门等材料
(3) 机具准备配备安装管道所需的相应数量的机具(移动电动升降平台,砂轮切割机,氩弧焊机,角磨机,倒链等)
(4) 技术准备熟悉图纸及安装工艺流程,首先复核综合支架是否满足管道安装的要求,确认无误后再进行管道的安装
(5) 其他现场施工用电符合正常施工要求
二、施工进度要求根据项目部编制的最新施工进度计划执行
三、施工工艺及技术要求(一)、施工工艺流程陕 ZTY—0019(1) 阅图施工前必须熟悉有关图纸,明确施工要求,施工围
(2) 测量因综合支架可能存在一定的偏差,管道施工前应进行必要的测量,以确认是否符合管道安装
(3) 管线切割1) 公称直径小于 2 寸的碳钢管,采用无齿锯切割;其他碳钢管可采用半自动氧气乙炔切割,用坡口机或角向磨光机加工坡口
2) 切割后其表面不得有裂纹,缩口等缺陷
(4) 管线组对1) 管线组对前必须开设坡口,组对时坡口极其管端外表面 20mm 围的油污,毛刺等杂物清理干净,压缩空气管道壁不允许有油污
2) 对接缝组对应符合小表要求
名称型式SBCHa等厚 V型坡口W81
560-70°〉82-360-65°管件角焊接头\F 屯//11111

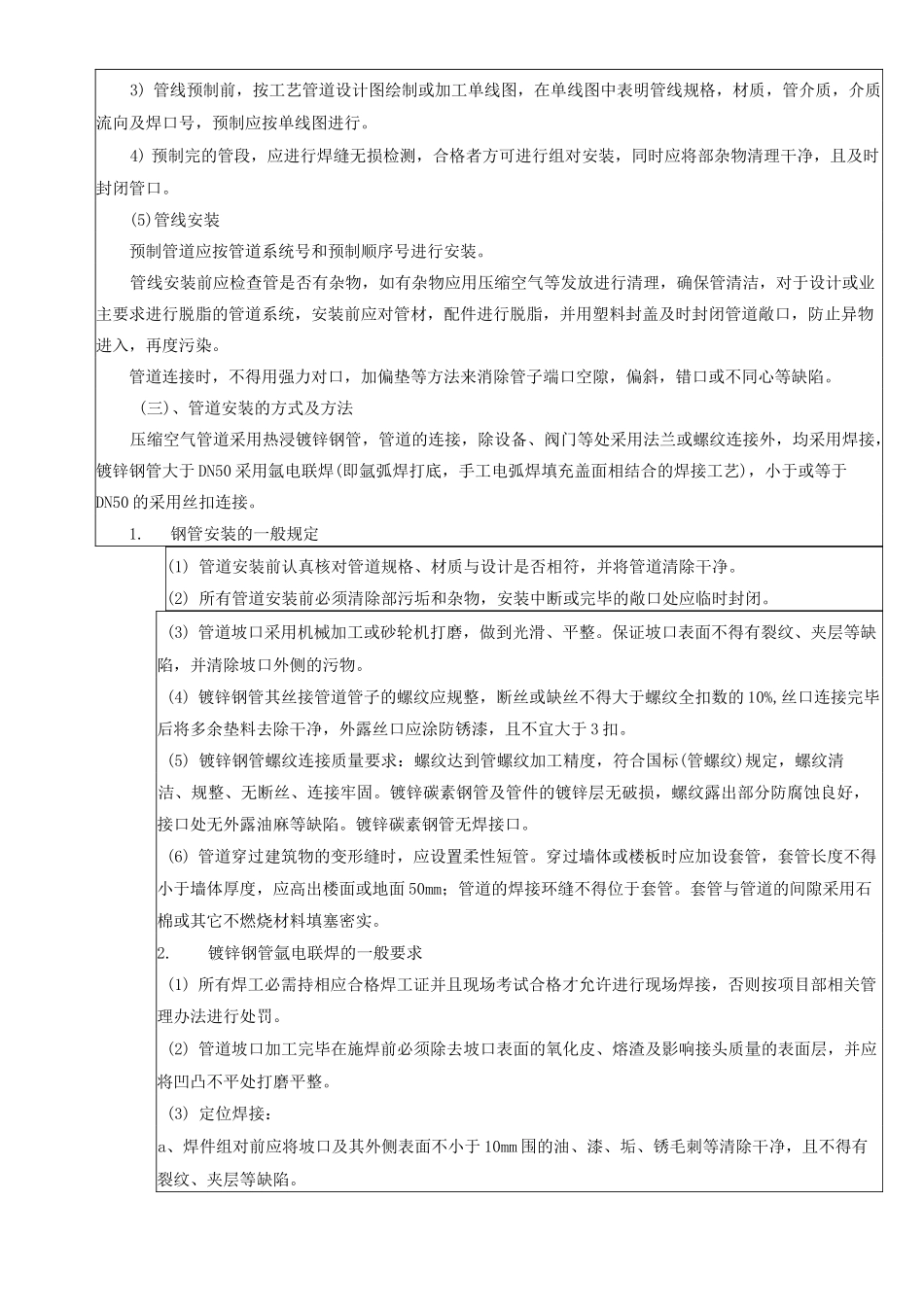

5管座式三通接头坡口3 台土242-31-20-245-55°G 施工前准备'技术交底工程验3) 管
