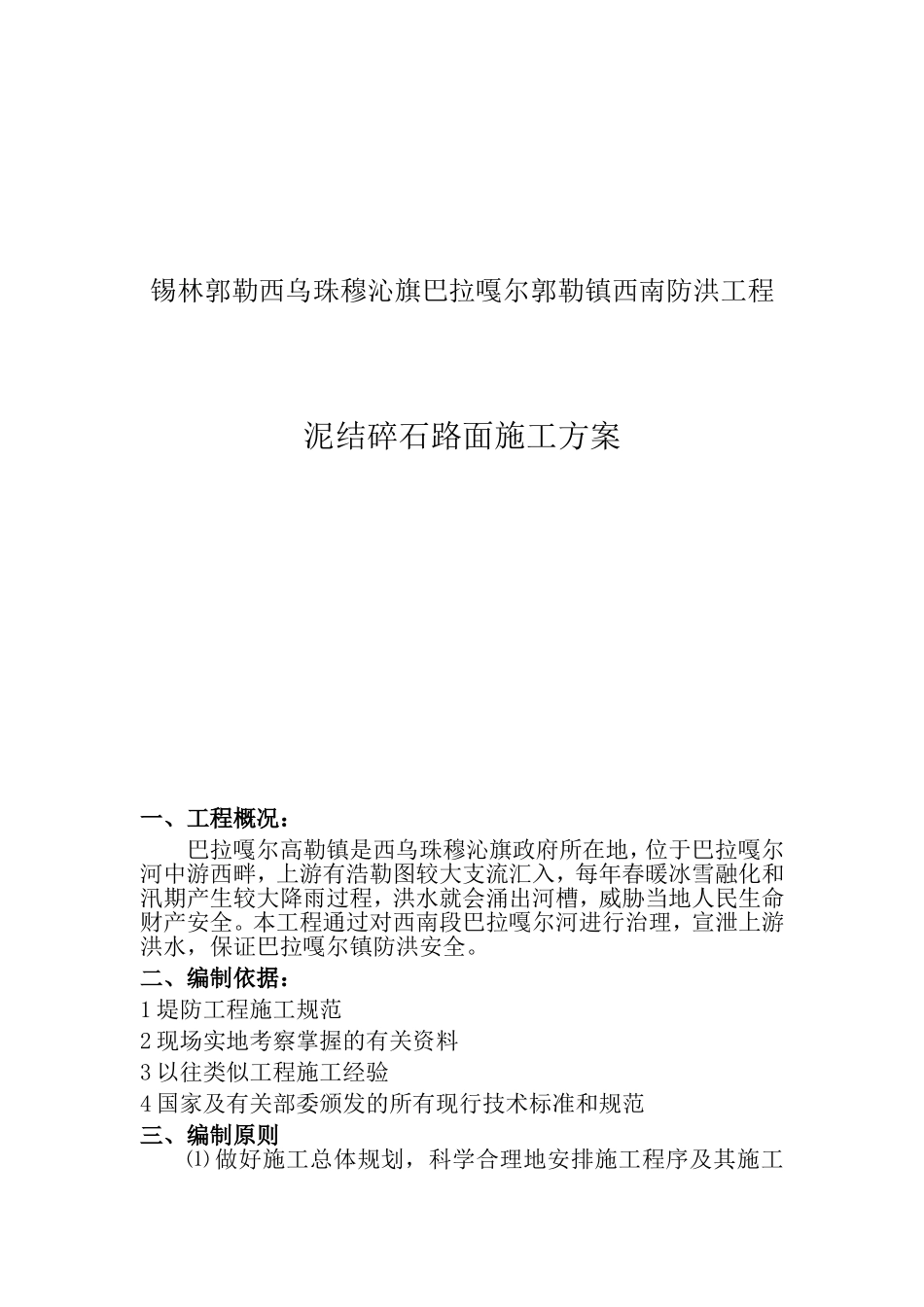

锡林郭勒西乌珠穆沁旗巴拉嘎尔郭勒镇西南防洪工程泥结碎石路面施工方案一、工程概况:巴拉嘎尔高勒镇是西乌珠穆沁旗政府所在地,位于巴拉嘎尔河中游西畔,上游有浩勒图较大支流汇入,每年春暖冰雪融化和汛期产生较大降雨过程,洪水就会涌出河槽,威胁当地人民生命财产安全
本工程通过对西南段巴拉嘎尔河进行治理,宣泄上游洪水,保证巴拉嘎尔镇防洪安全
二、编制依据:1堤防工程施工规范2现场实地考察掌握的有关资料3以往类似工程施工经验4国家及有关部委颁发的所有现行技术标准和规范三、编制原则⑴做好施工总体规划,科学合理地安排施工程序及其施工进度

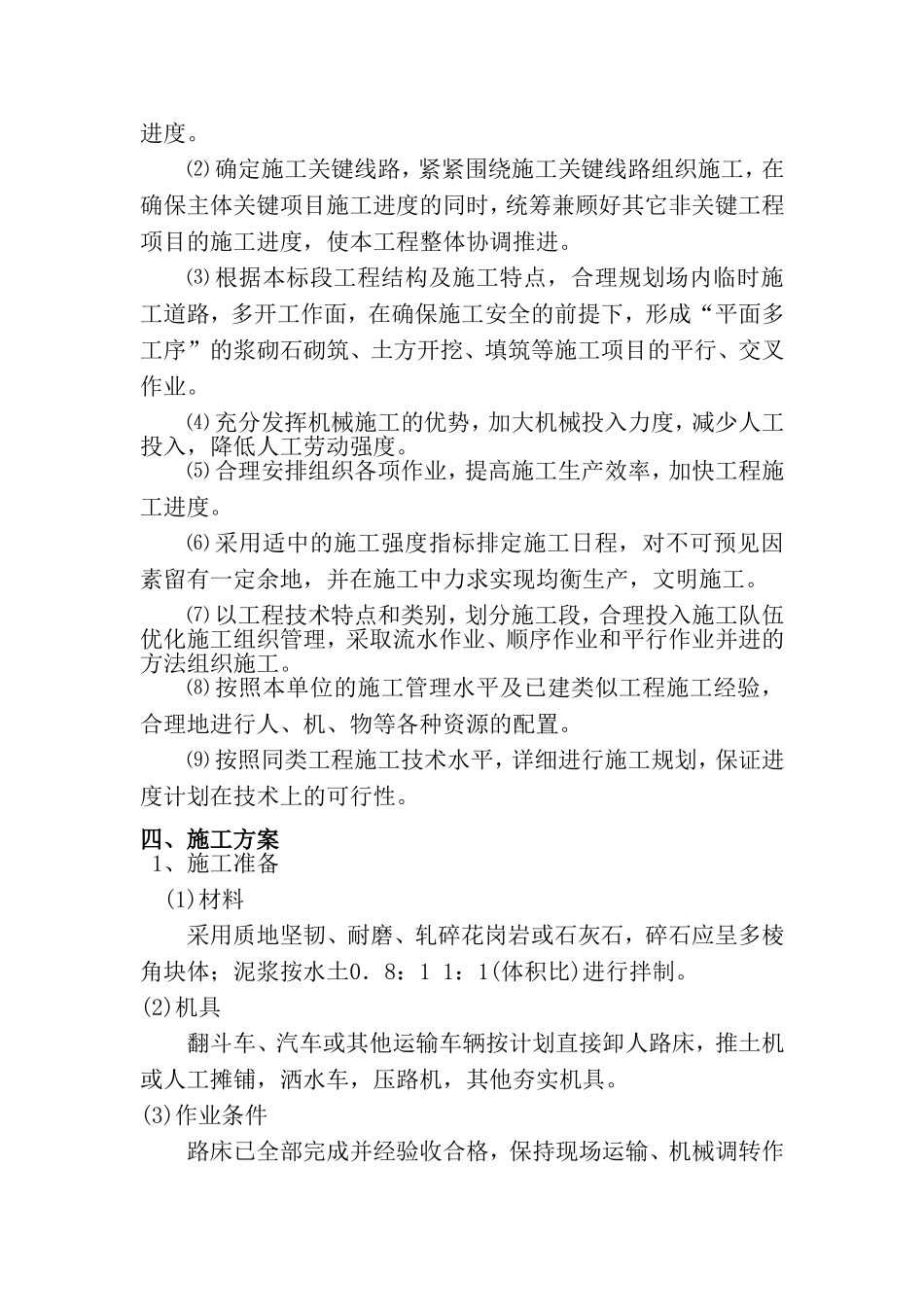

⑵确定施工关键线路,紧紧围绕施工关键线路组织施工,在确保主体关键项目施工进度的同时,统筹兼顾好其它非关键工程项目的施工进度,使本工程整体协调推进
⑶根据本标段工程结构及施工特点,合理规划场内临时施工道路,多开工作面,在确保施工安全的前提下,形成“平面多工序”的浆砌石砌筑、土方开挖、填筑等施工项目的平行、交叉作业
⑷充分发挥机械施工的优势,加大机械投入力度,减少人工投入,降低人工劳动强度
⑸合理安排组织各项作业,提高施工生产效率,加快工程施工进度
⑹采用适中的施工强度指标排定施工日程,对不可预见因素留有一定余地,并在施工中力求实现均衡生产,文明施工
⑺以工程技术特点和类别,划分施工段,合理投入施工队伍优化施工组织管理,采取流水作业、顺序作业和平行作业并进的方法组织施工
⑻按照本单位的施工管理水平及已建类似工程施工经验,合理地进行人、机、物等各种资源的配置
⑼按照同类工程施工技术水平,详细进行施工规划,保证进度计划在技术上的可行性

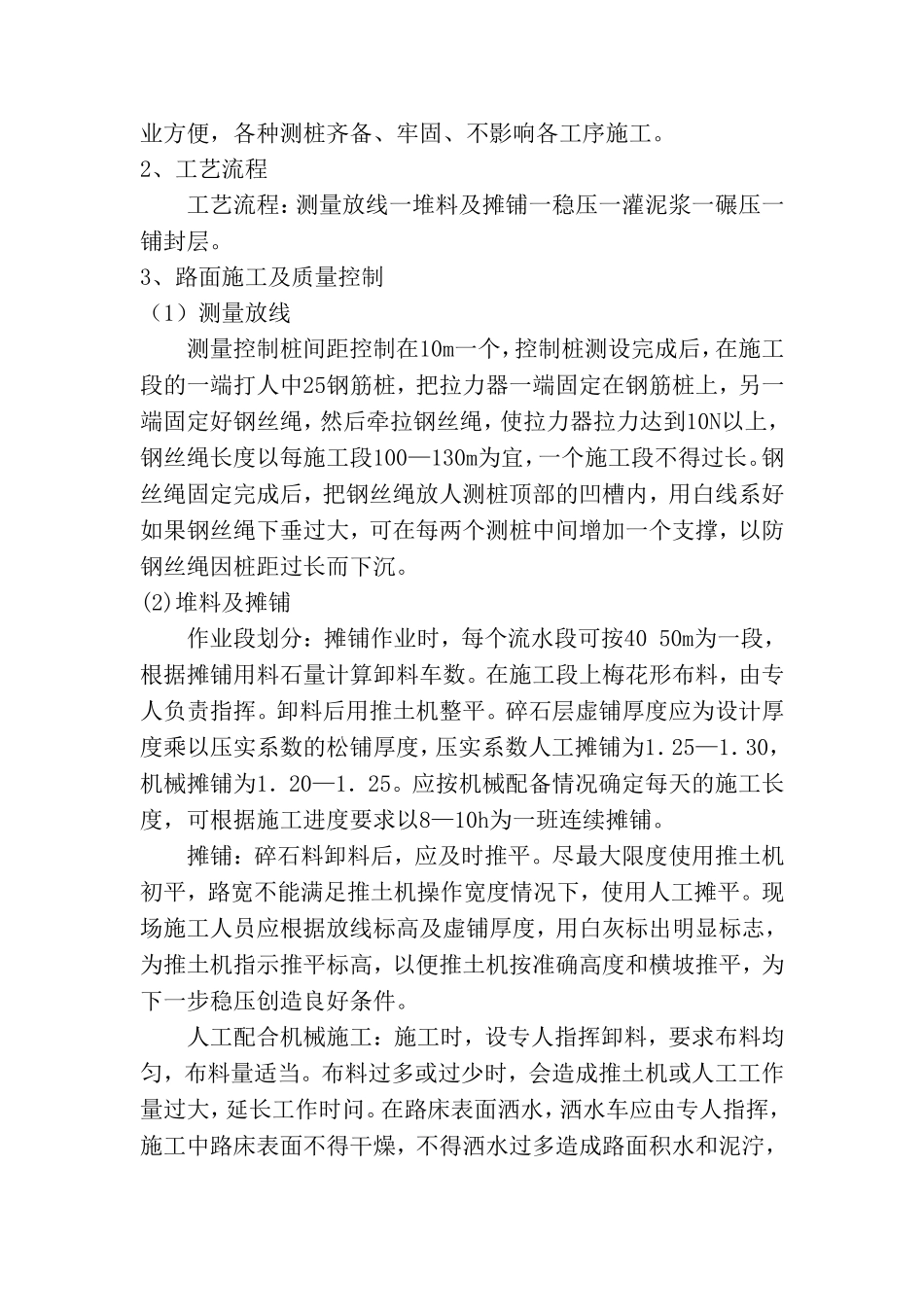

四、施工方案1、施工准备(1)材料采用质地坚韧、耐磨、轧碎花岗岩或石灰石,碎石应呈多棱角块体;泥浆按水土0.8:11:1(体积比)进行拌制
(2)机具翻斗车、汽车或其他运输车辆按计划直接卸人路床,推土机或人工摊铺,洒水车,压路机,其他夯
