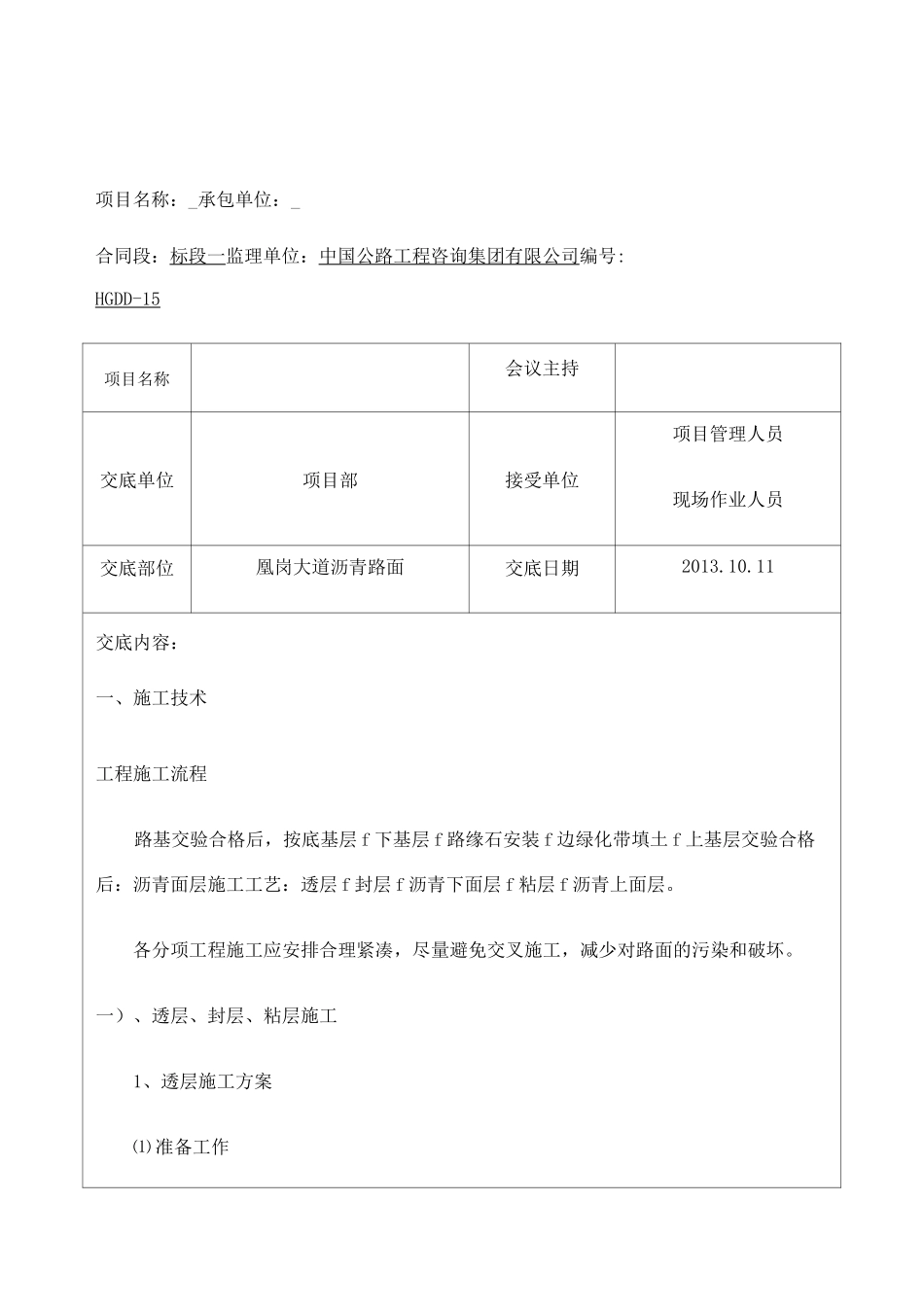

项目名称:_承包单位:_合同段:标段一监理单位:中国公路工程咨询集团有限公司编号:HGDD-15项目名称会议主持交底单位项目部接受单位项目管理人员现场作业人员交底部位凰岗大道沥青路面交底日期2013
11交底内容:一、施工技术工程施工流程路基交验合格后,按底基层 f 下基层 f 路缘石安装 f 边绿化带填土 f 上基层交验合格后:沥青面层施工工艺:透层 f 封层 f 沥青下面层 f 粘层 f 沥青上面层
各分项工程施工应安排合理紧凑,尽量避免交叉施工,减少对路面的污染和破坏

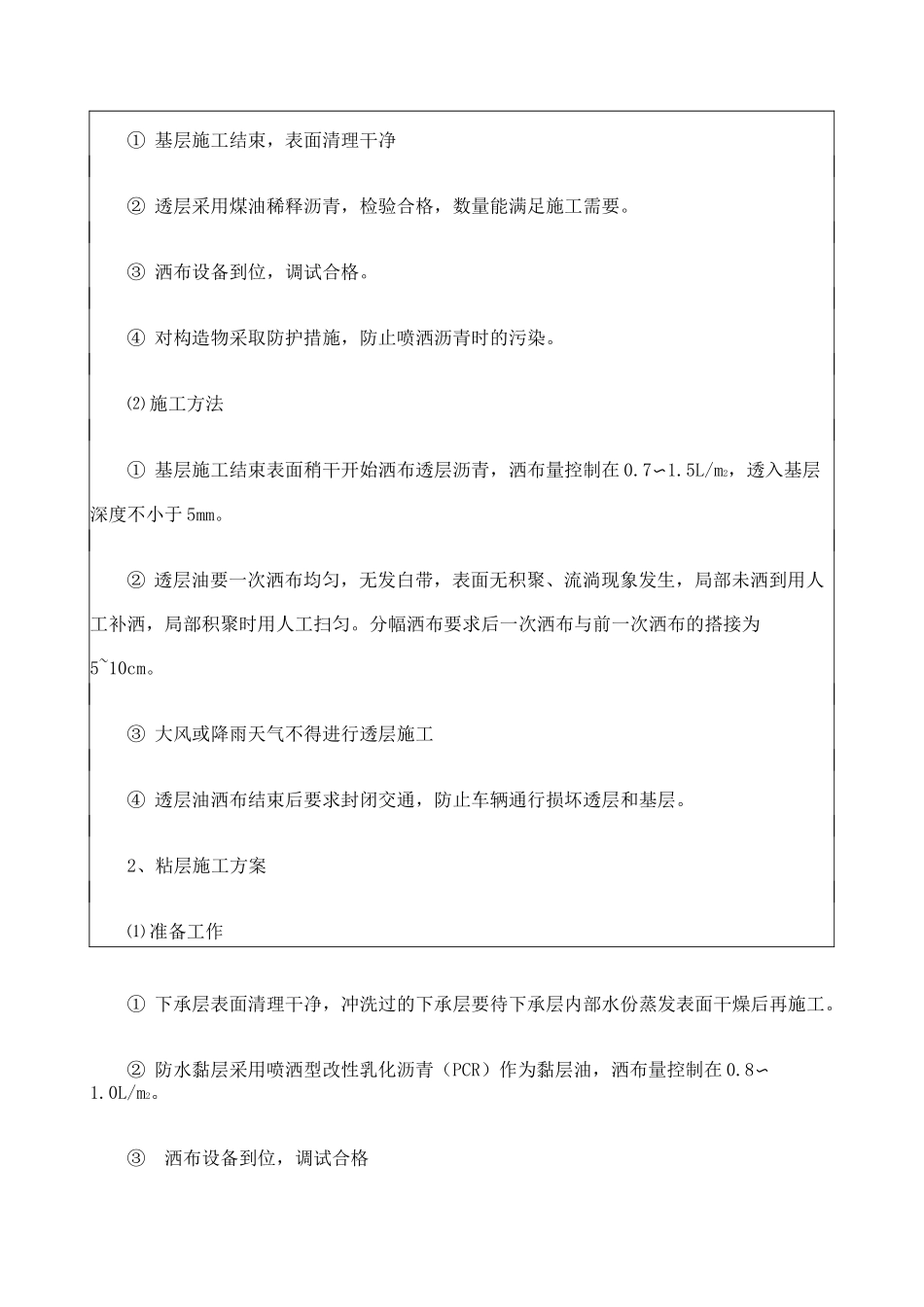

一)、透层、封层、粘层施工1、透层施工方案⑴ 准备工作① 基层施工结束,表面清理干净② 透层采用煤油稀释沥青,检验合格,数量能满足施工需要
③ 洒布设备到位,调试合格
④ 对构造物采取防护措施,防止喷洒沥青时的污染
⑵ 施工方法① 基层施工结束表面稍干开始洒布透层沥青,洒布量控制在 0
5L/m2,透入基层深度不小于 5mm
② 透层油要一次洒布均匀,无发白带,表面无积聚、流淌现象发生,局部未洒到用人工补洒,局部积聚时用人工扫匀
分幅洒布要求后一次洒布与前一次洒布的搭接为5~10cm
③ 大风或降雨天气不得进行透层施工④ 透层油洒布结束后要求封闭交通,防止车辆通行损坏透层和基层
2、粘层施工方案⑴ 准备工作① 下承层表面清理干净,冲洗过的下承层要待下承层内部水份蒸发表面干燥后再施工
② 防水黏层采用喷洒型改性乳化沥青(PCR)作为黏层油,洒布量控制在 0
③洒布设备到位,调试合格④对构造物采取防护措施,防止喷洒沥青时的污染
⑵ 施工方法① 粘层油采用撒布车一次均匀喷洒,表面不得有漏洒或花条带,喷洒不足时要补洒,有积聚过量要清除
② 粘层油宜在沥青面层施工前当天喷洒,但需待乳化沥青破乳,水份蒸发完成后铺筑沥青层,确保粘层不受污染

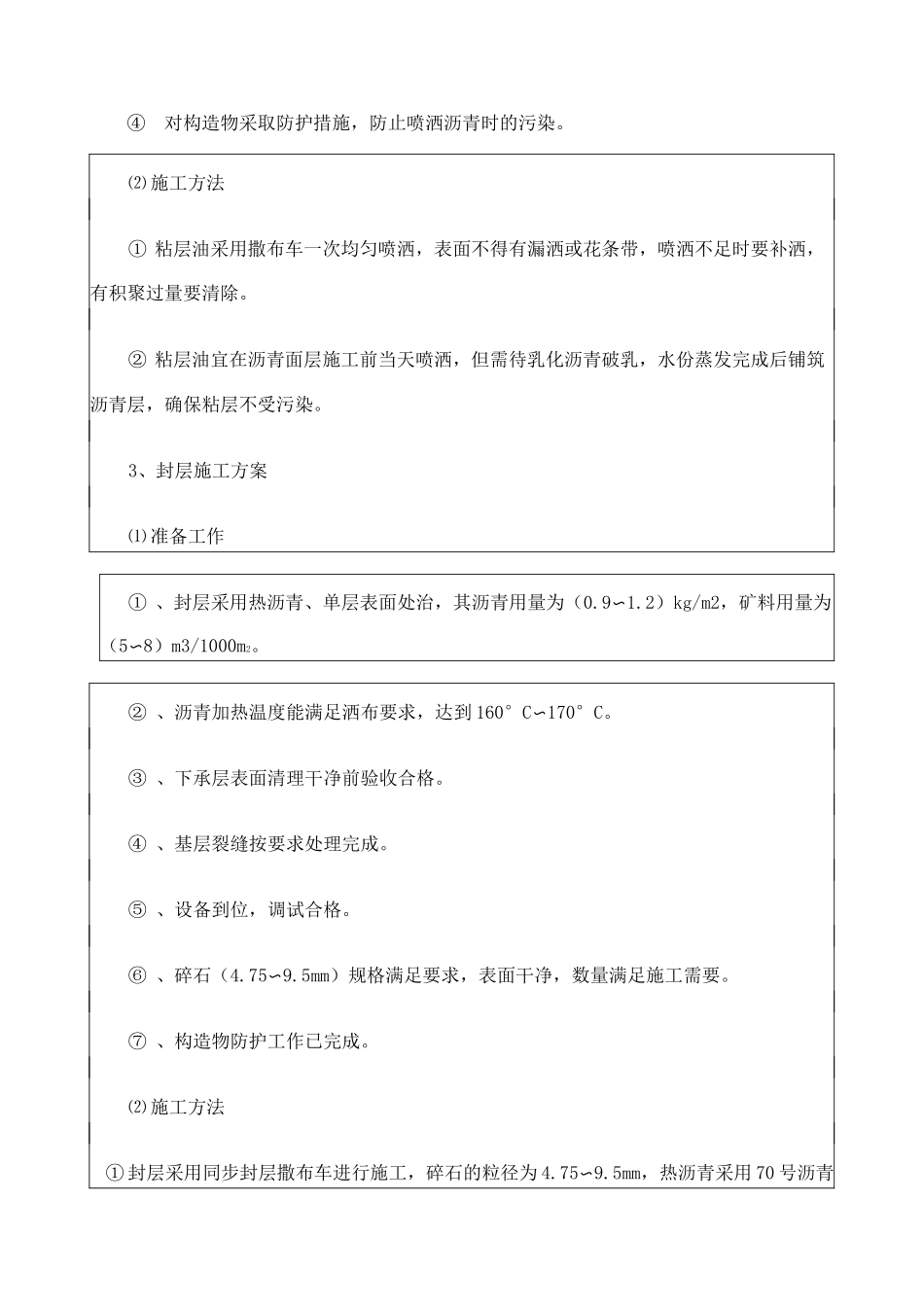

3、封层施工方案⑴ 准备工作① 、封层采用
