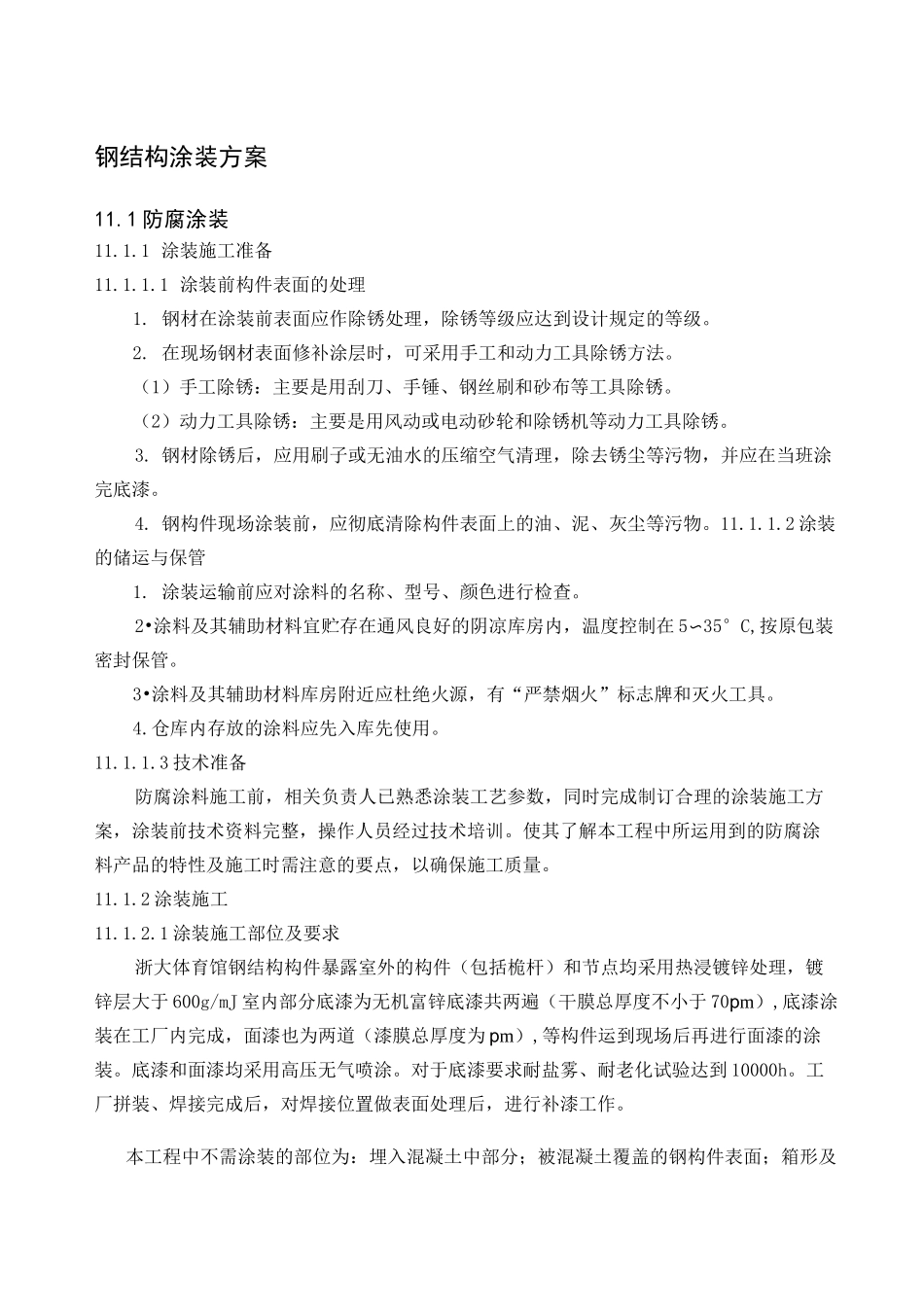

钢结构涂装方案11
1 防腐涂装11
1 涂装施工准备11
1 涂装前构件表面的处理1
钢材在涂装前表面应作除锈处理,除锈等级应达到设计规定的等级
在现场钢材表面修补涂层时,可采用手工和动力工具除锈方法
(1)手工除锈:主要是用刮刀、手锤、钢丝刷和砂布等工具除锈
(2)动力工具除锈:主要是用风动或电动砂轮和除锈机等动力工具除锈
钢材除锈后,应用刷子或无油水的压缩空气清理,除去锈尘等污物,并应在当班涂完底漆
钢构件现场涂装前,应彻底清除构件表面上的油、泥、灰尘等污物
2 涂装的储运与保管1
涂装运输前应对涂料的名称、型号、颜色进行检查
2•涂料及其辅助材料宜贮存在通风良好的阴凉库房内,温度控制在 5〜35°C,按原包装密封保管
3•涂料及其辅助材料库房附近应杜绝火源,有“严禁烟火”标志牌和灭火工具
仓库内存放的涂料应先入库先使用
3 技术准备防腐涂料施工前,相关负责人已熟悉涂装工艺参数,同时完成制订合理的涂装施工方案,涂装前技术资料完整,操作人员经过技术培训
使其了解本工程中所运用到的防腐涂料产品的特性及施工时需注意的要点,以确保施工质量

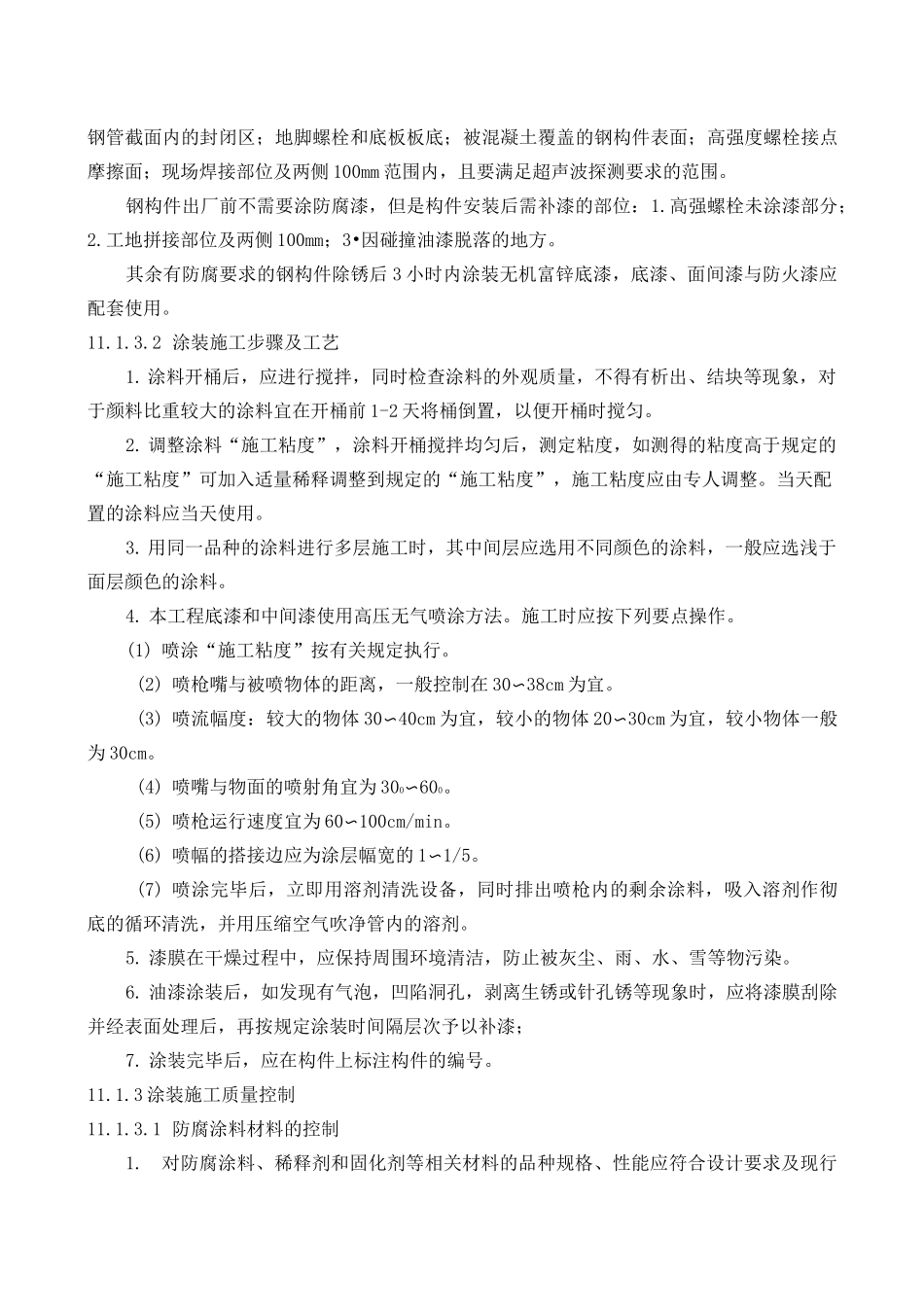

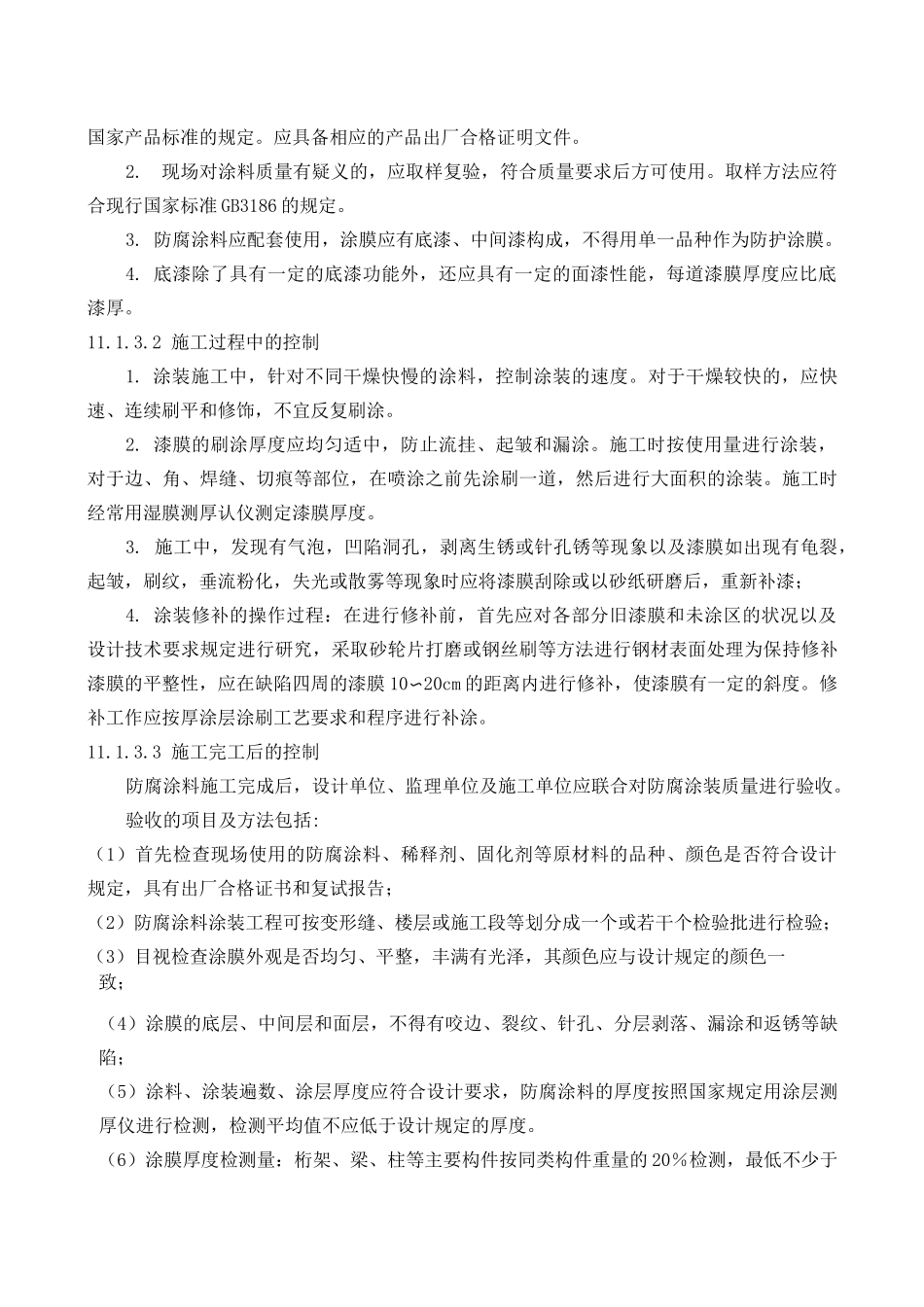

2 涂装施工11
1 涂装施工部位及要求浙大体育馆钢结构构件暴露室外的构件(包括桅杆)和节点均采用热浸镀锌处理,镀锌层大于 600g/mJ 室内部分底漆为无机富锌底漆共两遍(干膜总厚度不小于 70pm),底漆涂装在工厂内完成,面漆也为两道(漆膜总厚度为 pm),等构件运到现场后再进行面漆的涂装
底漆和面漆均采用高压无气喷涂
对于底漆要求耐盐雾、耐老化试验达到 10000h
工厂拼装、焊接完成后,对焊接位置做表面处理后,进行补漆工作
本工程中不需涂装的部位为:埋入混凝土中部分;被混凝土覆盖的钢构件表面;箱形及钢管截面内的封闭区;地脚螺栓和底板板底;被混凝土覆盖
