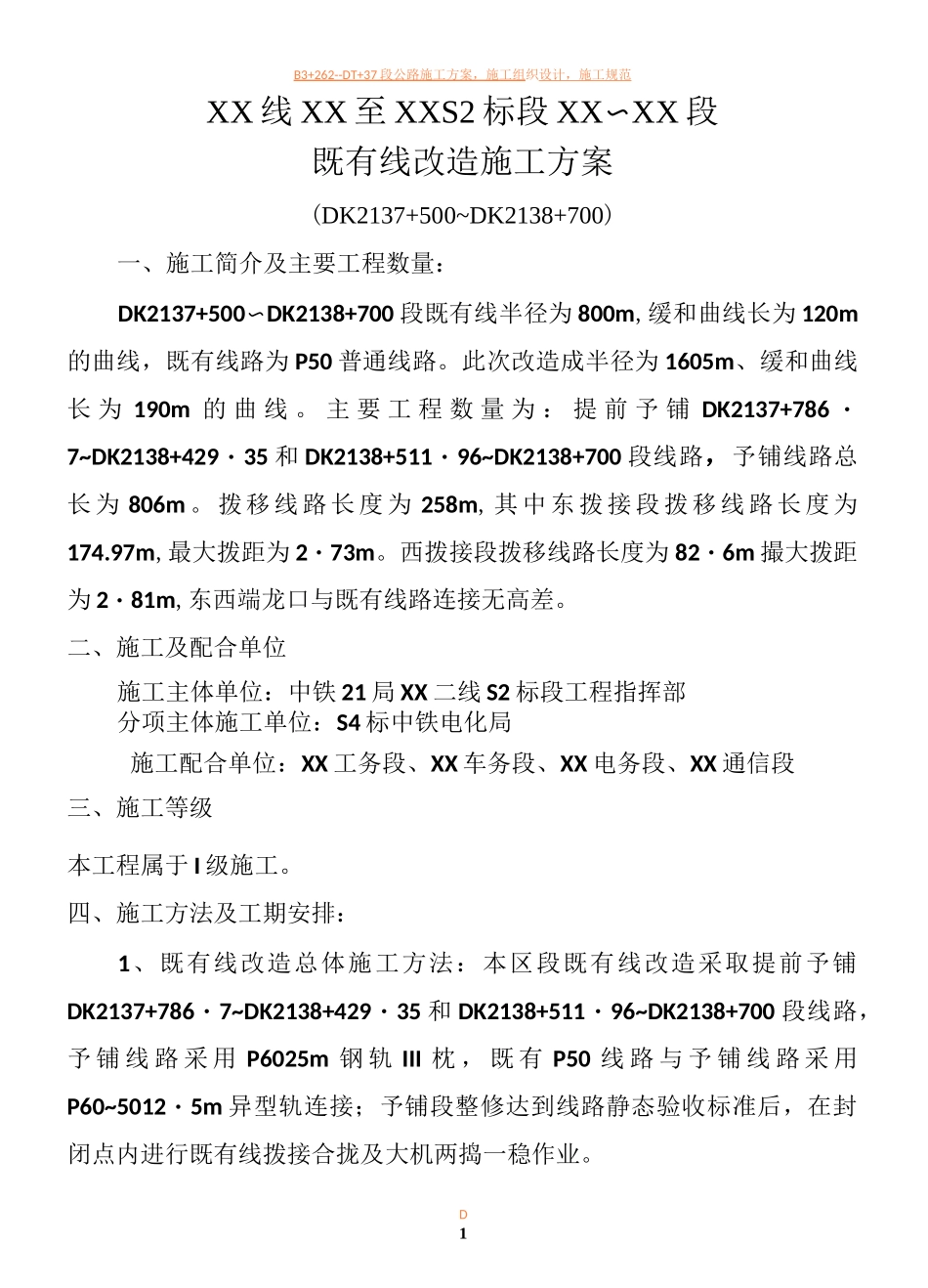

D1B3+262--DT+37 段公路施工方案,施工组 织设计,施工规范XX 线 XX 至 XXS2 标段 XX〜XX 段既有线改造施工方案(DK2137+500~DK2138+700)一、施工简介及主要工程数量:DK2137+500〜DK2138+700 段既有线半径为 800m,缓和曲线长为 120m的曲线,既有线路为 P50 普通线路
此次改造成半径为 1605m、缓和曲线长 为 190m 的 曲 线
主 要 工 程 数 量 为 : 提 前 予 铺 DK2137+786 ・7~DK2138+429・35 和 DK2138+511・96~DK2138+700 段线路,予铺线路总长 为 806m
拨 移 线 路 长 度 为 258m, 其 中 东 拨 接 段 拨 移 线 路 长 度 为174
97m,最大拨距为 2・73m
西拨接段拨移线路长度为 82・6m 撮大拨距为 2・81m,东西端龙口与既有线路连接无高差
二、施工及配合单位施工主体单位:中铁 21 局 XX 二线 S2 标段工程指挥部分项主体施工单位:S4 标中铁电化局施工配合单位:XX 工务段、XX 车务段、XX 电务段、XX 通信段三、施工等级本工程属于 I 级施工
四、施工方法及工期安排:1、既有线改造总体施工方法:本区段既有线改造采取提前予铺DK2137+786・7~DK2138+429・35 和 DK2138+511・96~DK2138+700 段线路,予 铺 线 路 采 用 P6025m 钢 轨 III 枕 , 既 有 P50 线 路 与 予 铺 线 路 采 用P60~5012・5m 异型轨连接;予铺段整修达到线路静态验收标准后,在封闭点内进行既有线拨接合拢及大机两捣一稳作业

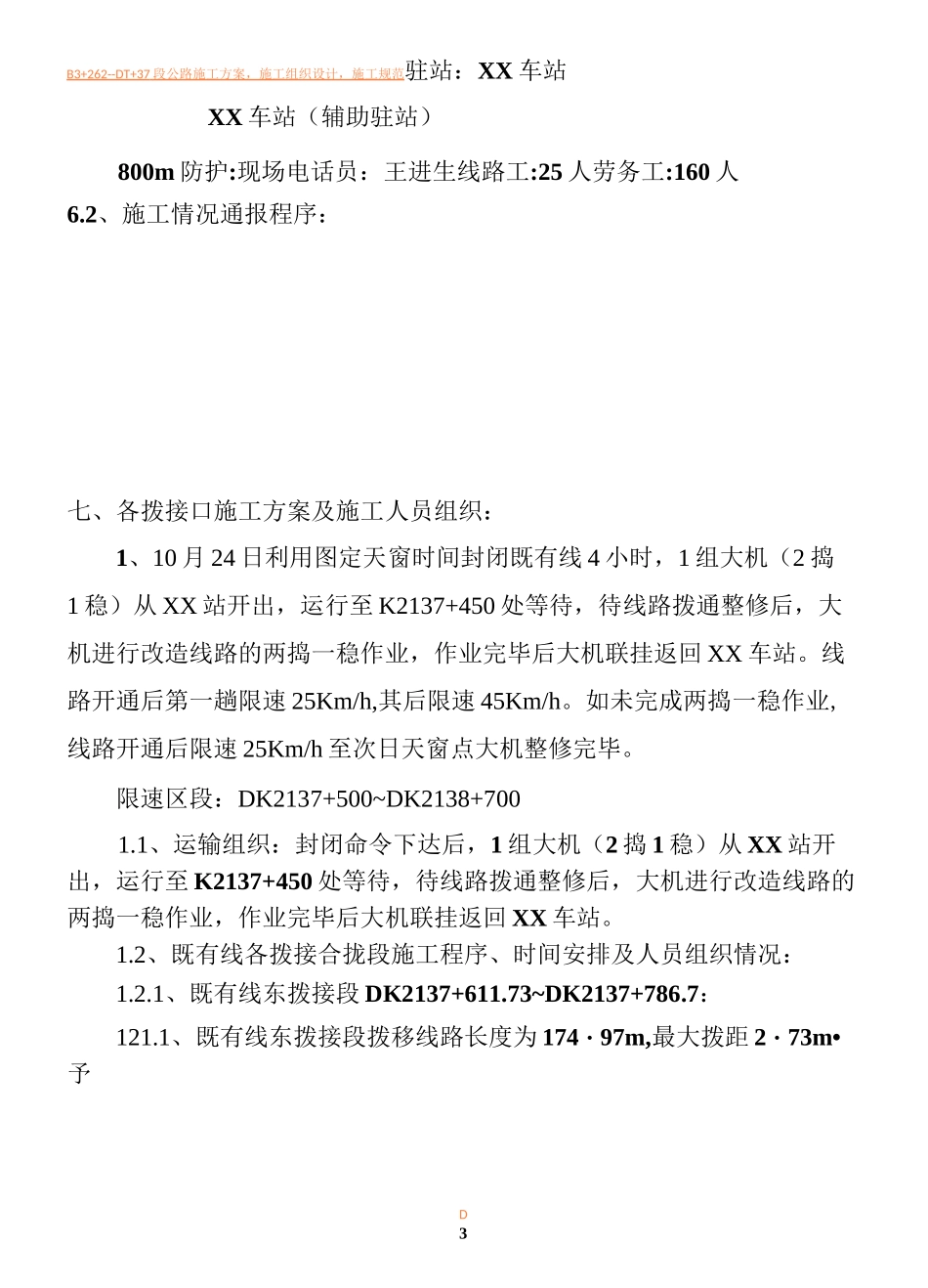

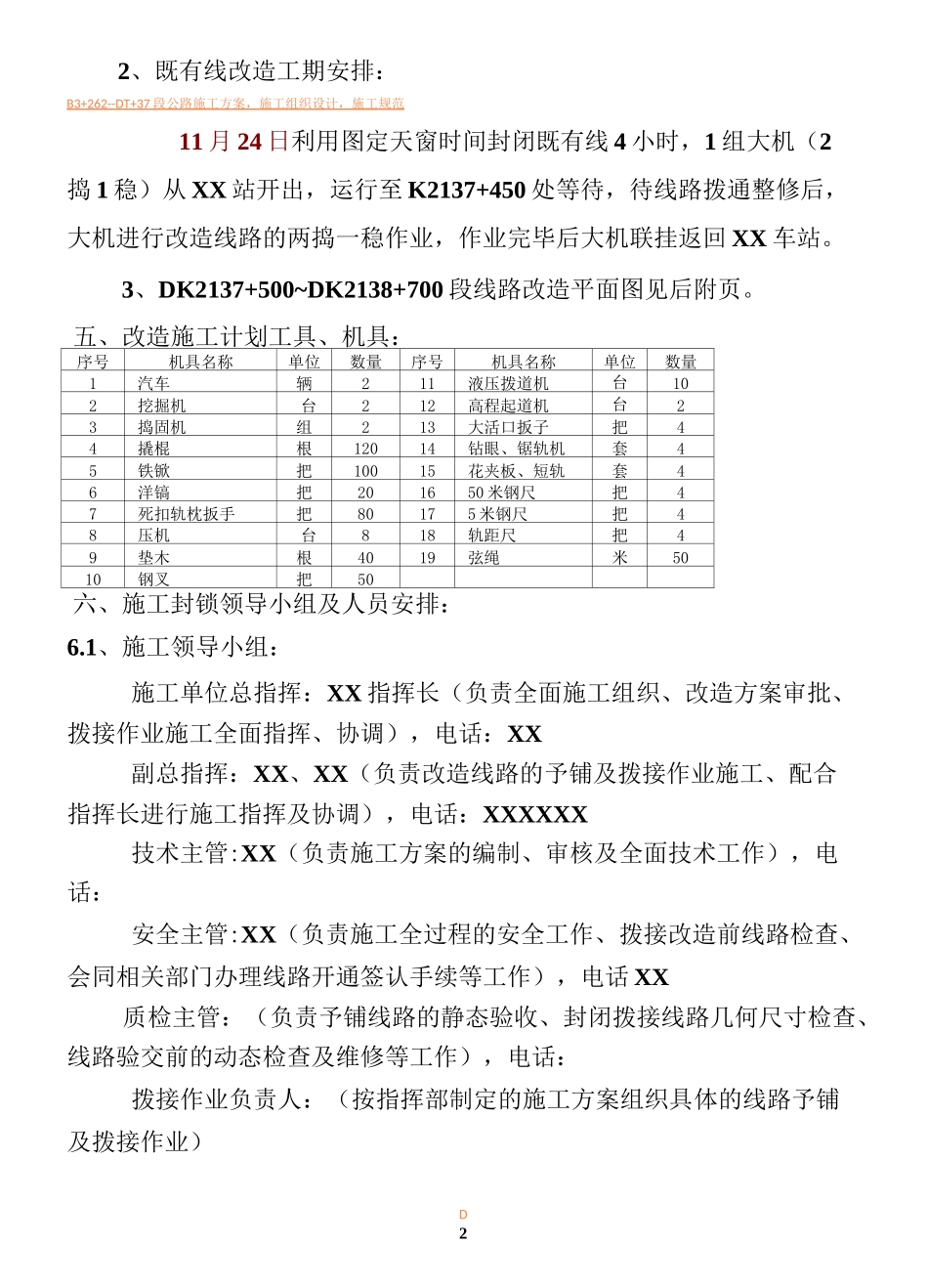

D22、既有线改造工期安排:B3+262--DT+37 段公路施工方案,施工组织设计,施工规范 11 月 24 日利用
