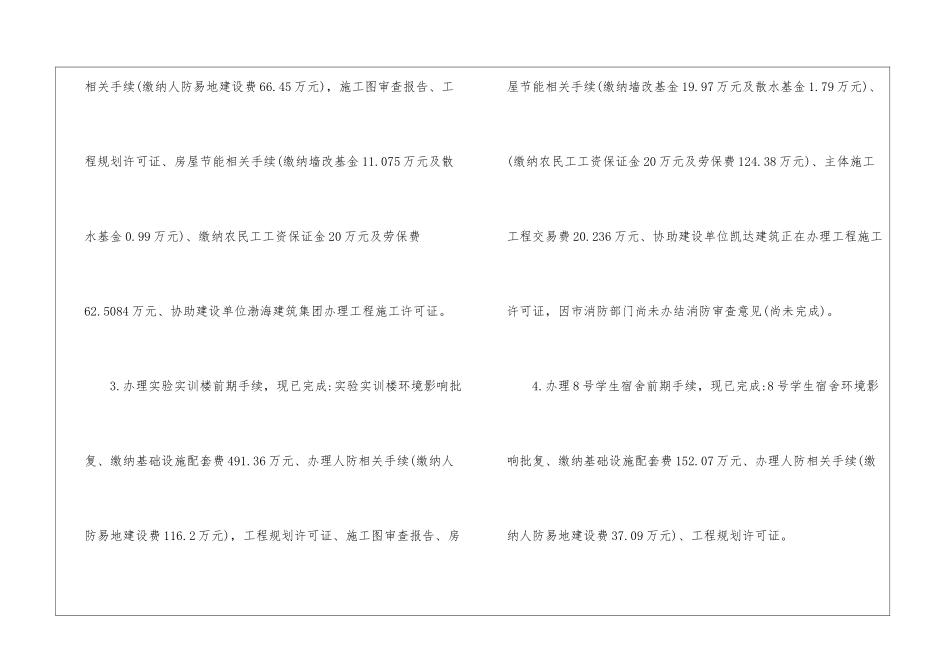

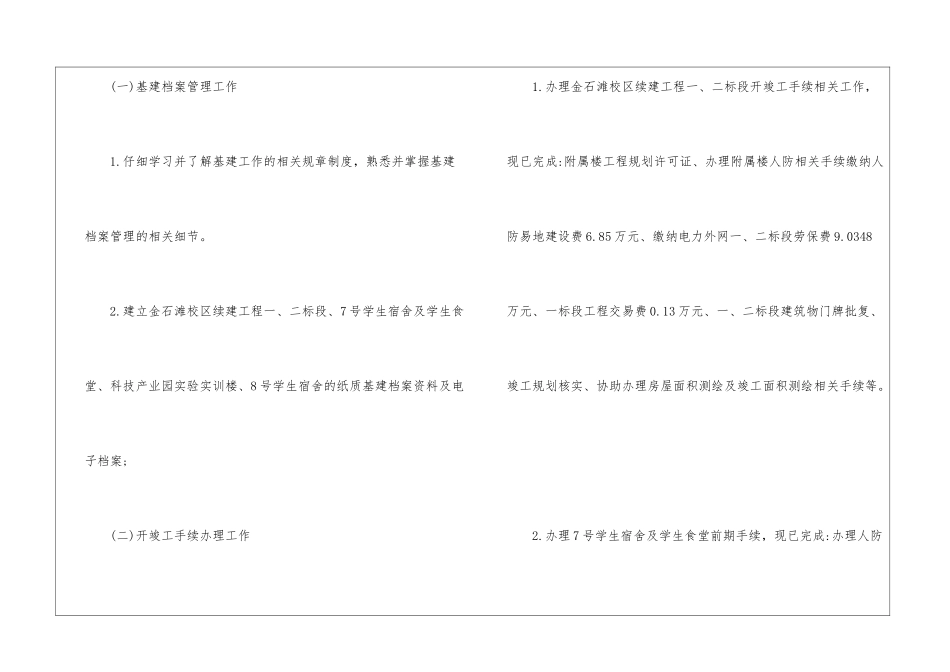

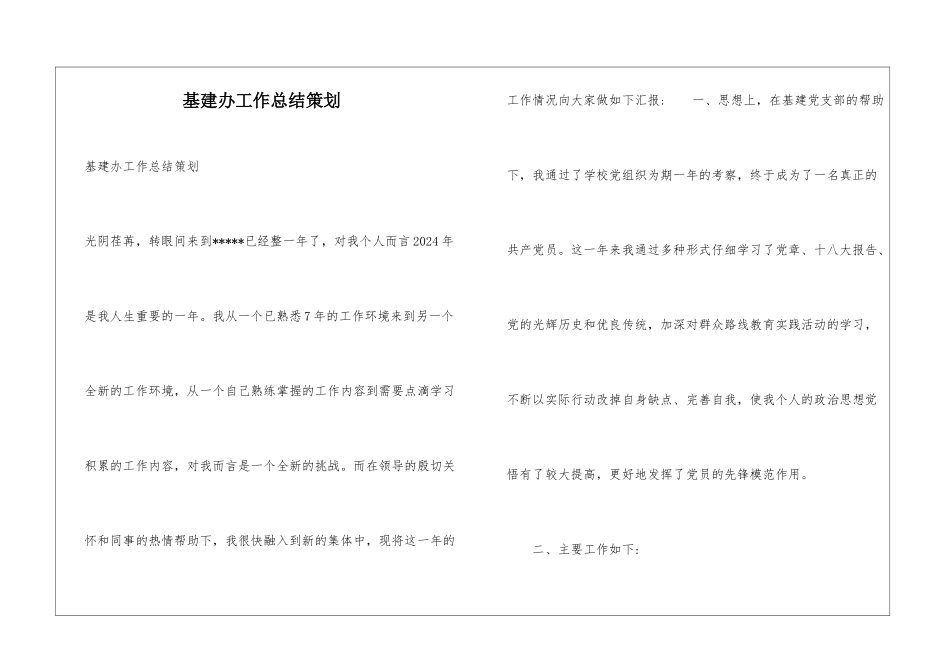

基建办工作总结策划基建办工作总结策划光阴荏苒,转眼间来到*****已经整一年了,对我个人而言 2024 年是我人生重要的一年。我从一个已熟悉 7 年的工作环境来到另一个全新的工作环境,从一个自己熟练掌握的工作内容到需要点滴学习积累的工作内容,对我而言是一个全新的挑战。而在领导的殷切关怀和同事的热情帮助下,我很快融入到新的集体中,现将这一年的工作情况向大家做如下汇报: 一、思想上,在基建党支部的帮助下,我通过了学校党组织为期一年的考察,终于成为了一名真正的共产党员。这一年来我通过多种形式仔细学习了党章、十八大报告、党的光辉历史和优良传统,加深对群众路线教育实践活动的学习,不断以实际行动改掉自身缺点、完善自我,使我个人的政治思想觉悟有了较大提高,更好地发挥了党员的先锋模范作用。 二、主要工作如下: (一)基建档案管理工作 1.仔细学习并了解基建工作的相关规章制度,熟悉并掌握基建档案管理的相关细节。 2.建立金石滩校区续建工程一、二标段、7 号学生宿舍及学生食堂、科技产业园实验实训楼、8 号学生宿舍的纸质基建档案资料及电子档案; (二)开竣工手续办理工作 1.办理金石滩校区续建工程一、二标段开竣工手续相关工作,现已完成:附属楼工程规划许可证、办理附属楼人防相关手续缴纳人防易地建设费 6.85 万元、缴纳电力外网一、二标段劳保费 9.0348万元、一标段工程交易费 0.13 万元、一、二标段建筑物门牌批复、竣工规划核实、协助办理房屋面积测绘及竣工面积测绘相关手续等。 2.办理 7 号学生宿舍及学生食堂前期手续,现已完成:办理人防相关手续(缴纳人防易地建设费 66.45 万元),施工图审查报告、工程规划许可证、房屋节能相关手续(缴纳墙改基金 11.075 万元及散水基金 0.99 万元)、缴纳农民工工资保证金 20 万元及劳保费62.5084 万元、协助建设单位渤海建筑集团办理工程施工许可证。 3.办理实验实训楼前期手续,现已完成:实验实训楼环境影响批复、缴纳基础设施配套费 491.36 万元、办理人防相关手续(缴纳人防易地建设费 116.2 万元),工程规划许可证、施工图审查报告、房屋节能相关手续(缴纳墙改基金 19.97 万元及散水基金 1.79 万元)、(缴纳农民工工资保证金 20 万元及劳保费 124.38 万元)、主体施工工程交易费 20.236 万元、协助建设单位凯达建筑正在办理工程施工许可证,因市消防部门尚未办结消防审查意见(尚未完成)。 4.办理 8 号学生宿舍前期手续,现...
