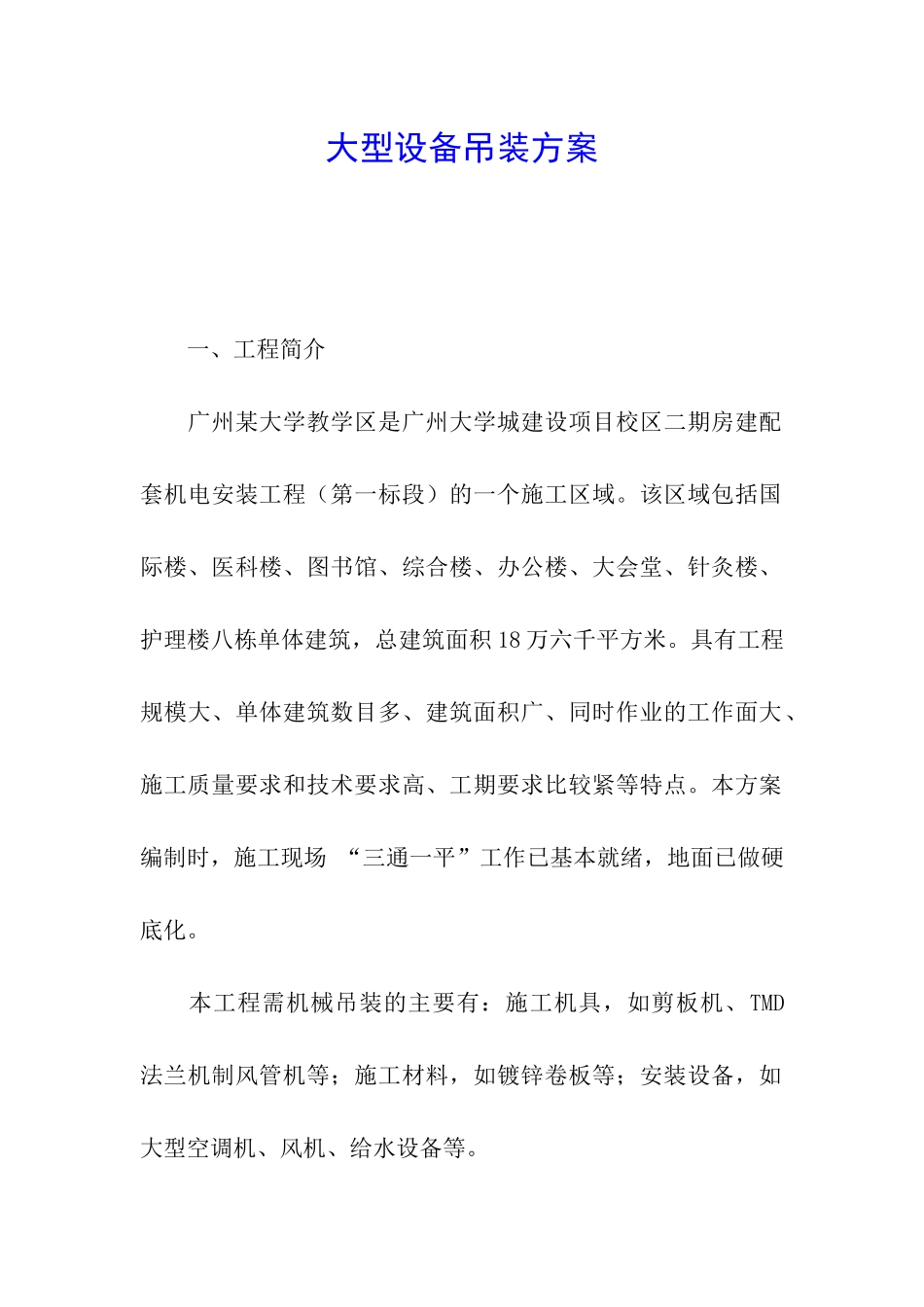

大型设备吊装方案 一、工程简介 广州某大学教学区是广州大学城建设项目校区二期房建配套机电安装工程(第一标段)的一个施工区域。该区域包括国际楼、医科楼、图书馆、综合楼、办公楼、大会堂、针灸楼、护理楼八栋单体建筑,总建筑面积 18 万六千平方米。具有工程规模大、单体建筑数目多、建筑面积广、同时作业的工作面大、施工质量要求和技术要求高、工期要求比较紧等特点。本方案编制时,施工现场 “三通一平”工作已基本就绪,地面已做硬底化。 本工程需机械吊装的主要有:施工机具,如剪板机、TMD法兰机制风管机等;施工材料,如镀锌卷板等;安装设备,如大型空调机、风机、给水设备等。 二、吊装设备的选用 根据本工程特点,对本工程需要机械吊装的材料设备选择两种吊装方式进行吊装。一种是汽车吊,汽车吊的优点是转移迅速,机动灵活,对路面破坏小,但起吊时,必须将支脚落地,不能负载行驶,且对工作场地要求较高,必须平整、压实,以保证操作平稳安全;一种是塔吊,塔吊的优点是起吊高度大,有效工作范围广,但转移不方便,机动灵活型差。两种吊装设备互补使用,完全可以实现本工程的吊装任务。 三、吊装方法的确定及技术措施 1、施工方法的确定 根据实际吊装的本体参数、结构特点和施工现场的条件,采纳不同的吊装设备和方法,一般高层材料设备的吊装采纳塔吊吊装,对于低层需机械吊装的材料设备,中小型的可采纳一台汽车吊吊装,大型的可采纳两台汽车吊相互配合辅助进行吊装。 2、设备吊点确定和吊耳选型与安装 设备本体上有设备吊装吊耳的可采纳其自带的吊耳,设备本体上无安装吊耳的根据现场设备吊装的要求,根据有关法律规范选择制作安装设备的吊耳。吊耳制作时一般应选用与本体相一致的材料,并做好材料的检验工作。 3、吊梁设计校核及吊索具计算选型 在吊装设备之前,必须先根据吊装设备的重量,结构等认真分析计算,设计合理的吊梁,选择合适的吊装机械。在吊索具选择时,要通过具体的计算公式,对比各种型号钢丝绳的允许应力,方可确定下来。在计算时要考虑拆减系数、不均衡系数、动载系数和安全系数等。 4、卷扬机拖排滑移递送方法 在吊装过程中,一般采纳卷扬机牵引拖排滑移递送的方法。这种方法需要设计一只钢拖排,前面设置一台牵引卷扬机。该方法对设备滑行道路要求较高,道路不仅要压实,而且还要平整。在操作过程中,对吊装的整体协调和操作配合要求协调一致,以保证吊装过程的连续性和稳定性 5、设备...
