《公路工程管理与实务》案例汇编1第一篇公路工程技术案例一【背景资料】某施工单位承建了一项二级公路工程,起讫里程为KO+000~K20+10

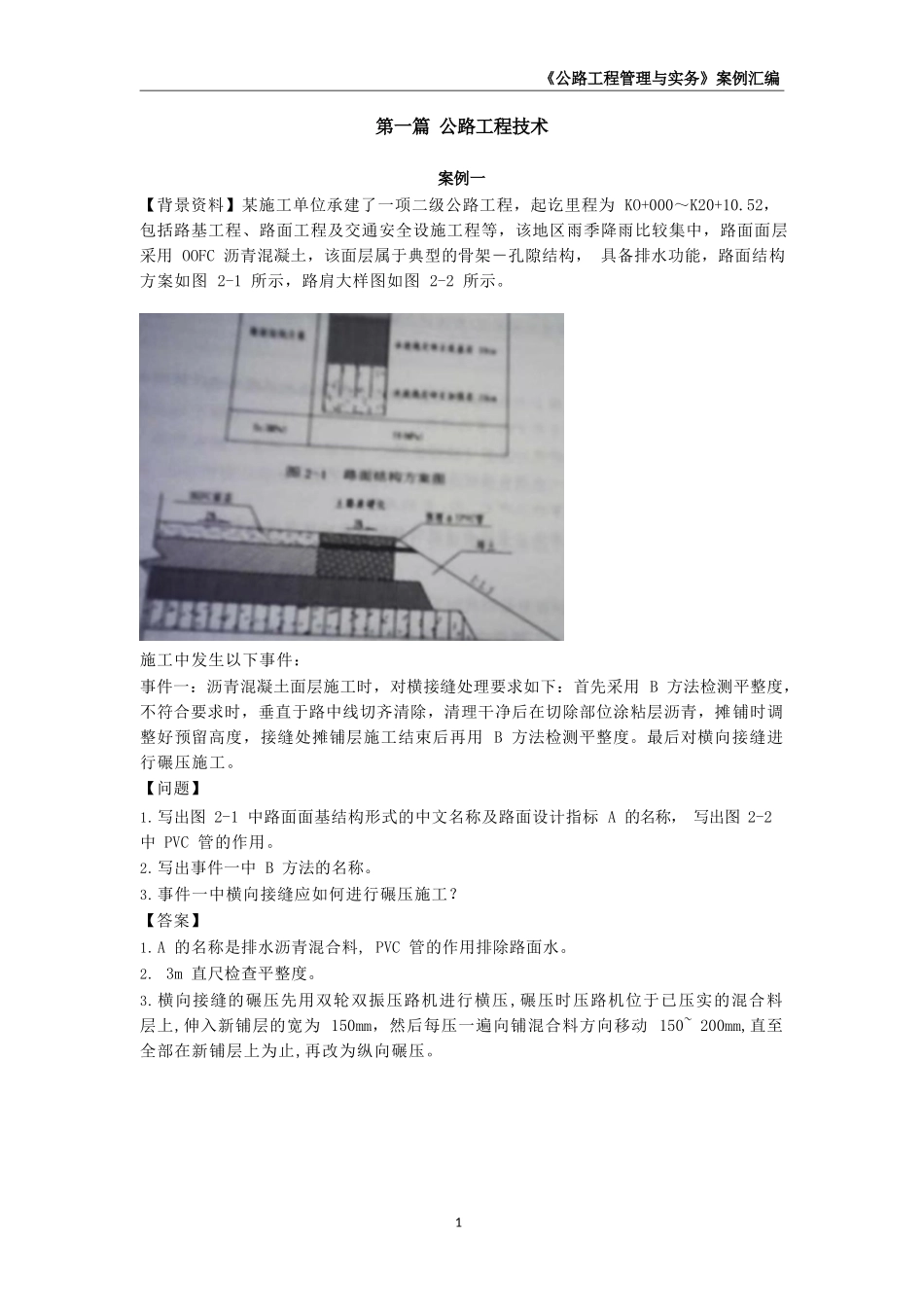

52,包括路基工程、路面工程及交通安全设施工程等,该地区雨季降雨比较集中,路面面层采用OOFC沥青混凝土,该面层属于典型的骨架-孔隙结构,具备排水功能,路面结构方案如图2-1所示,路肩大样图如图2-2所示
施工中发生以下事件:事件一:沥青混凝土面层施工时,对横接缝处理要求如下:首先采用B方法检测平整度,不符合要求时,垂直于路中线切齐清除,清理干净后在切除部位涂粘层沥青,摊铺时调整好预留高度,接缝处摊铺层施工结束后再用B方法检测平整度
最后对横向接缝进行碾压施工
写出图2-1中路面面基结构形式的中文名称及路面设计指标A的名称,写出图2-2中PVC管的作用
写出事件一中B方法的名称
事件一中横向接缝应如何进行碾压施工
A的名称是排水沥青混合料,PVC管的作用排除路面水
3m直尺检查平整度
横向接缝的碾压先用双轮双振压路机进行横压,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽为150mm,然后每压一遍向铺混合料方向移动150~200mm,直至全部在新铺层上为止,再改为纵向碾压

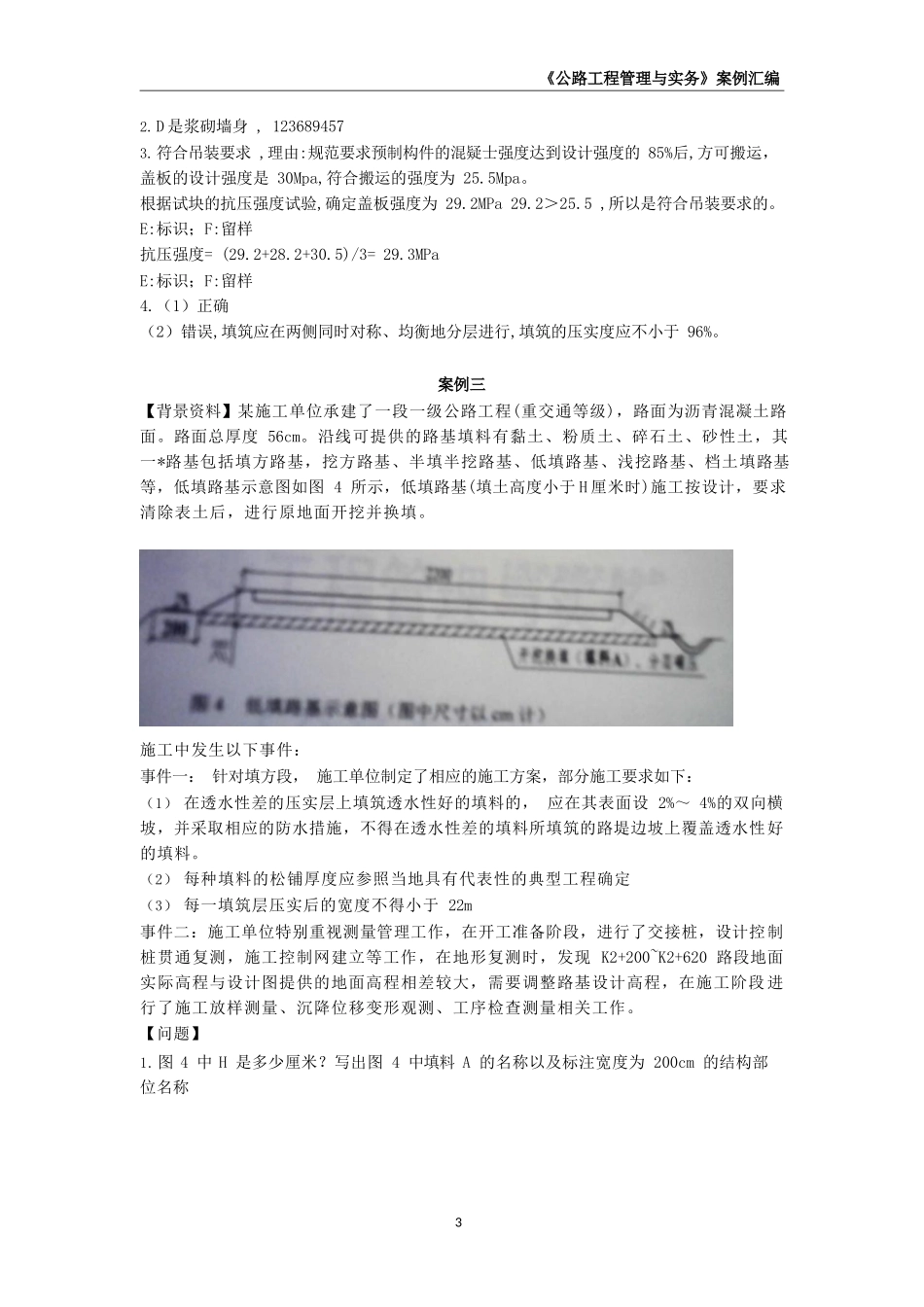

《公路工程管理与实务》案例汇编2案例二【背景资料】某施工单位承接的二级公路路基施工项目,长度3
5km,该项目共有15座跨径均为2
0m的钢筋混凝土盖板涵,盖板为C30钢筋混凝土,采用预制安装施工
涵身、涵台帽为C20素混凝土,涵洞进出口、涵底铺砌均采用砂浆片石砌筑,其中6号涵洞结构立面示意图如图3所示
施工中发生以下事件:事件一:盖板涵施工主要工序包括:①测量放线;②基坑开挖;③基础施工;④出入口浆砌;⑤沉降缝与防水层施工;⑥D;⑦涵洞回填及加固;⑧现浇涵台帽;⑨预制安装盖板事件二:6号涵洞的15块盖板为同批预制,按照规范
