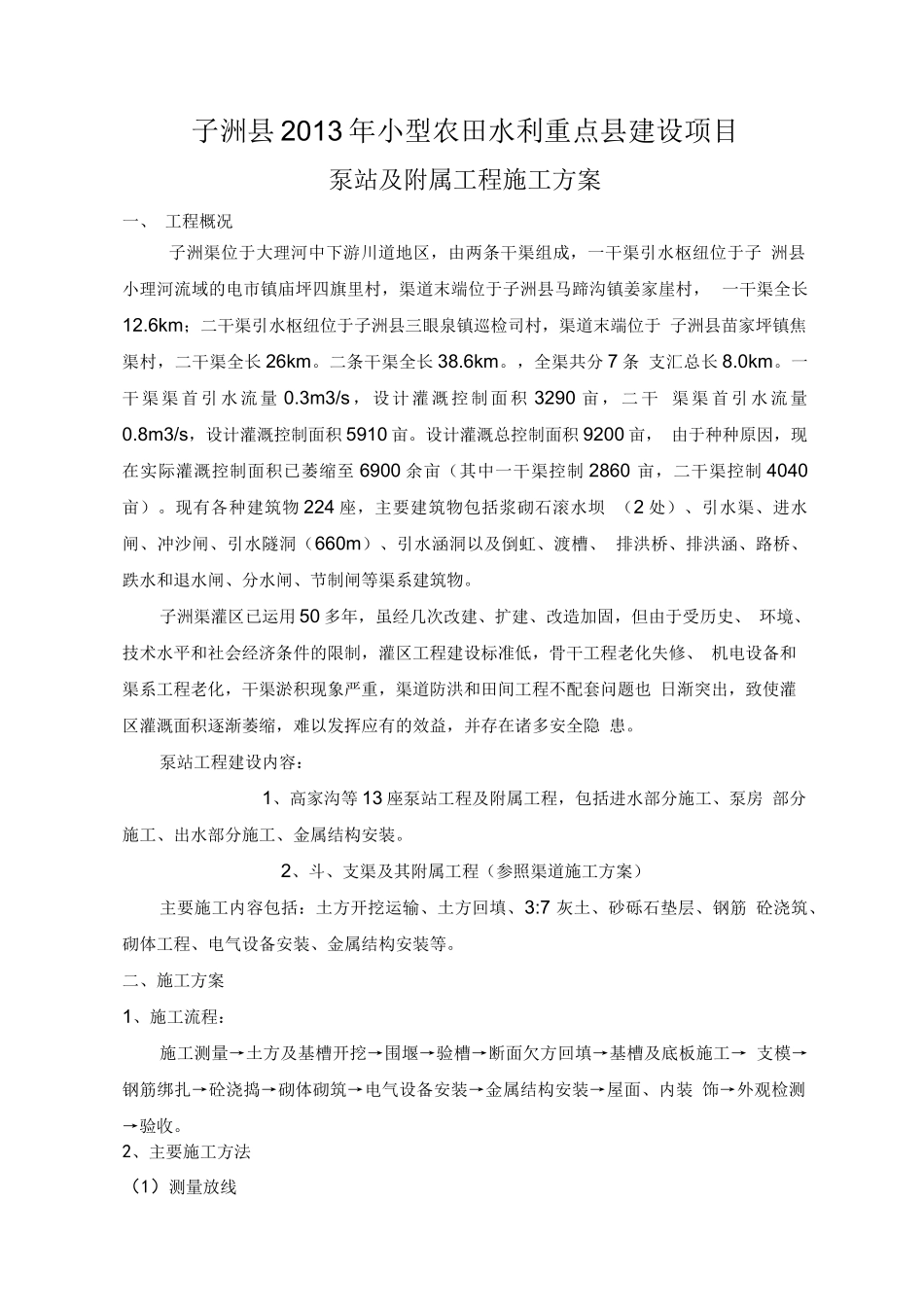

子洲县2013年小型农田水利重点县建设项目泵站及附属工程施工方案子洲县2013年小型农田水利重点县建设项目泵站及附属工程施工方案一、工程概况子洲渠位于大理河中下游川道地区,由两条干渠组成,一干渠引水枢纽位于子洲县小理河流域的电市镇庙坪四旗里村,渠道末端位于子洲县马蹄沟镇姜家崖村,一干渠全长12
6km;二干渠引水枢纽位于子洲县三眼泉镇巡检司村,渠道末端位于子洲县苗家坪镇焦渠村,二干渠全长26km
二条干渠全长38
,全渠共分7条支汇总长8
一干渠渠首引水流量0
3m3/s,设计灌溉控制面积3290亩,二干渠渠首引水流量0
8m3/s,设计灌溉控制面积5910亩
设计灌溉总控制面积9200亩,由于种种原因,现在实际灌溉控制面积已萎缩至6900余亩(其中一干渠控制2860亩,二干渠控制4040亩)
现有各种建筑物224座,主要建筑物包括浆砌石滚水坝(2处)、引水渠、进水闸、冲沙闸、引水隧洞(660m)、引水涵洞以及倒虹、渡槽、排洪桥、排洪涵、路桥、跌水和退水闸、分水闸、节制闸等渠系建筑物
子洲渠灌区已运用50多年,虽经几次改建、扩建、改造加固,但由于受历史、环境、技术水平和社会经济条件的限制,灌区工程建设标准低,骨干工程老化失修、机电设备和渠系工程老化,干渠淤积现象严重,渠道防洪和田间工程不配套问题也日渐突出,致使灌区灌溉面积逐渐萎缩,难以发挥应有的效益,并存在诸多安全隐患
泵站工程建设内容:1、高家沟等13座泵站工程及附属工程,包括进水部分施工、泵房部分施工、出水部分施工、金属结构安装
2、斗、支渠及其附属工程(参照渠道施工方案)主要施工内容包括:土方开挖运输、土方回填、3:7灰土、砂砾石垫层、钢筋砼浇筑、砌体工程、电气设备安装、金属结构安装等
二、施工方案1、施工流程:施工测量→土方及基槽开挖→围堰→验槽→断面欠方回填→基槽及底板施工→支模→钢筋绑扎→砼浇捣
