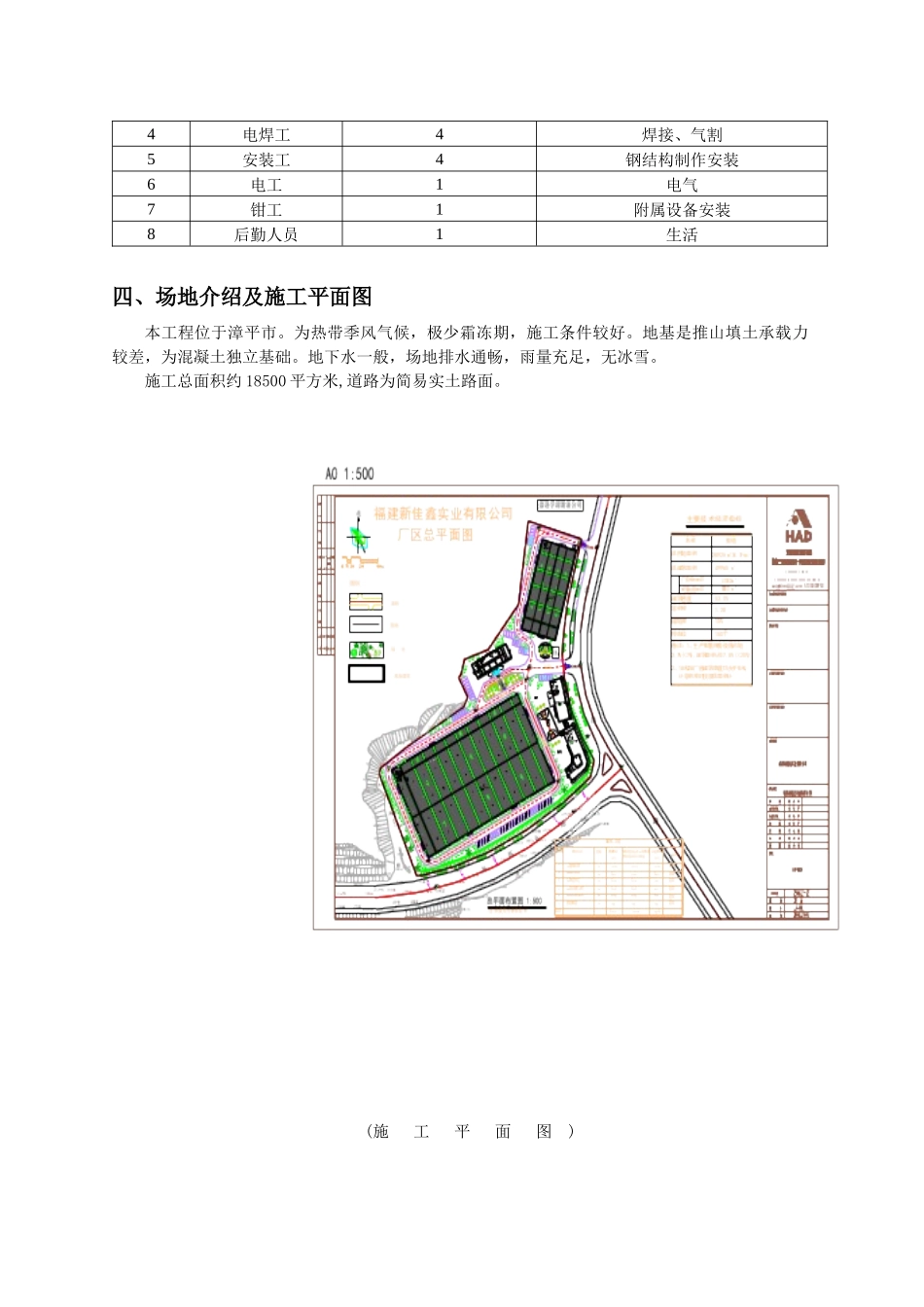

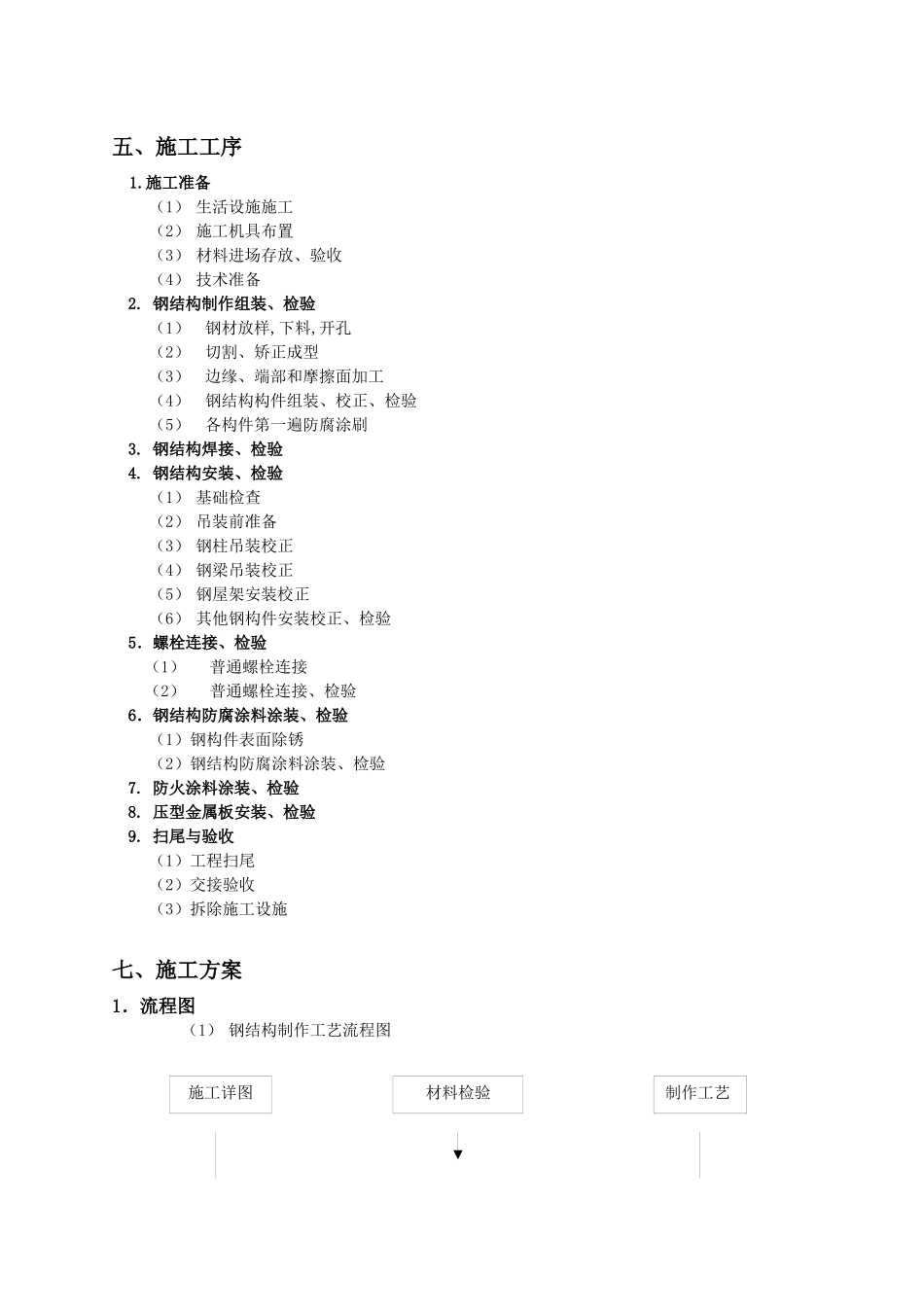

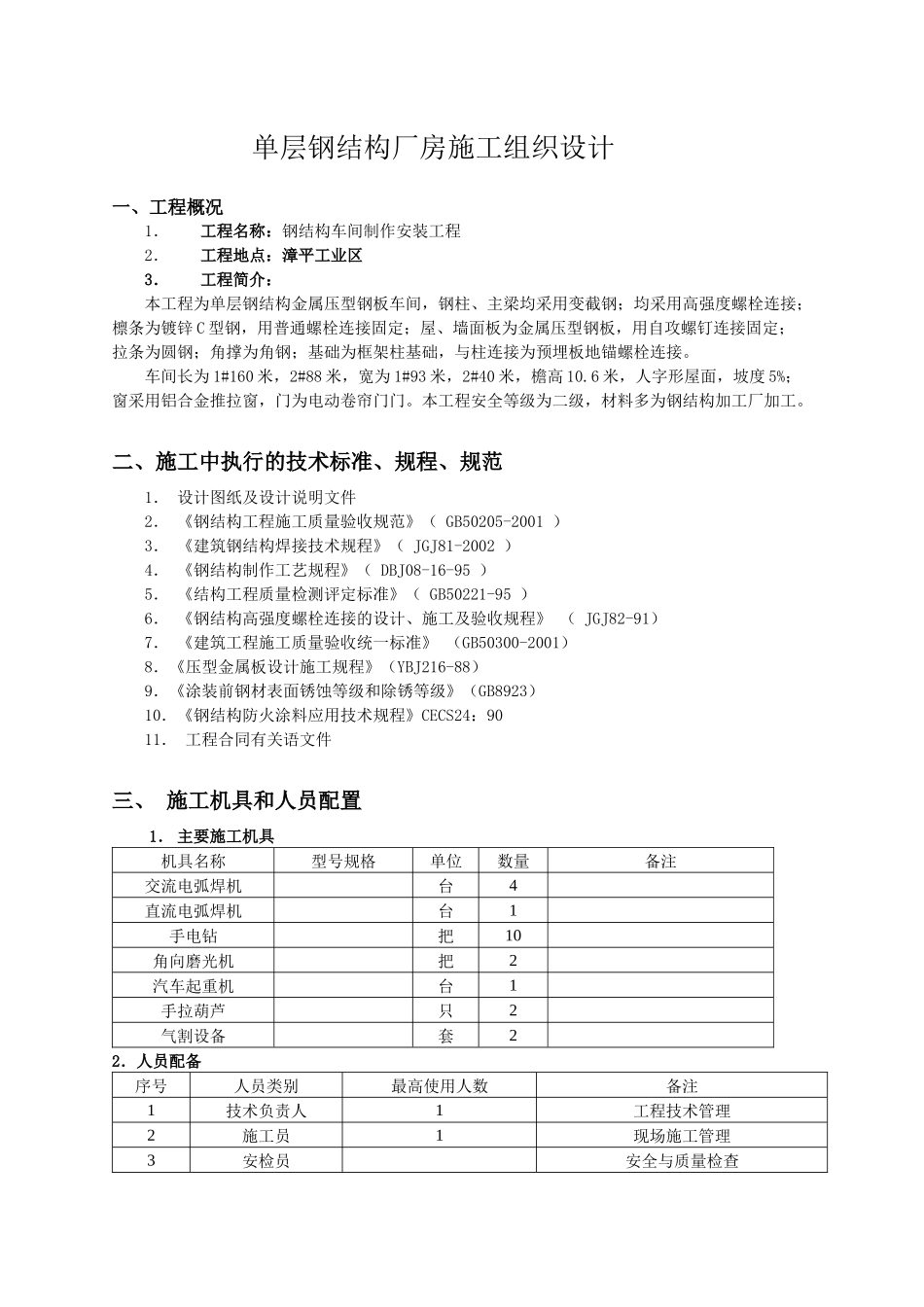

单层钢结构厂房施工组织设计一、工程概况1.工程名称:钢结构车间制作安装工程2.工程地点:漳平工业区3.工程简介:本工程为单层钢结构金属压型钢板车间,钢柱、主梁均采用变截钢;均采用高强度螺栓连接;檩条为镀锌 C 型钢,用普通螺栓连接固定;屋、墙面板为金属压型钢板,用自攻螺钉连接固定;拉条为圆钢;角撑为角钢;基础为框架柱基础,与柱连接为预埋板地锚螺栓连接。 车间长为 1#160 米,2#88 米,宽为 1#93 米,2#40 米,檐高 10.6 米,人字形屋面,坡度 5%;窗采用铝合金推拉窗,门为电动卷帘门门。本工程安全等级为二级,材料多为钢结构加工厂加工。二、施工中执行的技术标准、规程、规范1. 设计图纸及设计说明文件2. 《钢结构工程施工质量验收规范》( GB50205-2001 )3. 《建筑钢结构焊接技术规程》( JGJ81-2002 )4. 《钢结构制作工艺规程》( DBJ08-16-95 )5. 《结构工程质量检测评定标准》( GB50221-95 )6. 《钢结构高强度螺栓连接的设计、施工及验收规程》 ( JGJ82-91)7. 《建筑工程施工质量验收统一标准》 (GB50300-2001) 8.《压型金属板设计施工规程》(YBJ216-88)9.《涂装前钢材表面锈蚀等级和除锈等级》(GB8923)10.《钢结构防火涂料应用技术规程》CECS24:9011. 工程合同有关语文件三、 施工机具和人员配置1. 主要施工机具机具名称型号规格单位数量备注交流电弧焊机台4直流电弧焊机台1手电钻把10角向磨光机把2汽车起重机台1手拉葫芦只2气割设备套22.人员配备序号人员类别最高使用人数备注1技术负责人1工程技术管理2施工员1现场施工管理3安检员安全与质量检查4电焊工4焊接、气割5安装工4钢结构制作安装6电工1电气7钳工1附属设备安装8后勤人员1生活四、场地介绍及施工平面图本工程位于漳平市。为热带季风气候,极少霜冻期,施工条件较好。地基是推山填土承载力较差,为混凝土独立基础。地下水一般,场地排水通畅,雨量充足,无冰雪。施工总面积约 18500 平方米,道路为简易实土路面。 (施 工 平 面 图 )五、施工工序 1.施工准备(1) 生活设施施工 (2) 施工机具布置(3) 材料进场存放、验收 (4) 技术准备2. 钢结构制作组装、检验(1)钢材放样,下料,开孔(2)切割、矫正成型(3)边缘、端部和摩擦面加工(4)钢结构构件组装、校正、检验 (5)各构件第一遍防腐涂刷 3. 钢结构焊接、检验4. 钢结构安装、检验(1) 基础检查 (2) 吊装前...
