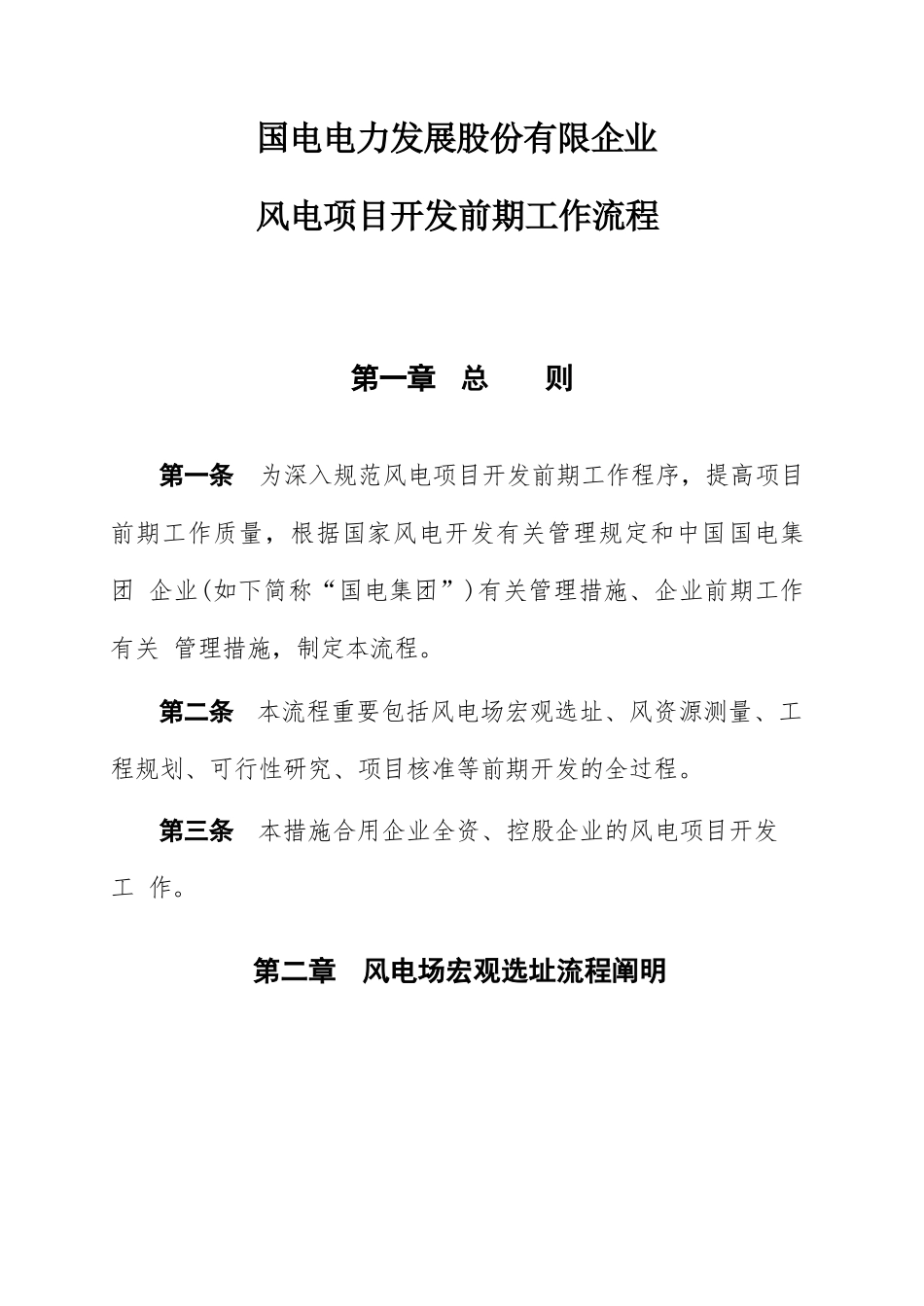

国电电力发展股份有限企业风电项目开发前期工作流程第一章总则第一条为深入规范风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发有关管理规定和中国国电集团企业(如下简称“国电集团”)有关管理措施、企业前期工作有关管理措施,制定本流程
第二条本流程重要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程
第三条本措施合用企业全资、控股企业的风电项目开发工作

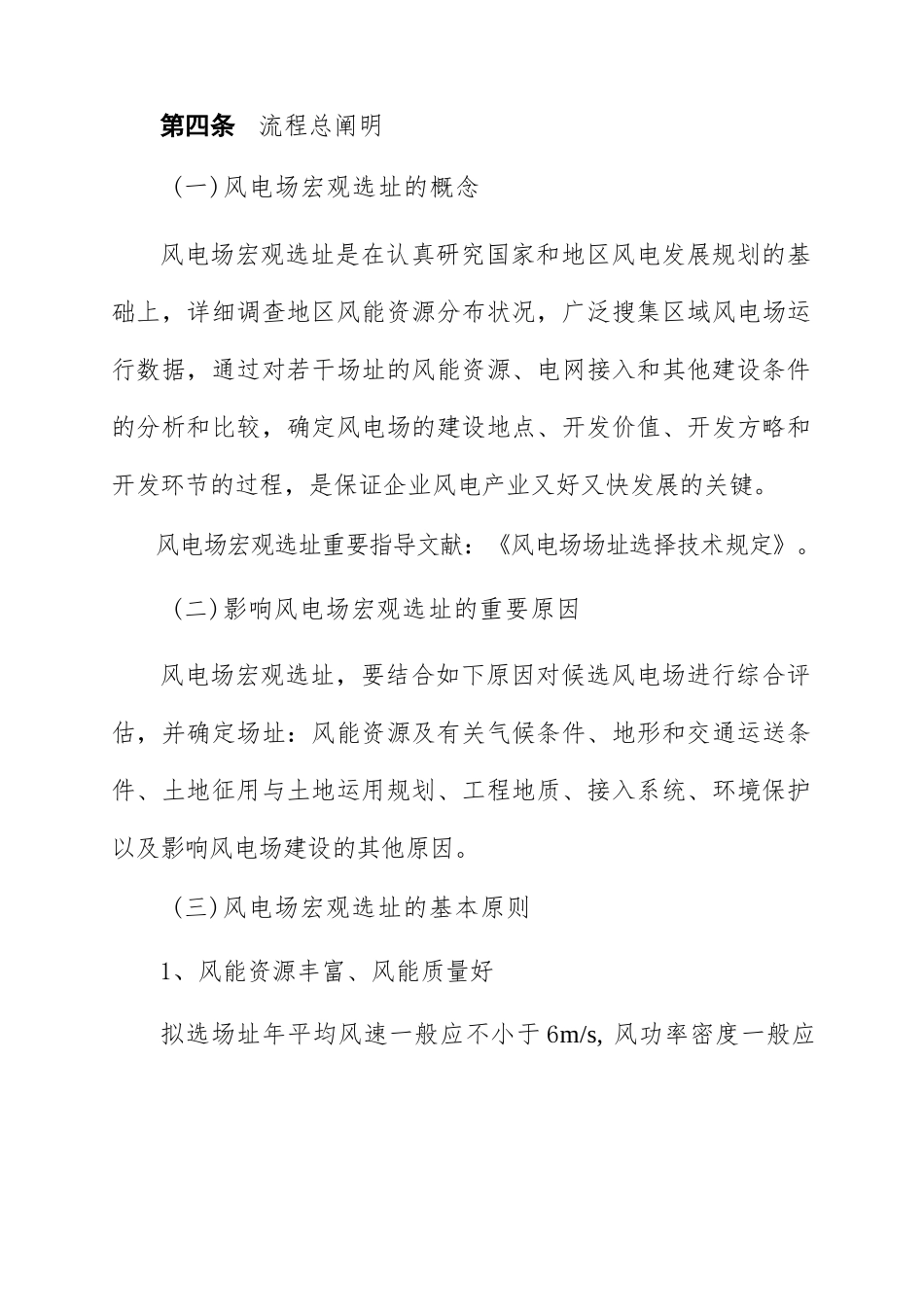

第二章风电场宏观选址流程阐明第四条流程总阐明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布状况,广泛搜集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其他建设条件的分析和比较,确定风电场的建设地点、开发价值、开发方略和开发环节的过程,是保证企业风电产业又好又快发展的关键
风电场宏观选址重要指导文献:《风电场场址选择技术规定》
(二)影响风电场宏观选址的重要原因风电场宏观选址,要结合如下原因对候选风电场进行综合评估,并确定场址:风能资源及有关气候条件、地形和交通运送条件、土地征用与土地运用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他原因
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应不小于6m/s,风功率密度一般应不小于200W/m²;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速
由于各地区风电上网电价不一样、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不一样,风电场最低可开发年平均风速从6~7米/秒不等

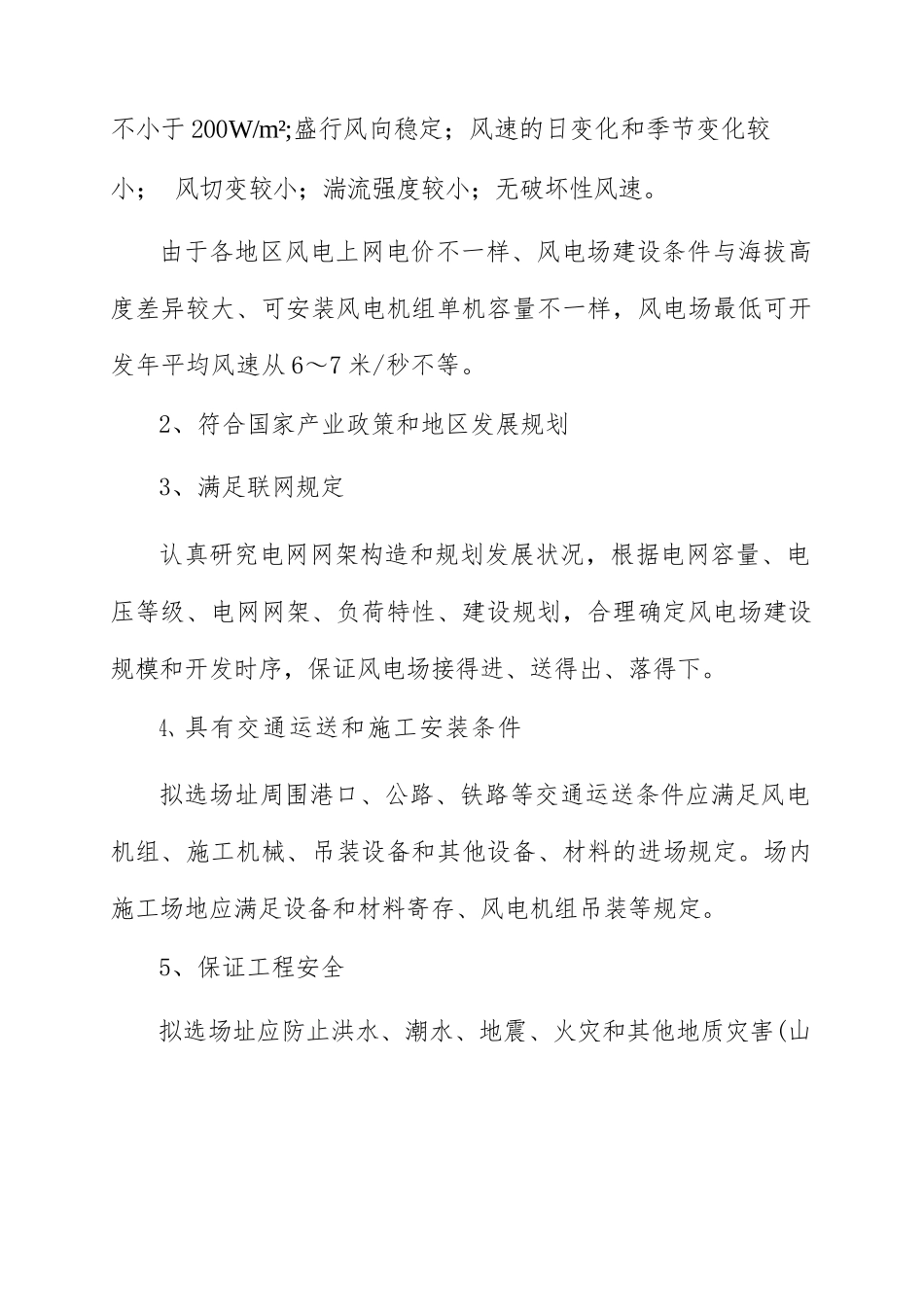

2、符合国家产业政策和地区发展规划3、满足联网规定认真研究电网网架构造和规划发展状况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下
