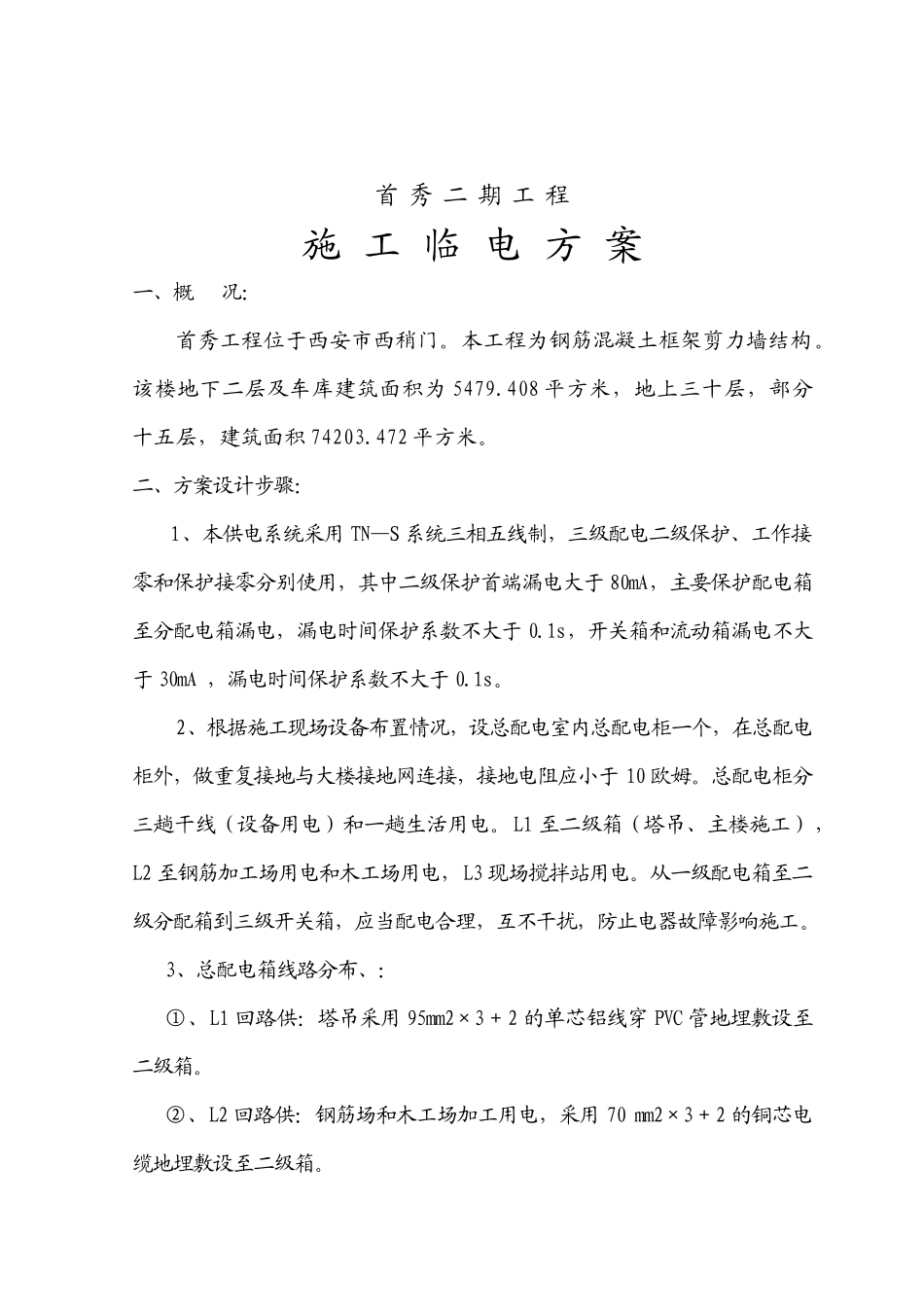

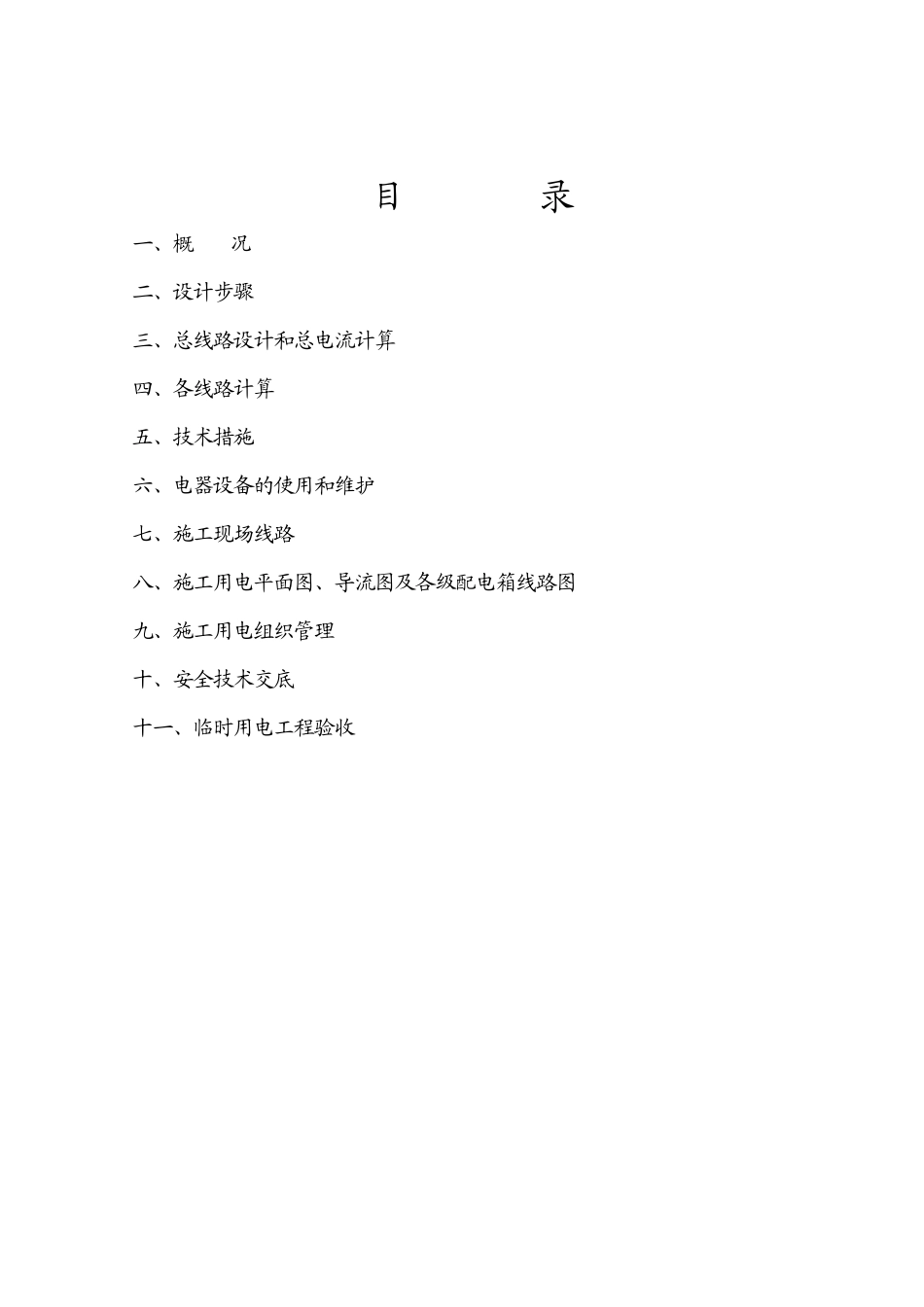

首 秀 二 期 工 程施 工 临 电 方 案编制人:审核人:审批人: 广东中煤地瑞丰建设集团有限公司2013 年 8 月 8 日目 录一、概 况二、设计步骤三、总线路设计和总电流计算四、各线路计算五、技术措施六、电器设备的使用和维护七、施工现场线路八、施工用电平面图、导流图及各级配电箱线路图九、施工用电组织管理十、安全技术交底十一、临时用电工程验收首 秀 二 期 工 程施 工 临 电 方 案一、概 况:首秀工程位于西安市西稍门
本工程为钢筋混凝土框架剪力墙结构
该楼地下二层及车库建筑面积为 5479
408 平方米,地上三十层,部分十五层,建筑面积 74203
472 平方米
二、方案设计步骤: 1、本供电系统采用 TN—S 系统三相五线制,三级配电二级保护、工作接零和保护接零分别使用,其中二级保护首端漏电大于 80mA,主要保护配电箱至分配电箱漏电,漏电时间保护系数不大于 0
1s,开关箱和流动箱漏电不大于 30mA ,漏电时间保护系数不大于 0
2、根据施工现场设备布置情况,设总配电室内总配电柜一个,在总配电柜外,做重复接地与大楼接地网连接,接地电阻应小于 10 欧姆
总配电柜分三趟干线(设备用电)和一趟生活用电
L1 至二级箱(塔吊、主楼施工),L2 至钢筋加工场用电和木工场用电,L3 现场搅拌站用电
从一级配电箱至二级分配箱到三级开关箱,应当配电合理,互不干扰,防止电器故障影响施工
3、总配电箱线路分布、:①、L1 回路供:塔吊采用 95mm2×3+2 的单芯铝线穿 PVC 管地埋敷设至二级箱
②、L2 回路供:钢筋场和木工场加工用电,采用 70 mm2×3+2 的铜芯电缆地埋敷设至二级箱
③、L3 回路供:现场搅拌用电,采用 95mm2×3+2 的单芯铝线穿 PVC 管内导线埋地敷设至二级分配电箱
、L4 回路供:主楼施工用电,95mm×10+2 的单芯铝
