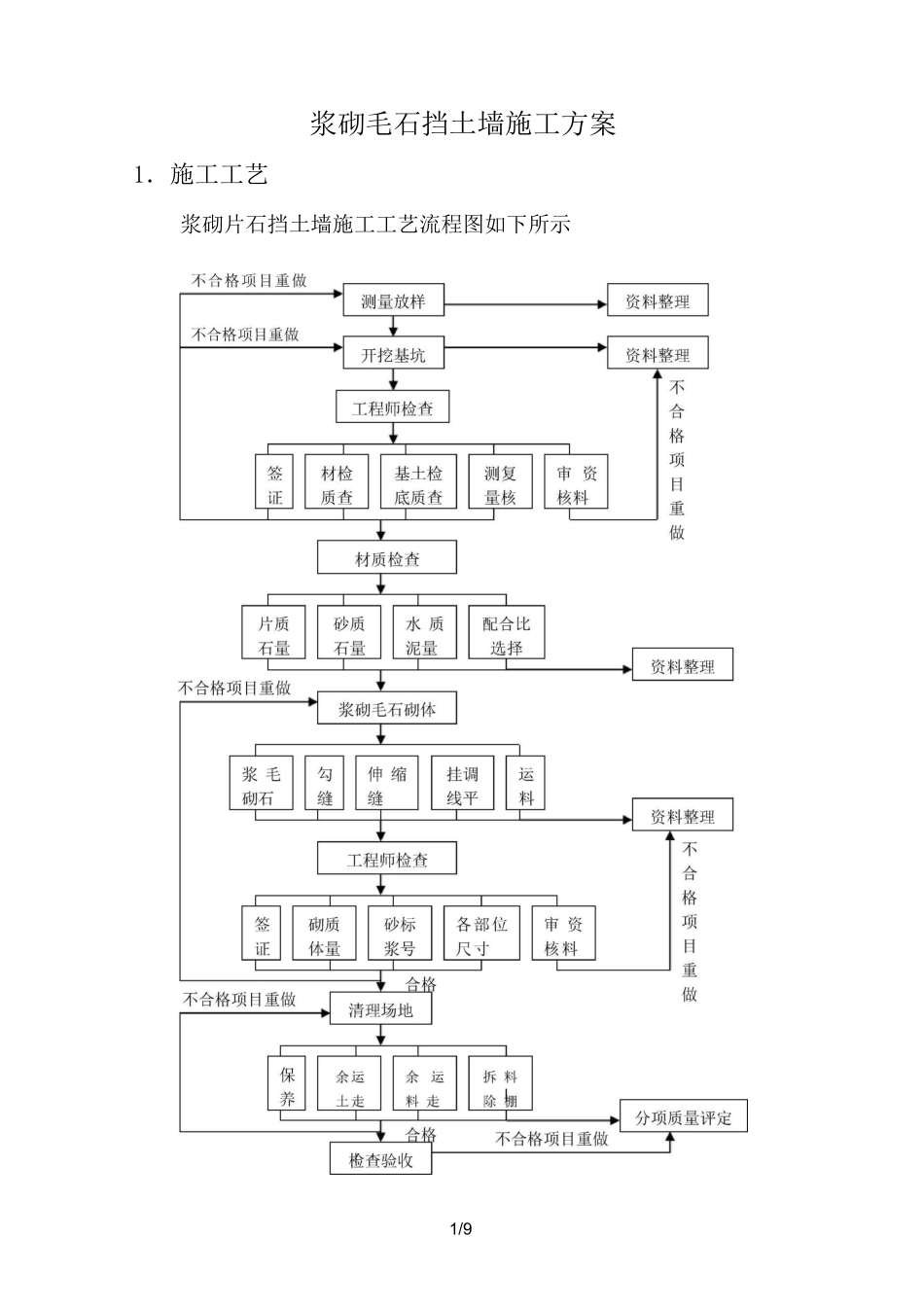

1/9浆砌毛石挡土墙施工方案1.施工工艺浆砌片石挡土墙施工工艺流程图如下所示2/92.施工准备2

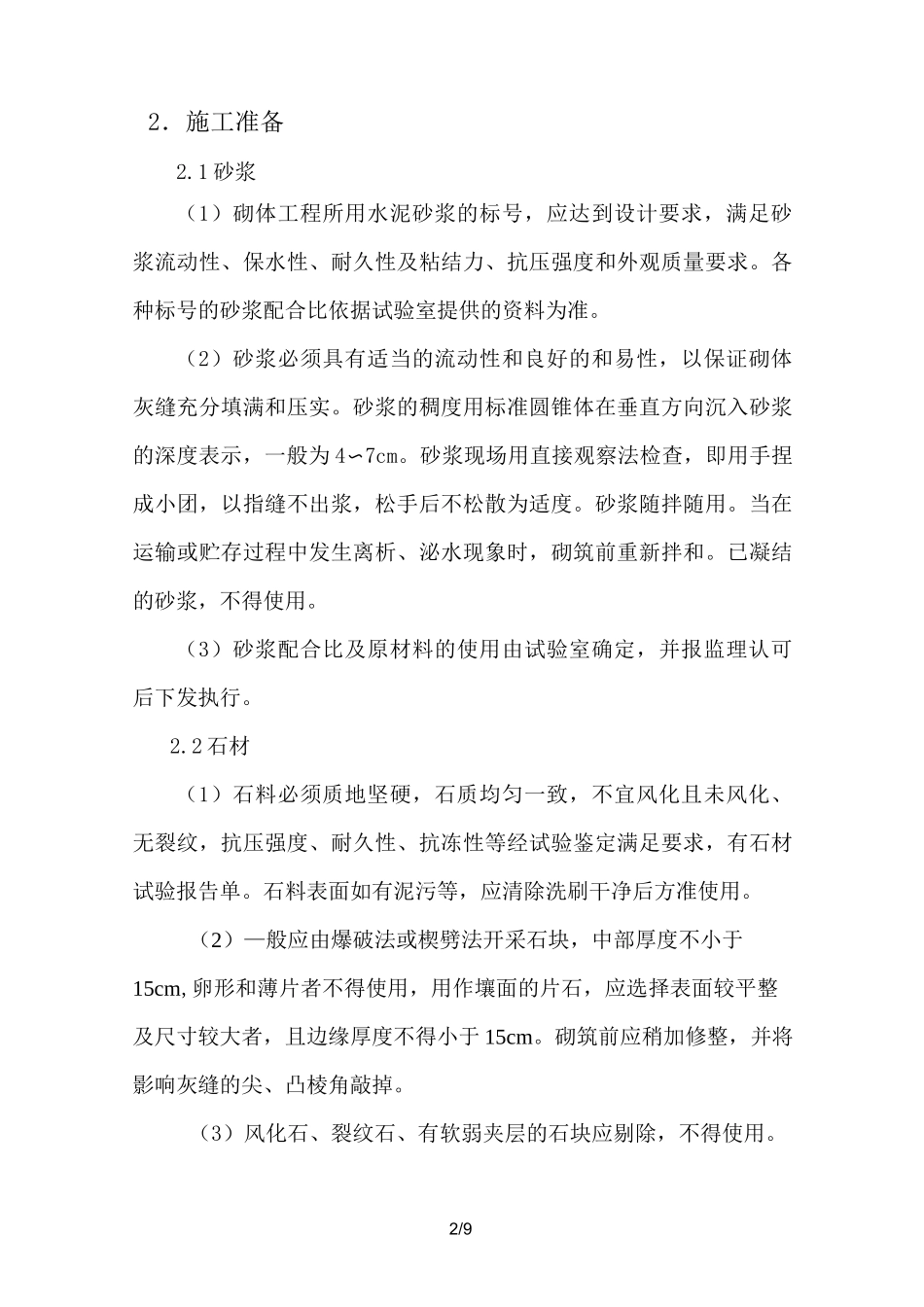

1 砂浆(1)砌体工程所用水泥砂浆的标号,应达到设计要求,满足砂浆流动性、保水性、耐久性及粘结力、抗压强度和外观质量要求
各种标号的砂浆配合比依据试验室提供的资料为准
(2)砂浆必须具有适当的流动性和良好的和易性,以保证砌体灰缝充分填满和压实
砂浆的稠度用标准圆锥体在垂直方向沉入砂浆的深度表示,一般为 4〜7cm
砂浆现场用直接观察法检查,即用手捏成小团,以指缝不出浆,松手后不松散为适度
砂浆随拌随用
当在运输或贮存过程中发生离析、泌水现象时,砌筑前重新拌和
已凝结的砂浆,不得使用
(3)砂浆配合比及原材料的使用由试验室确定,并报监理认可后下发执行
2 石材(1)石料必须质地坚硬,石质均匀一致,不宜风化且未风化、无裂纹,抗压强度、耐久性、抗冻性等经试验鉴定满足要求,有石材试验报告单
石料表面如有泥污等,应清除洗刷干净后方准使用
(2)—般应由爆破法或楔劈法开采石块,中部厚度不小于15cm,卵形和薄片者不得使用,用作壤面的片石,应选择表面较平整及尺寸较大者,且边缘厚度不得小于 15cm
砌筑前应稍加修整,并将影响灰缝的尖、凸棱角敲掉
(3)风化石、裂纹石、有软弱夹层的石块应剔除,不得使用

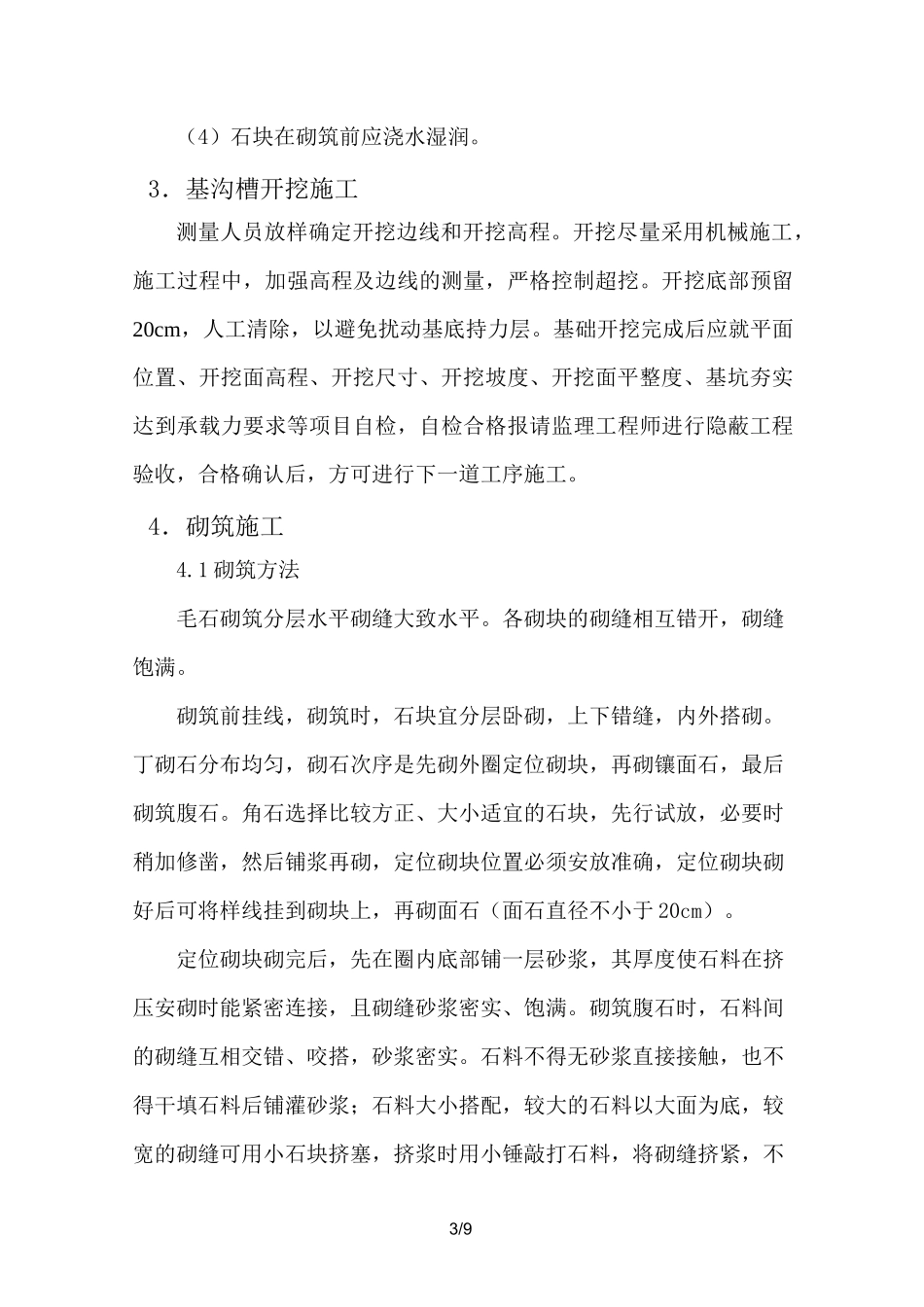

3/9(4)石块在砌筑前应浇水湿润
3.基沟槽开挖施工测量人员放样确定开挖边线和开挖高程
开挖尽量采用机械施工,施工过程中,加强高程及边线的测量,严格控制超挖
开挖底部预留20cm,人工清除,以避免扰动基底持力层
基础开挖完成后应就平面位置、开挖面高程、开挖尺寸、开挖坡度、开挖面平整度、基坑夯实达到承载力要求等项目自检,自检合格报请监理工程师进行隐蔽工程验收,合格确认后,方可进行下一道工序施工
4.砌筑施工4
1 砌筑方法毛石砌筑分层水平砌缝大致水平
各砌块的砌缝相互错开,砌缝饱满
