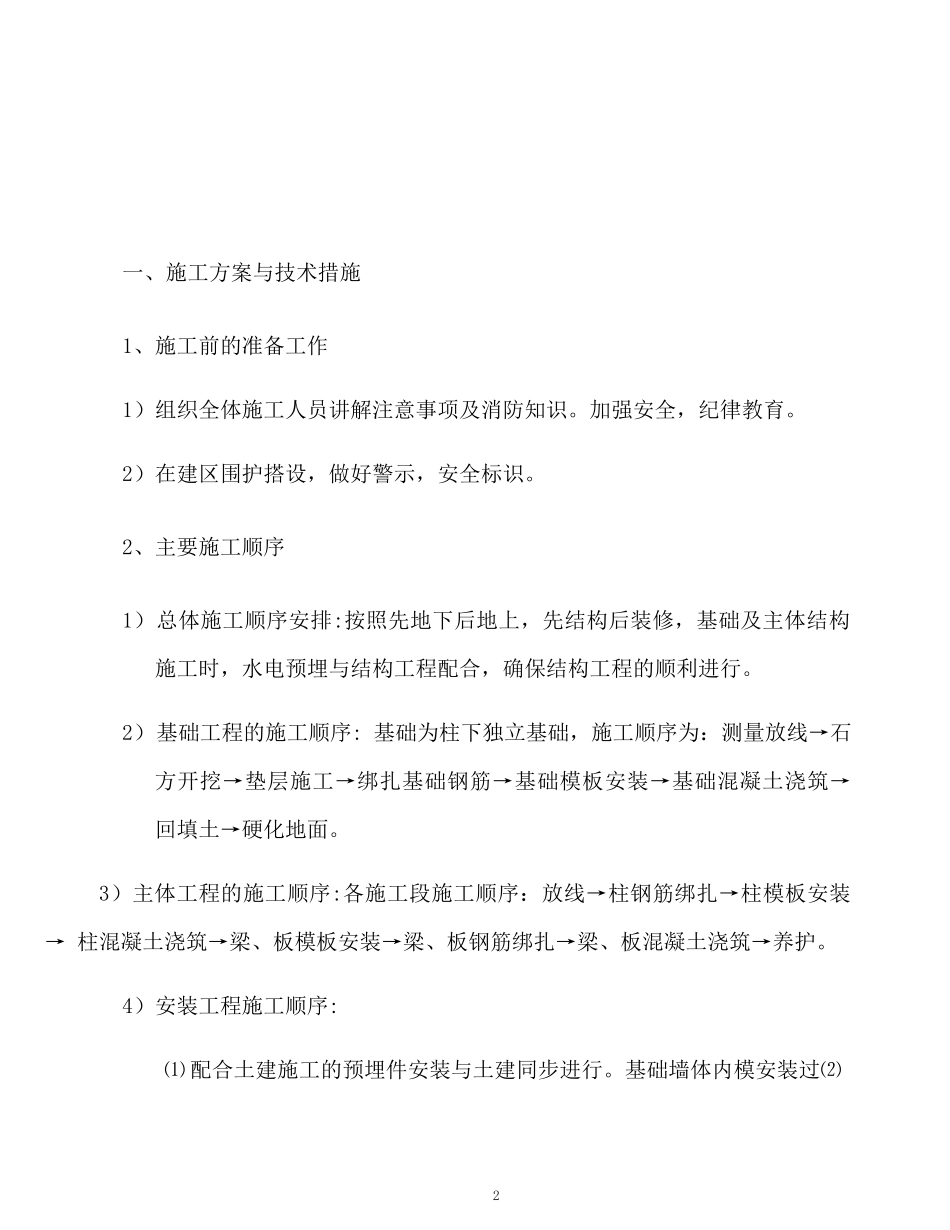

682一、施工方案与技术措施1、施工前的准备工作1)组织全体施工人员讲解注意事项及消防知识
加强安全,纪律教育
2)在建区围护搭设,做好警示,安全标识
2、主要施工顺序1)总体施工顺序安排:按照先地下后地上,先结构后装修,基础及主体结构施工时,水电预埋与结构工程配合,确保结构工程的顺利进行
2)基础工程的施工顺序:基础为柱下独立基础,施工顺序为:测量放线→石方开挖→垫层施工→绑扎基础钢筋→基础模板安装→基础混凝土浇筑→回填土→硬化地面
3)主体工程的施工顺序:各施工段施工顺序:放线→柱钢筋绑扎→柱模板安装→柱混凝土浇筑→梁、板模板安装→梁、板钢筋绑扎→梁、板混凝土浇筑→养护
4)安装工程施工顺序:⑴配合土建施工
