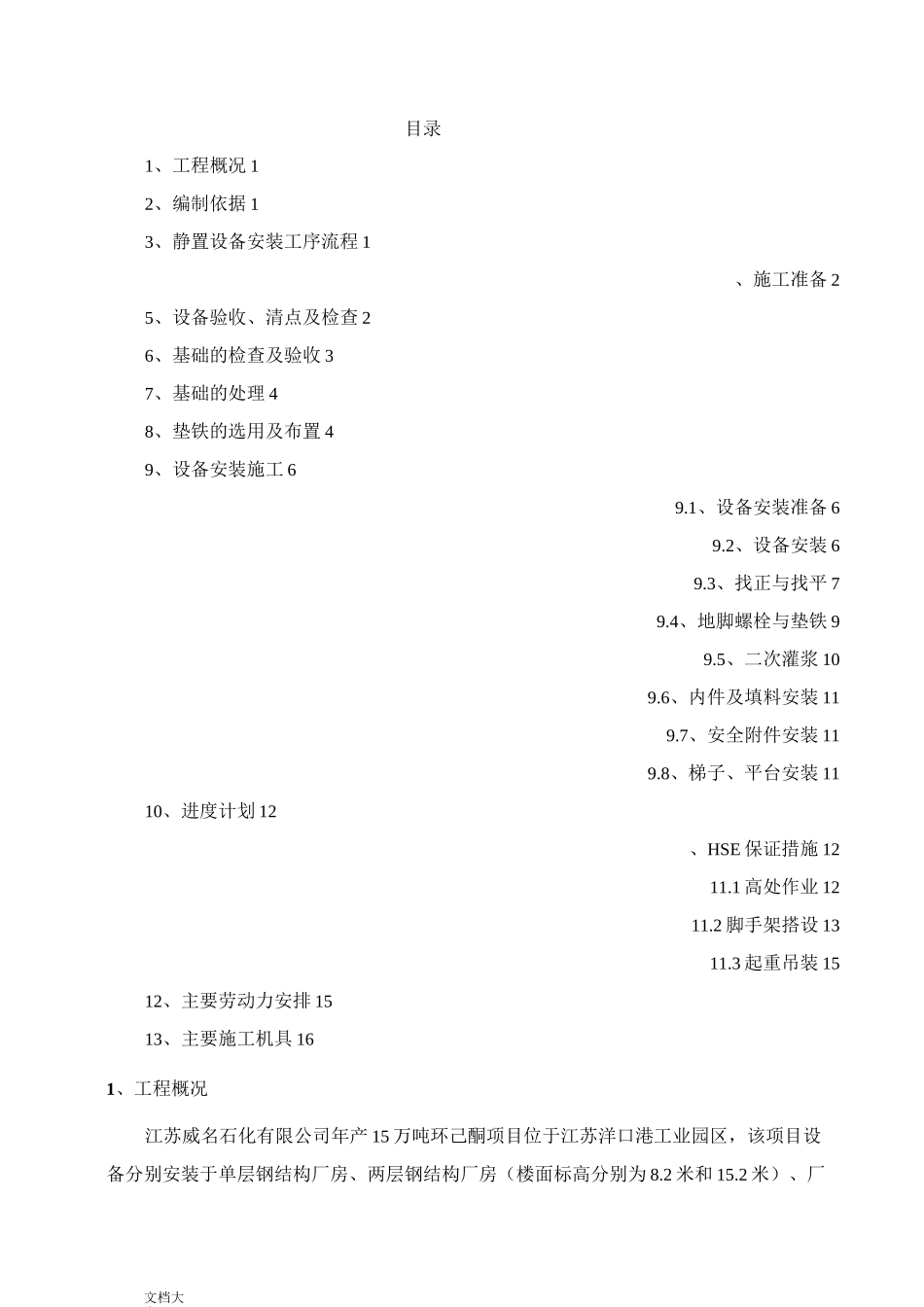

文档大全目录1、工程概况 12、编制依据 13、静置设备安装工序流程 1、施工准备 25、设备验收、清点及检查 26、基础的检查及验收 37、基础的处理 48、垫铁的选用及布置 49、设备安装施工 69
1、设备安装准备 69
2、设备安装 69
3、找正与找平 79
4、地脚螺栓与垫铁 99
5、二次灌浆 109
6、内件及填料安装 119
7、安全附件安装 119
8、梯子、平台安装 1110、进度计划 12、HSE 保证措施 1211
1 高处作业 1211
2 脚手架搭设 1311
3 起重吊装 1512、主要劳动力安排 1513、主要施工机具 161、工程概况江苏威名石化有限公司年产 15 万吨环己酮项目位于江苏洋口港工业园区,该项目设备分别安装于单层钢结构厂房、两层钢结构厂房(楼面标高分别为 8
2 米和 15
2 米)、厂文档大全文档大全房外设备框架和露天设备基础
其中单层厂房内安装 3 台压缩机,为 2 台循环气压缩机 K-5101A/B 和 1 台废氢气压缩机 K-5301,室外基础主要安装有 3 台塔设备和储罐,其余设备安装于两层主结构框架内
静止设备按功能分类明细如下:序号类型数量单位备注塔台其中环己酮塔重吨换热器台喷射器台反应器台储罐台其中现场制作容器台分离器洗涤器台电加热器台除油器台环境专业合计台2、编制依据《石油化工静设备安装工程施工质量验收规范》()《现场设备、工业管道焊接工程施工规范》()《现场设备、工业管道焊接工程施工质量验收规范》()《石油化工静设备安装工程施工技术规程》()《工业安装工程施工质量验收统一标准》()3、静置设备安装工序流程、施工准备文档大全文档大全(1) 技术准备♦设备的工艺平面位置图、标高图、设备基础图、安装施工图及施工说明和注释技术文件,并经图纸会审

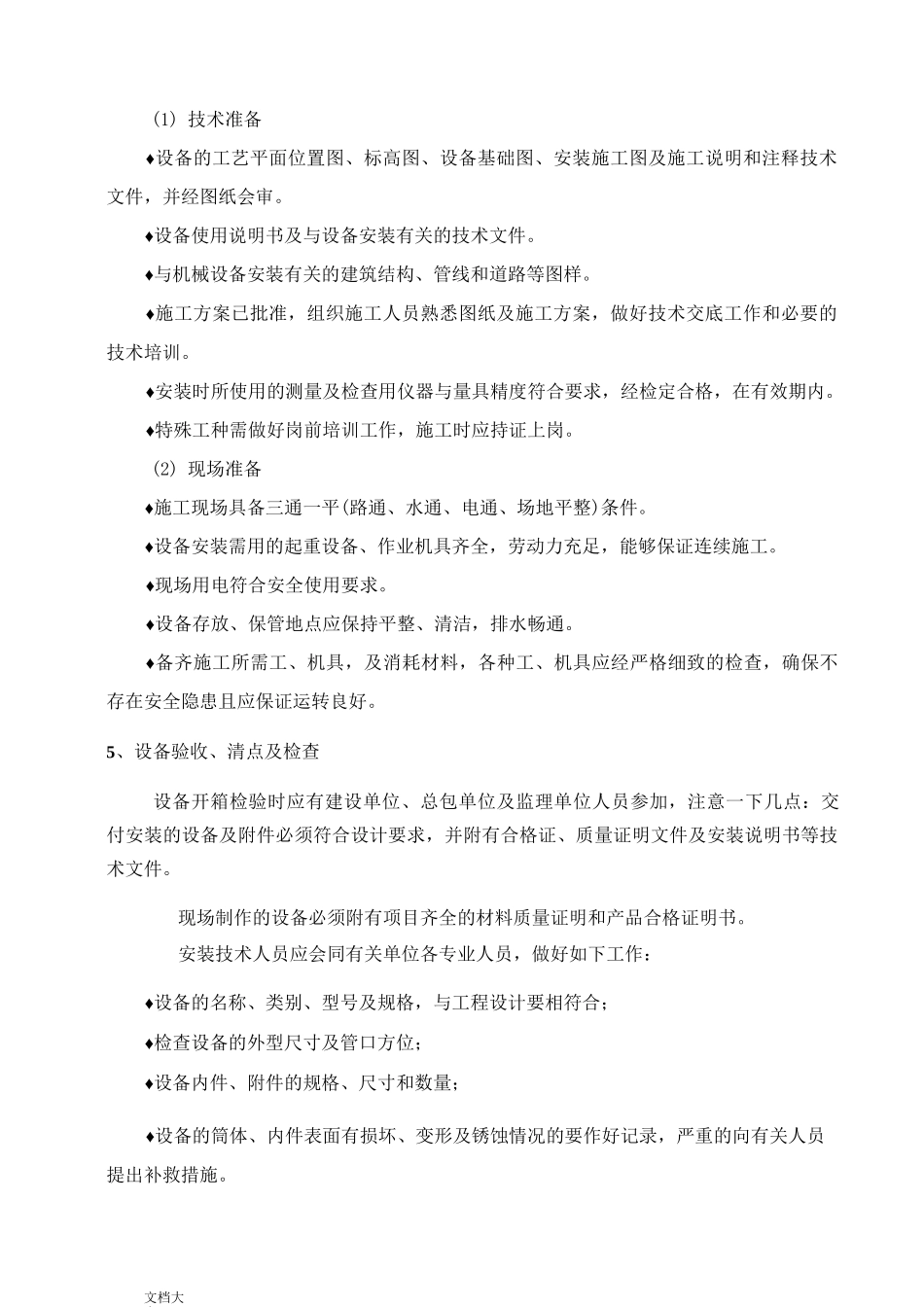

♦设备使用说明书及与设备安装有关的技术文件
♦与机械设备安装有关的建
