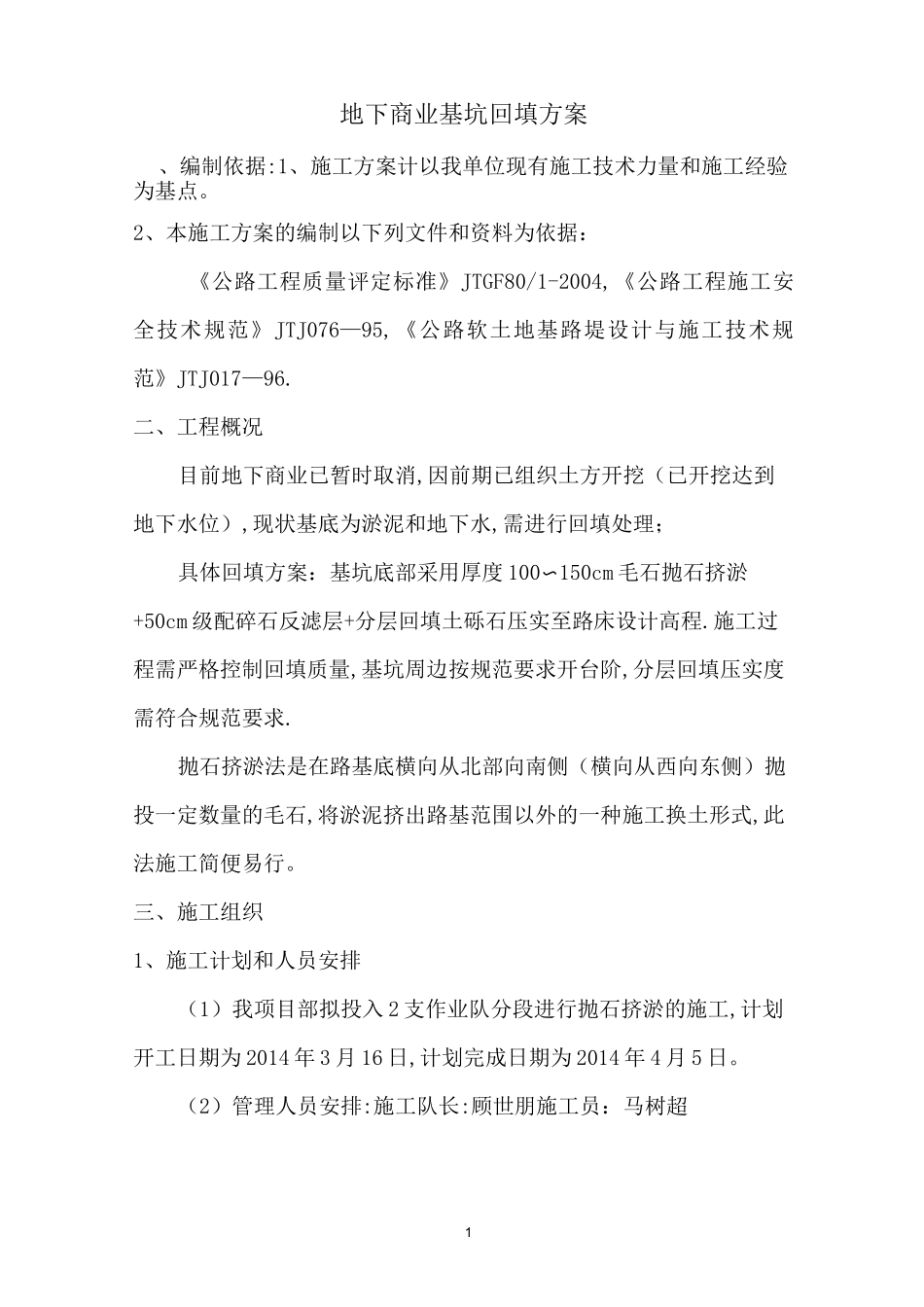

1地下商业基坑回填方案、编制依据:1、施工方案计以我单位现有施工技术力量和施工经验为基点
2、本施工方案的编制以下列文件和资料为依据:《公路工程质量评定标准》JTGF80/1-2004,《公路工程施工安全技术规范》JTJ076—95,《公路软土地基路堤设计与施工技术规范》JTJ017—96
二、工程概况目前地下商业已暂时取消,因前期已组织土方开挖(已开挖达到地下水位),现状基底为淤泥和地下水,需进行回填处理;具体回填方案:基坑底部采用厚度 100〜150cm 毛石抛石挤淤+50cm 级配碎石反滤层+分层回填土砾石压实至路床设计高程
施工过程需严格控制回填质量,基坑周边按规范要求开台阶,分层回填压实度需符合规范要求
抛石挤淤法是在路基底横向从北部向南侧(横向从西向东侧)抛投一定数量的毛石,将淤泥挤出路基范围以外的一种施工换土形式,此法施工简便易行
三、施工组织1、施工计划和人员安排(1)我项目部拟投入 2 支作业队分段进行抛石挤淤的施工,计划开工日期为 2014 年 3 月 16 日,计划完成日期为 2014 年 4 月 5 日
(2)管理人员安排:施工队长:顾世朋施工员:马树超2质检员:安京材料员:杨晓明安全员:王茂鑫测量员:马德伟2、施工准备2
1 施工便道
经过现场踏勘,尽量选择合适的原有道路作为施工便道,并进行适当的加宽和加固,施工过程中注意施工便道的维护
在抛石挤淤施工现场附近应有一定储量的毛石堆放,毛石浸水抗压强度不小于 20MPa,其尺寸不应小于 30cm
片石准备完成后报请监理工程师进行检查
3、施工方案3
1 在基坑东侧设集水坑,抛石之前,水泵抽除基坑集水,挖掘机对基底大致整平,并用人工配合清理
2 现状基坑周边坡度应做搭接台阶,每级台阶宽度不得小于 2m,台阶顶面应向内倾斜;3
3 抛投片石抛石采用挖掘机进行,方法为进占法
抛石须分层抛填
