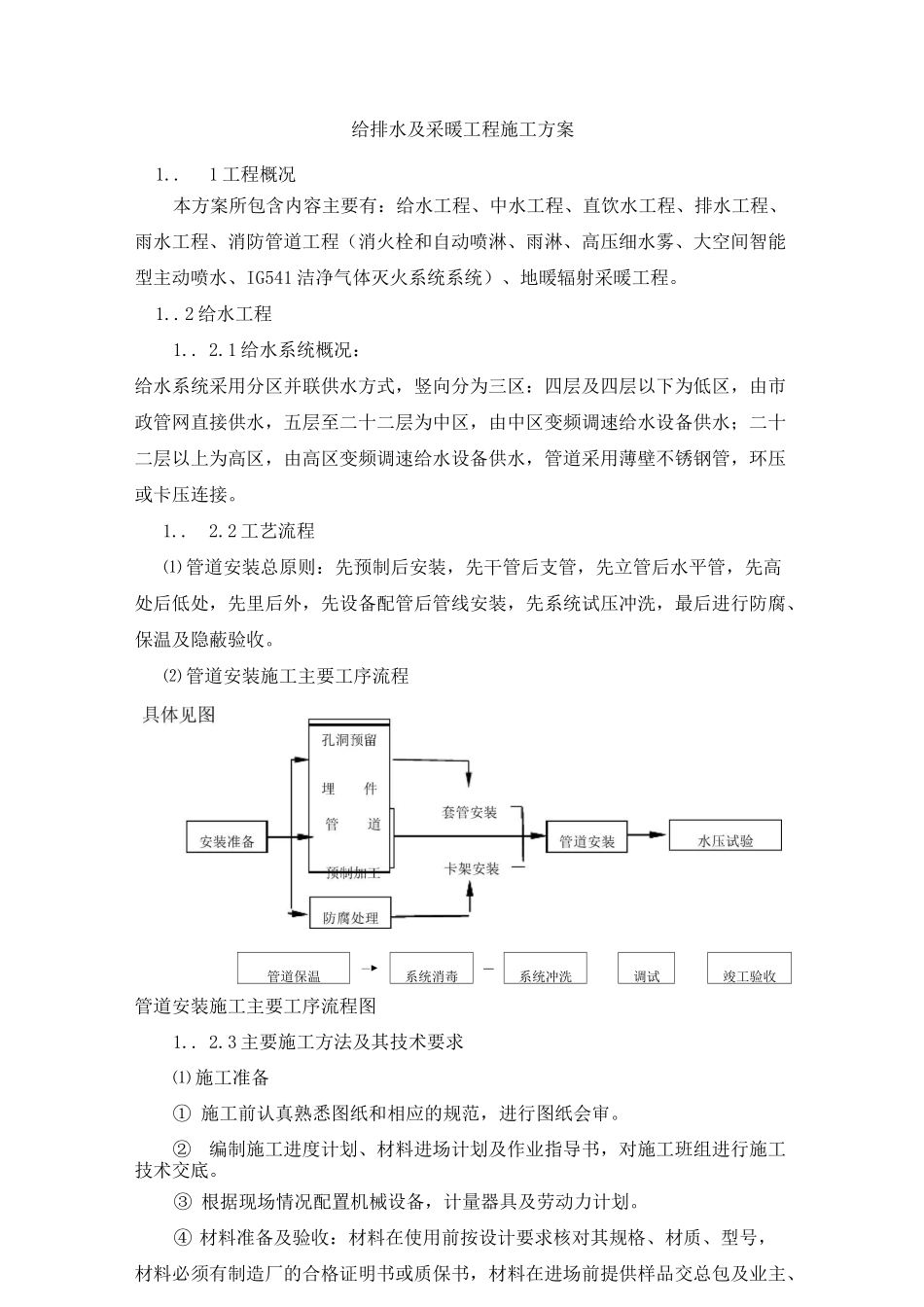

给排水及采暖工程施工方案1
1 工程概况本方案所包含内容主要有:给水工程、中水工程、直饮水工程、排水工程、雨水工程、消防管道工程(消火栓和自动喷淋、雨淋、高压细水雾、大空间智能型主动喷水、IG541 洁净气体灭火系统系统)、地暖辐射采暖工程
2 给水工程1
1 给水系统概况:给水系统采用分区并联供水方式,竖向分为三区:四层及四层以下为低区,由市政管网直接供水,五层至二十二层为中区,由中区变频调速给水设备供水;二十二层以上为高区,由高区变频调速给水设备供水,管道采用薄壁不锈钢管,环压或卡压连接
2 工艺流程⑴ 管道安装总原则:先预制后安装,先干管后支管,先立管后水平管,先高处后低处,先里后外,先设备配管后管线安装,先系统试压冲洗,最后进行防腐、保温及隐蔽验收
⑵ 管道安装施工主要工序流程管道保温―►系统消毒—系统冲洗调试竣工验收管道安装施工主要工序流程图1
3 主要施工方法及其技术要求⑴ 施工准备① 施工前认真熟悉图纸和相应的规范,进行图纸会审
②编制施工进度计划、材料进场计划及作业指导书,对施工班组进行施工技术交底
③ 根据现场情况配置机械设备,计量器具及劳动力计划
④ 材料准备及验收:材料在使用前按设计要求核对其规格、材质、型号,材料必须有制造厂的合格证明书或质保书,材料在进场前提供样品交总包及业主、监理审批

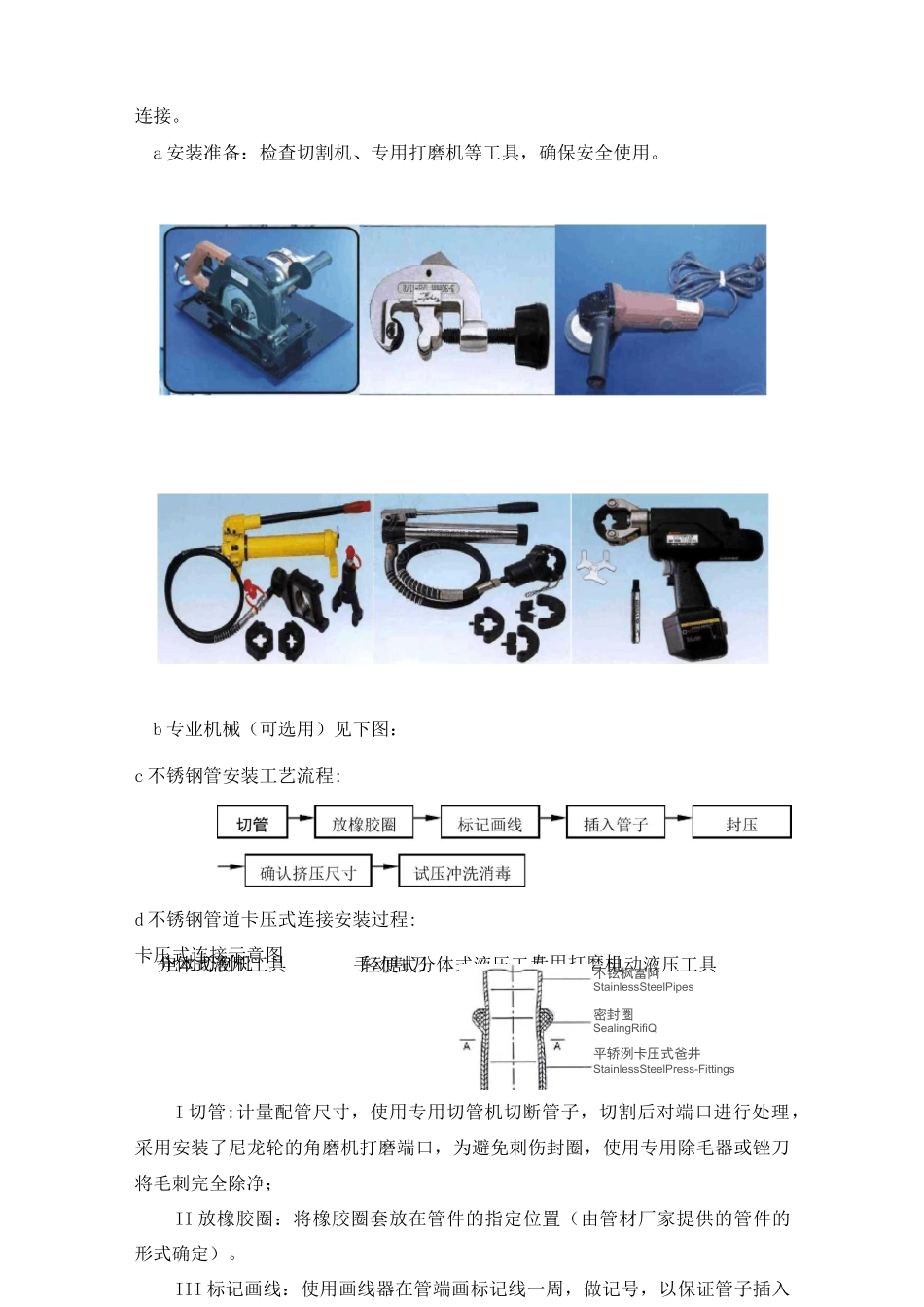

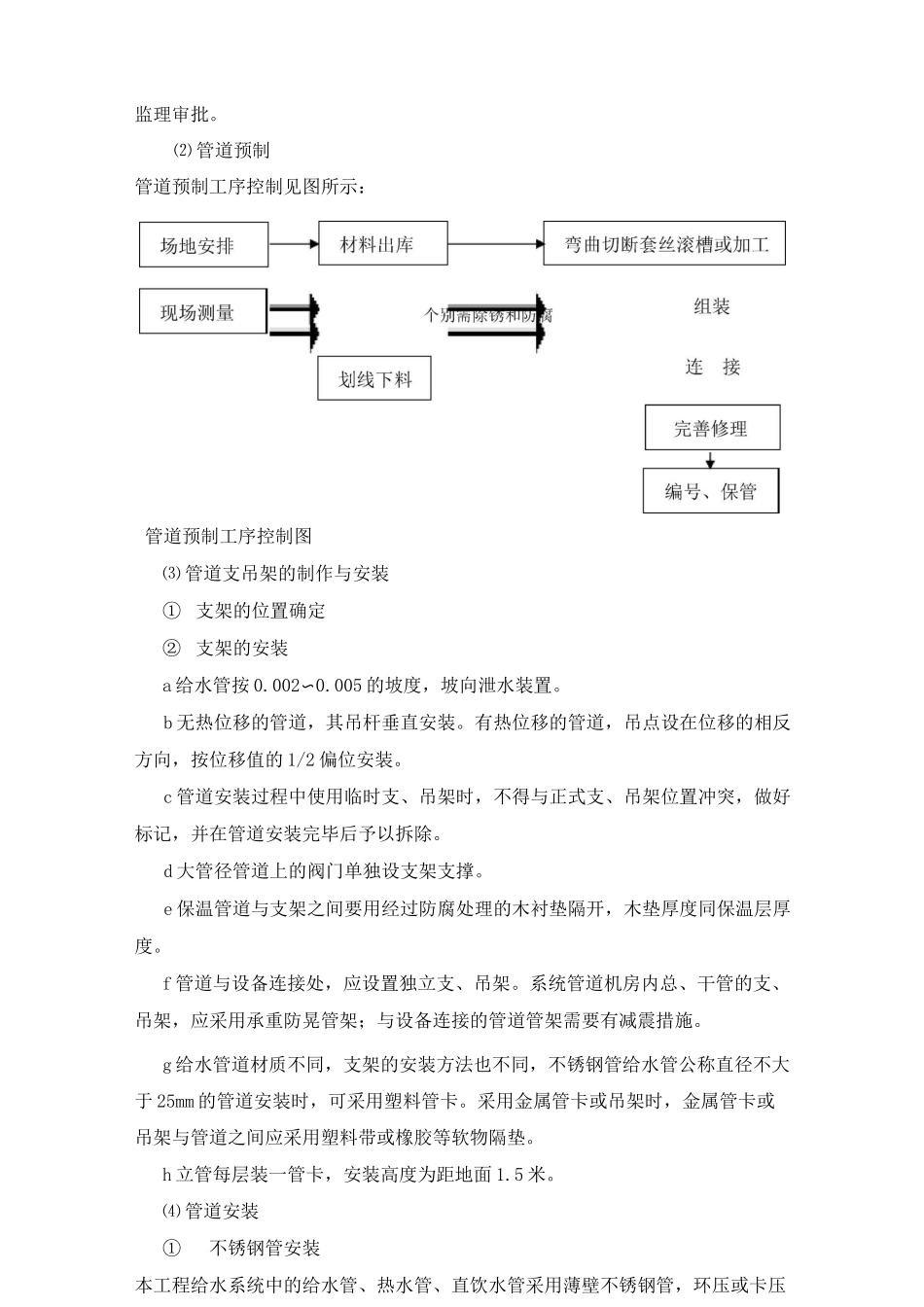

⑵ 管道预制管道预制工序控制见图所示:管道预制工序控制图⑶ 管道支吊架的制作与安装① 支架的位置确定② 支架的安装a 给水管按 0
005 的坡度,坡向泄水装置
b 无热位移的管道,其吊杆垂直安装
有热位移的管道,吊点设在位移的相反方向,按位移值的 1/2 偏位安装
c 管道安装过程中使用临时支、吊架时,不得与正式支、吊架位置冲突,做好标记,并在管道安装完毕后予以拆除
d 大管径管道上的阀门单独设支架支撑
e 保温管道与
