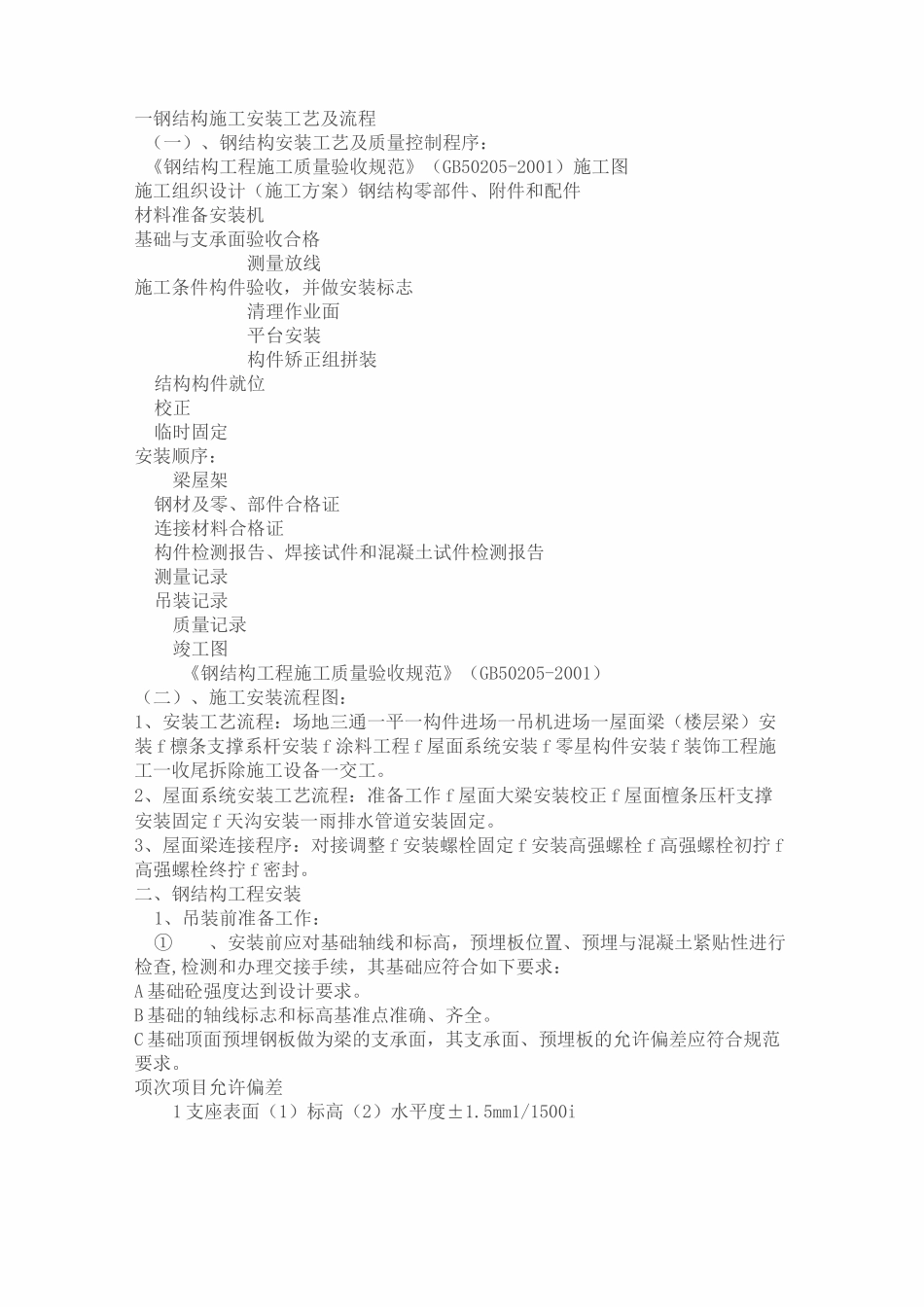

一钢结构施工安装工艺及流程(一)、钢结构安装工艺及质量控制程序:《钢结构工程施工质量验收规范》(GB50205-2001)施工图施工组织设计(施工方案)钢结构零部件、附件和配件材料准备安装机基础与支承面验收合格测量放线施工条件构件验收,并做安装标志清理作业面平台安装构件矫正组拼装结构构件就位校正临时固定安装顺序:梁屋架钢材及零、部件合格证连接材料合格证构件检测报告、焊接试件和混凝土试件检测报告测量记录吊装记录质量记录竣工图《钢结构工程施工质量验收规范》(GB50205-2001)(二)、施工安装流程图:1、安装工艺流程:场地三通一平一构件进场一吊机进场一屋面梁(楼层梁)安装 f 檩条支撑系杆安装 f 涂料工程 f 屋面系统安装 f 零星构件安装 f 装饰工程施工一收尾拆除施工设备一交工
2、屋面系统安装工艺流程:准备工作 f 屋面大梁安装校正 f 屋面檀条压杆支撑安装固定 f 天沟安装一雨排水管道安装固定
3、屋面梁连接程序:对接调整 f 安装螺栓固定 f 安装高强螺栓 f 高强螺栓初拧 f高强螺栓终拧 f 密封
二、钢结构工程安装1、吊装前准备工作:①、安装前应对基础轴线和标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求:A 基础砼强度达到设计要求
B 基础的轴线标志和标高基准点准确、齐全
C 基础顶面预埋钢板做为梁的支承面,其支承面、预埋板的允许偏差应符合规范要求
项次项目允许偏差1 支座表面(1)标高(2)水平度±1
5mm1/1500i2 预埋板位置(注意截面处)(1)在支座范围内(2)在支座范围外±5
Omm 土 10
0mm② 、超出规定的偏差,在吊装之前应设法消除,构件制作允许偏差应符合规范要求
③ 、准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、钢楔
3、起重机械选择:本工程计
