烈士陵园石材(广场)工程施工组织设计编制审批复天津市市政道桥建筑工程公司2006 年 2 月前广场施工员:李新平台施工员••徐天计量员••李质量员••李子技术员
•李刘汝测量员:曹广文机管员••孙志现场协调员:张学材料员••曹家一、概况:1.工程修建目的及意义:本工程为烈士陵园道路工程
该工程的修建,对我市经济繁荣和市容市貌的改善,进一步树立天津作为现代化大都市的战略地位,具有重大意义
2.工程概况:本工程为烈士陵园广场工程石材部分
其结构为 8 厘米石材+4 厘米水泥沙浆垫层(1:3)+18 厘米水泥稳定碎石(5%)+15 厘米石灰土碎石(6:44:50)+15 厘米石灰土(10%),总厚度 60 厘米
二.施工组织测量员:李新{小12

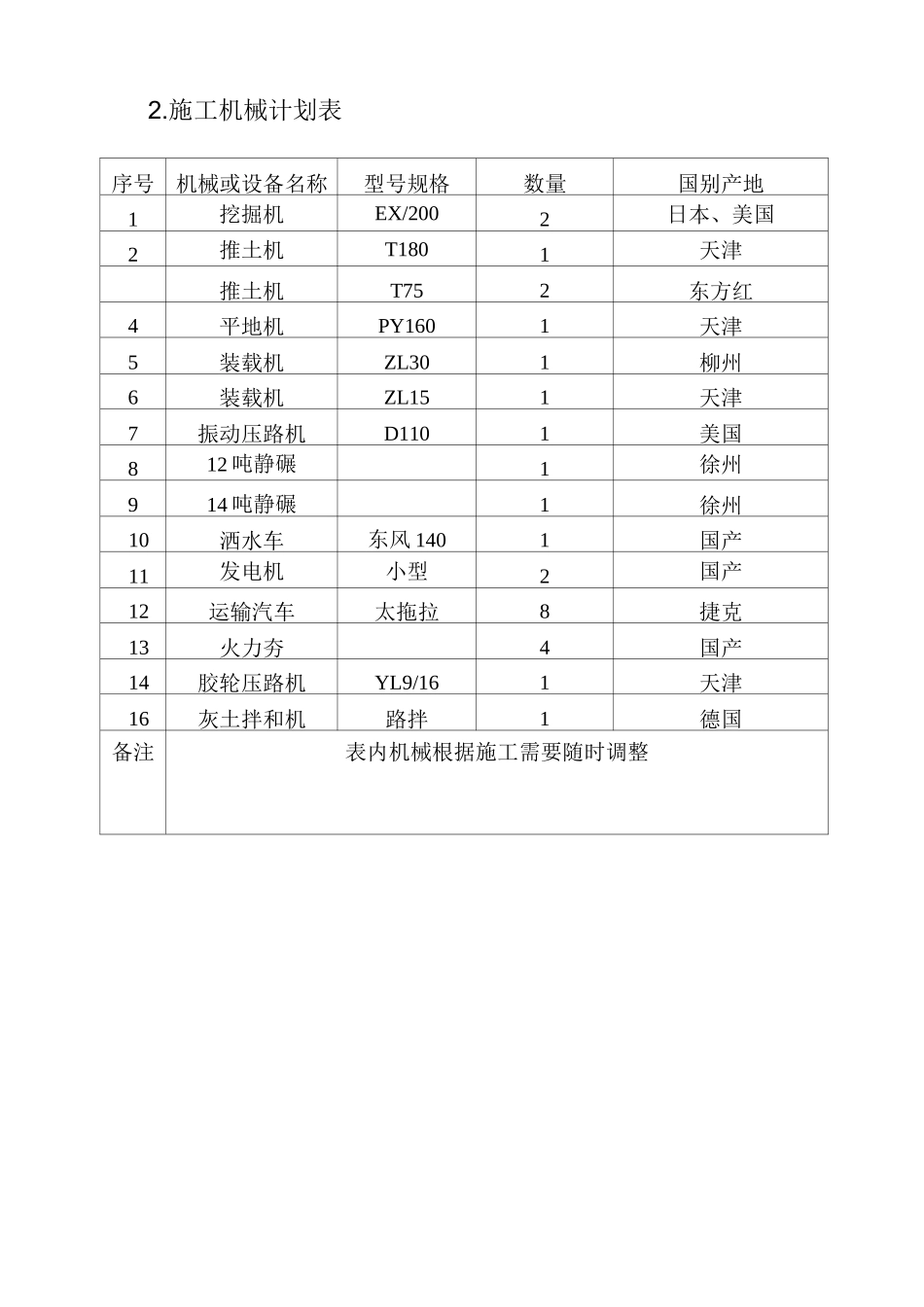

施工机械计划表序号机械或设备名称型号规格数量国别产地1挖掘机EX/2002日本、美国2推土机T1801天津推土机T752东方红4平地机PY1601天津5装载机ZL301柳州6装载机ZL151天津7振动压路机D1101美国812 吨静碾1徐州914 吨静碾1徐州10洒水车东风 1401国产11发电机小型2国产12运输汽车太拖拉8捷克13火力夯4国产14胶轮压路机YL9/161天津16灰土拌和机路拌1德国备注表内机械根据施工需要随时调整3.主要材料用量计划表材料名称进场日期数量单位来源地石灰458
7t易县黄土2500m3李明庄碎石4900t蓟县石材18000m2水泥540t沙980t备注以上各类材料进场时间及数量按工程进展随时调整,各类材料进场前必须有检验合格证
材料①花岗岩板材:各项指标符合规范要求② 水泥:采用标准 32
5#普通硅酸盐水泥,水泥要有出厂合格证,现场抽样复试合格后方能使用
③ 砂:采用优质河砂中的粗砂,经实验室检测含泥量不超过 3%,使用前必须过筛
④ 水:采用能够饮用的自来水或清洁的天然水
3、机具:叉车一辆,砂轮锯,
