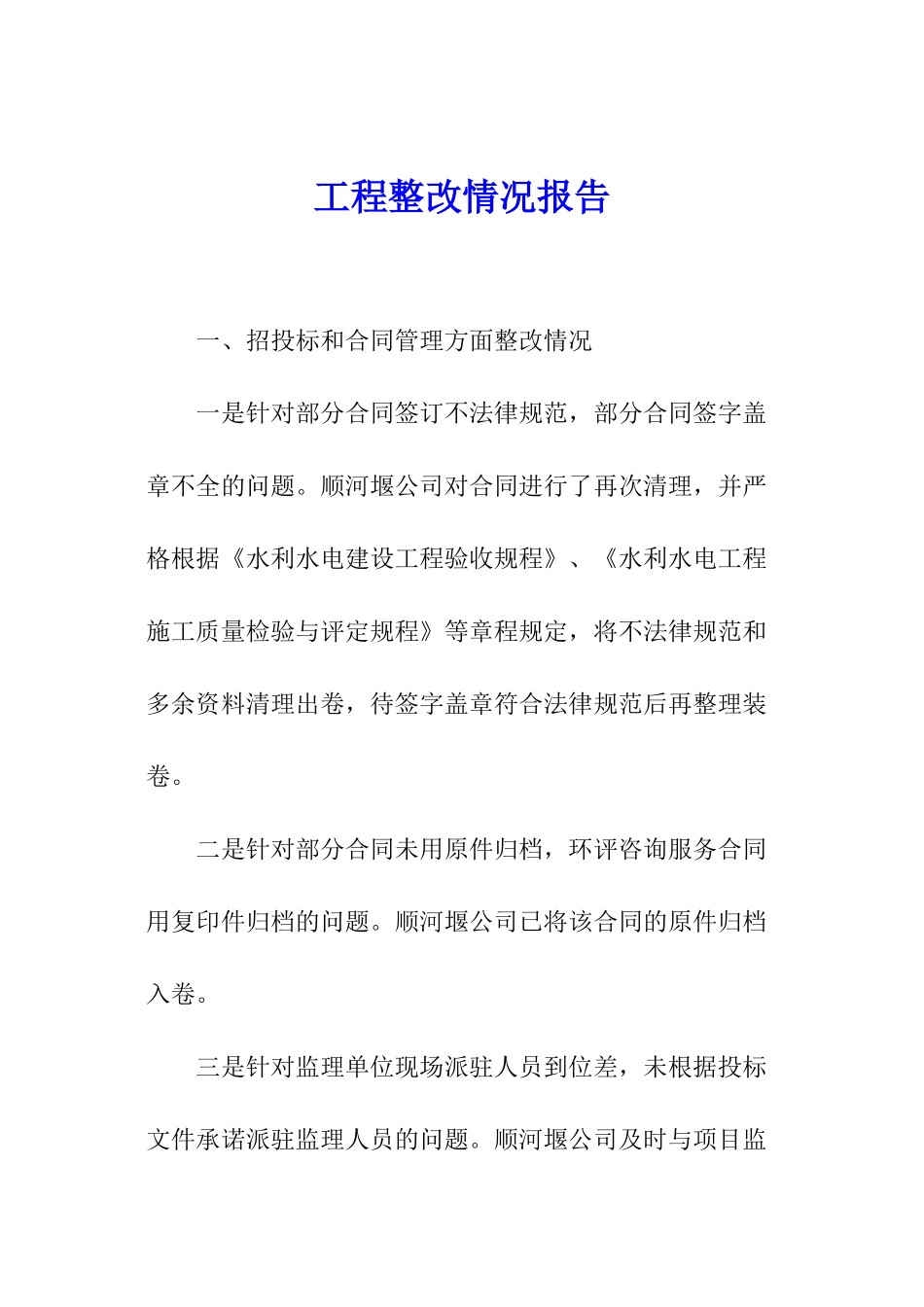

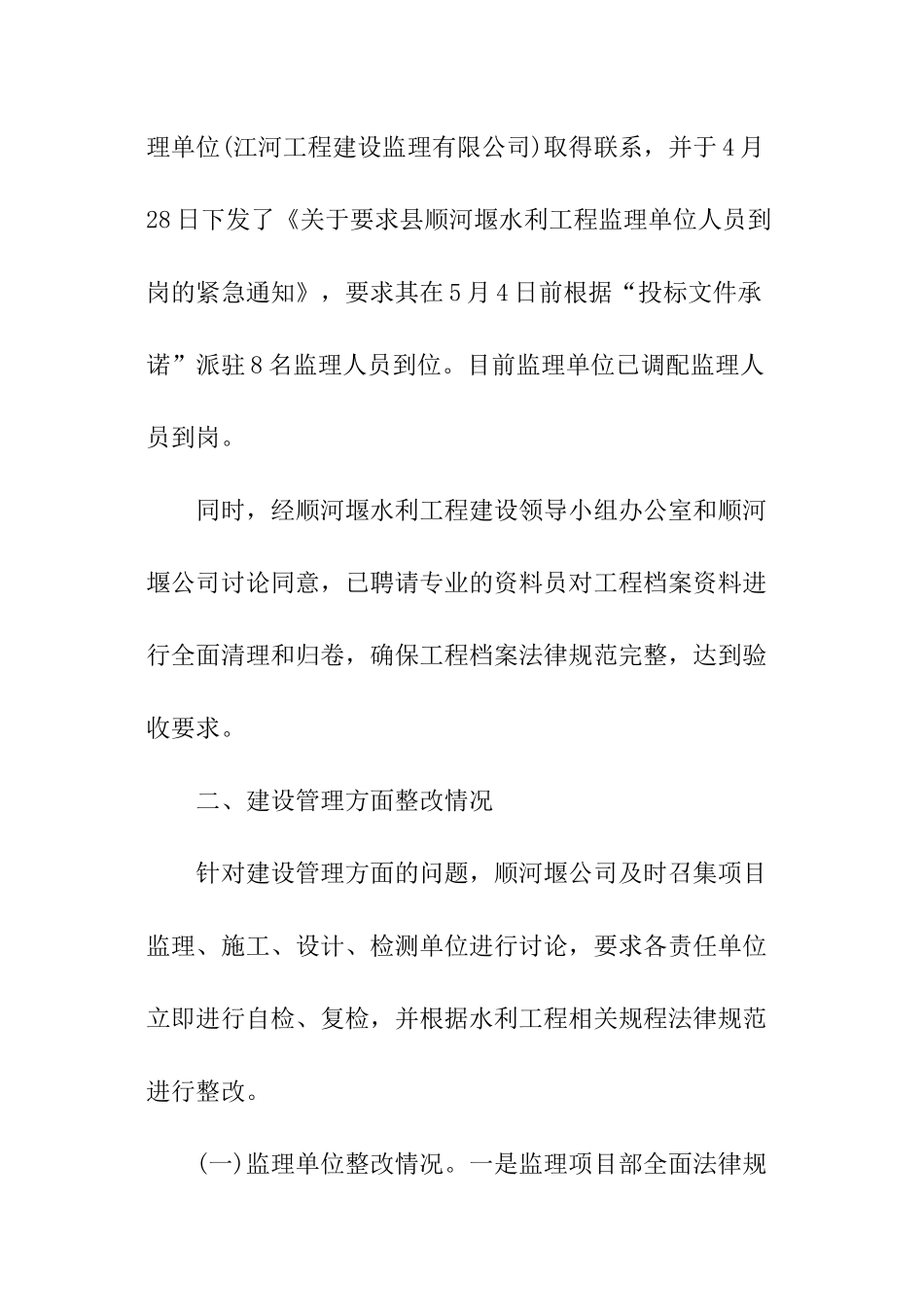

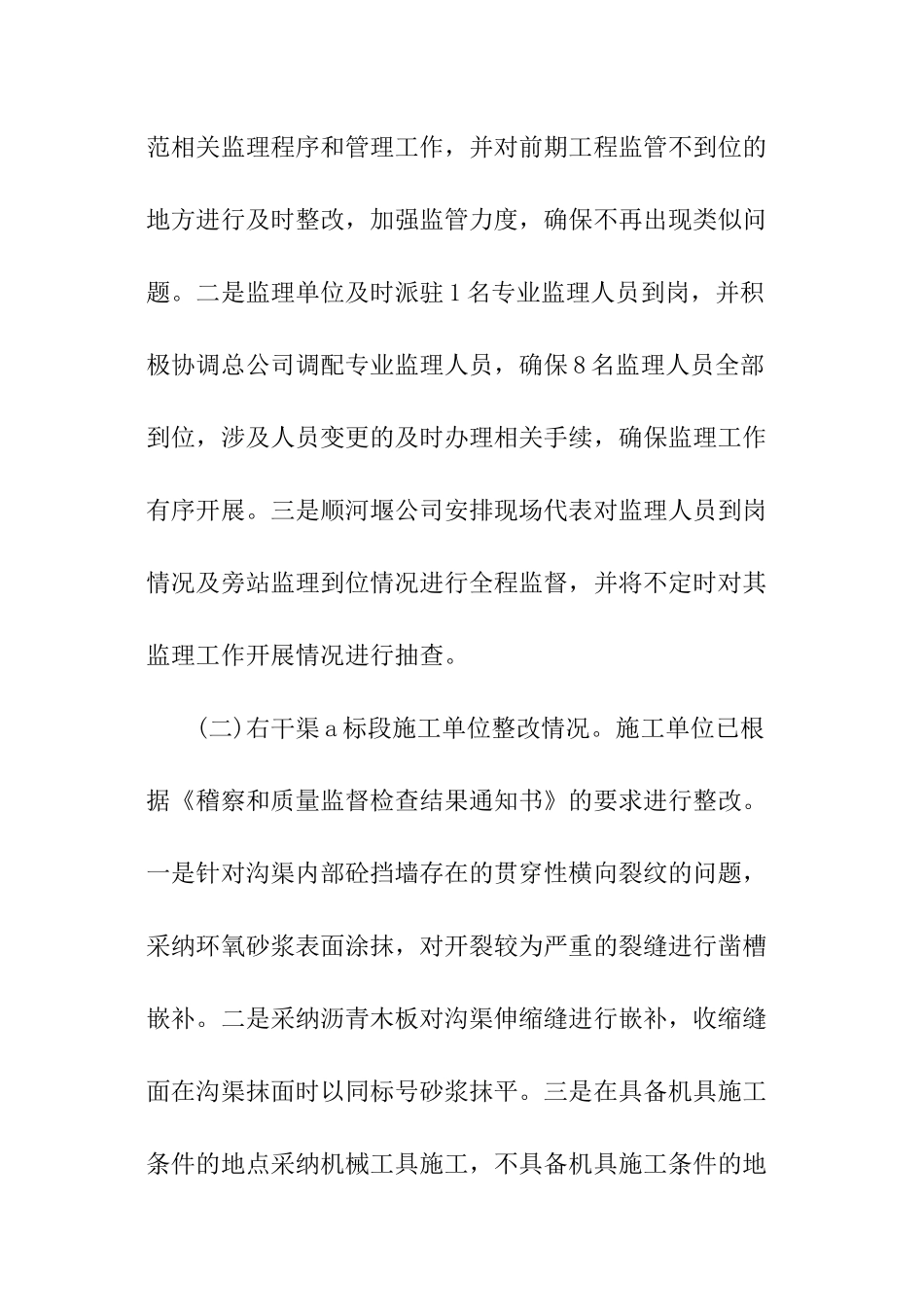

工程整改情况报告 一、招投标和合同管理方面整改情况 一是针对部分合同签订不法律规范,部分合同签字盖章不全的问题。顺河堰公司对合同进行了再次清理,并严格根据《水利水电建设工程验收规程》、《水利水电工程施工质量检验与评定规程》等章程规定,将不法律规范和多余资料清理出卷,待签字盖章符合法律规范后再整理装卷。 二是针对部分合同未用原件归档,环评咨询服务合同用复印件归档的问题。顺河堰公司已将该合同的原件归档入卷。 三是针对监理单位现场派驻人员到位差,未根据投标文件承诺派驻监理人员的问题。顺河堰公司及时与项目监理单位(江河工程建设监理有限公司)取得联系,并于 4 月28 日下发了《关于要求县顺河堰水利工程监理单位人员到岗的紧急通知》,要求其在 5 月 4 日前根据“投标文件承诺”派驻 8 名监理人员到位。目前监理单位已调配监理人员到岗。 同时,经顺河堰水利工程建设领导小组办公室和顺河堰公司讨论同意,已聘请专业的资料员对工程档案资料进行全面清理和归卷,确保工程档案法律规范完整,达到验收要求。 二、建设管理方面整改情况 针对建设管理方面的问题,顺河堰公司及时召集项目监理、施工、设计、检测单位进行讨论,要求各责任单位立即进行自检、复检,并根据水利工程相关规程法律规范进行整改。 (一)监理单位整改情况。一是监理项目部全面法律规范相关监理程序和管理工作,并对前期工程监管不到位的地方进行及时整改,加强监管力度,确保不再出现类似问题。二是监理单位及时派驻 1 名专业监理人员到岗,并积极协调总公司调配专业监理人员,确保 8 名监理人员全部到位,涉及人员变更的及时办理相关手续,确保监理工作有序开展。三是顺河堰公司安排现场代表对监理人员到岗情况及旁站监理到位情况进行全程监督,并将不定时对其监理工作开展情况进行抽查。 (二)右干渠 a 标段施工单位整改情况。施工单位已根据《稽察和质量监督检查结果通知书》的要求进行整改。一是针对沟渠内部砼挡墙存在的贯穿性横向裂纹的问题,采纳环氧砂浆表面涂抹,对开裂较为严重的裂缝进行凿槽嵌补。二是采纳沥青木板对沟渠伸缩缝进行嵌补,收缩缝面在沟渠抹面时以同标号砂浆抹平。三是在具备机具施工条件的地点采纳机械工具施工,不具备机具施工条件的地点,实行“混凝土浇筑过程中加强拌合机振捣”的方式,确保完成的混凝土工程达到质量标准要求。四是在每个混凝土砂石料场堆方场及混凝土拌合处设置混凝土配合比标...
