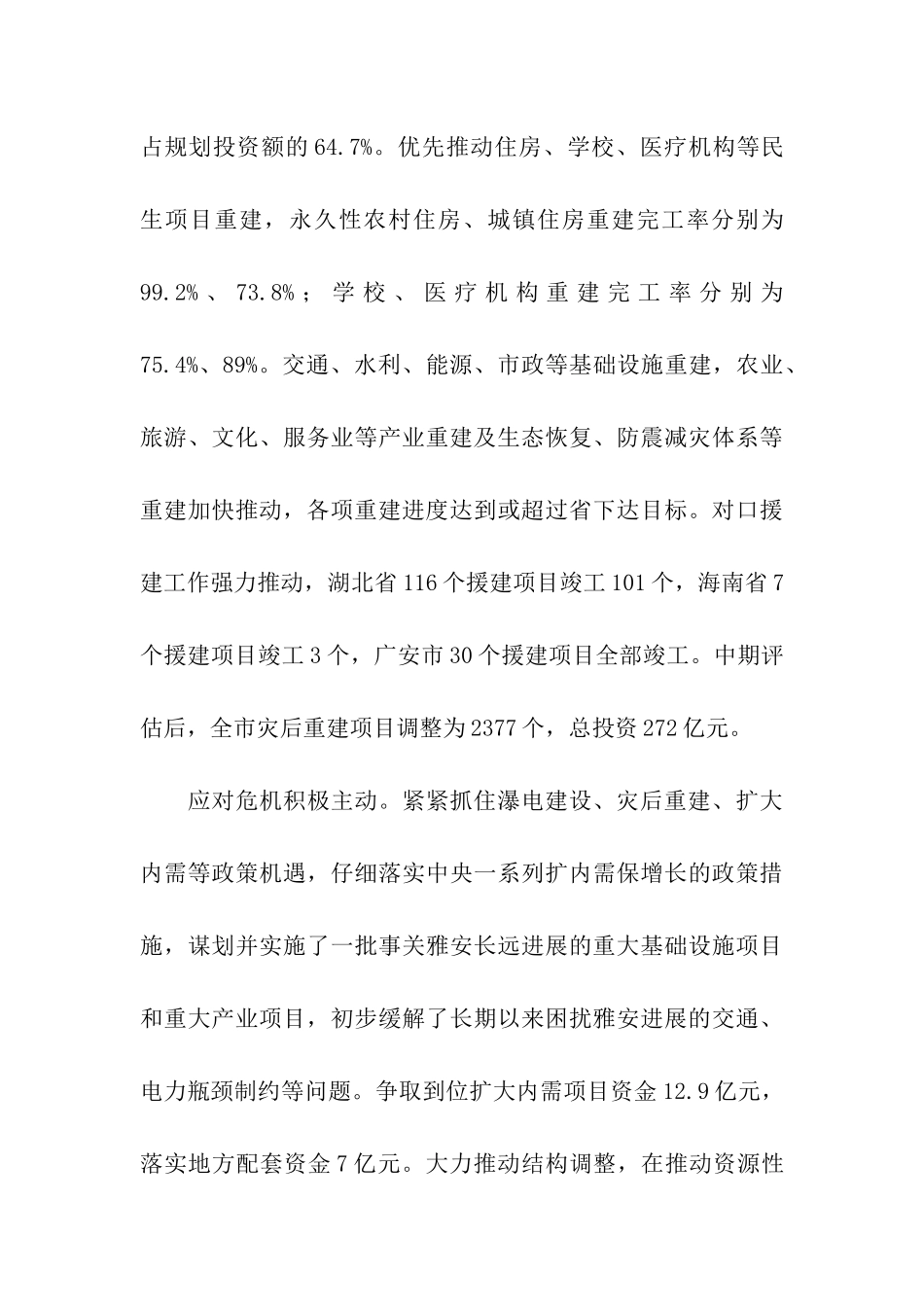

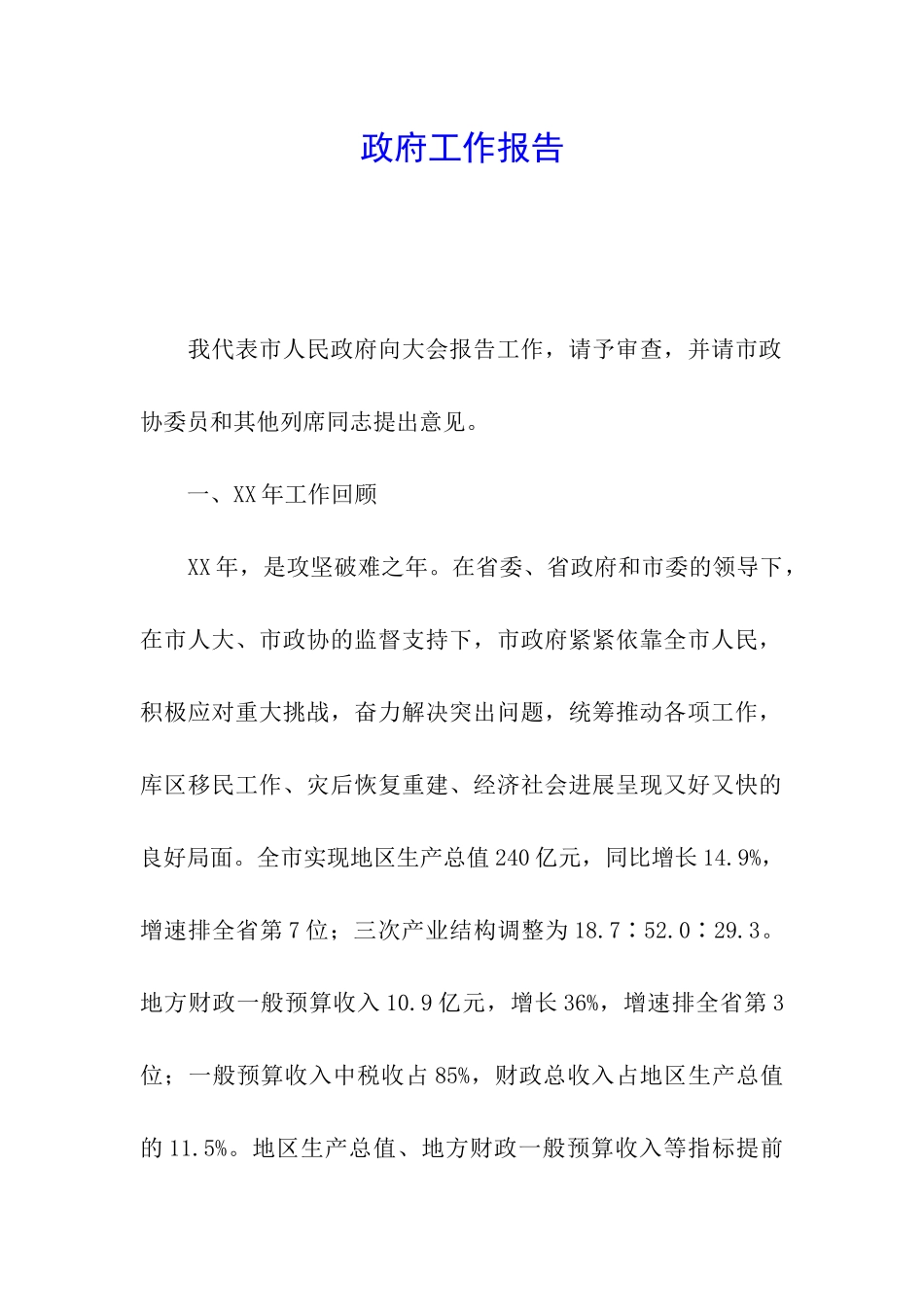

政府工作报告 我代表市人民政府向大会报告工作,请予审查,并请市政协委员和其他列席同志提出意见。 一、XX 年工作回顾 XX 年,是攻坚破难之年。在省委、省政府和市委的领导下,在市人大、市政协的监督支持下,市政府紧紧依靠全市人民,积极应对重大挑战,奋力解决突出问题,统筹推动各项工作,库区移民工作、灾后恢复重建、经济社会进展呈现又好又快的良好局面。全市实现地区生产总值 240 亿元,同比增长 14.9%,增速排全省第 7 位;三次产业结构调整为 18.7∶52.0∶29.3。地方财政一般预算收入 10.9 亿元,增长 36%,增速排全省第 3位;一般预算收入中税收占 85%,财政总收入占地区生产总值的 11.5%。地区生产总值、地方财政一般预算收入等指标提前完成“xx”规划目标。 二、过去一年,我们攻坚破难,重点工作扎实推动。 瀑电实现蓄水发电。紧紧抓住移民工作这个“牛鼻子”,强力推动库区各项工作。汉源新县城房建开工 145 万平方米,完工 104.6 万平方米;农村集镇和集中安置点房建完工 94 万平方米;新县城永久性安置 7311 人,迁建集镇和农村永久性安置15466 人;石棉库区 4 个集镇全部完成建设和移民搬迁安置任务。专项设施复建进度加快,永定桥水库大坝成功截流,国道 108线改线工程完工通车,35 千伏及以上电网项目全部完工,库区工业企业一次性补偿 17 户、货币补偿 17 户、置换土地 3 户及重组复建 42 户。库底清理工作进展顺利,瀑电顺利实现下闸蓄水、两台机组并网发电,移民工作“大会战”取得阶段性重大胜利。 灾后重建强力推动。全市灾后重建项目开工 1885 个,开工率 87%;完工 1332 个,完工率 61.7%;完成投资 159.5 亿元,占规划投资额的 64.7%。优先推动住房、学校、医疗机构等民生项目重建,永久性农村住房、城镇住房重建完工率分别为99.2% 、 73.8% ; 学 校 、 医 疗 机 构 重 建 完 工 率 分 别 为75.4%、89%。交通、水利、能源、市政等基础设施重建,农业、旅游、文化、服务业等产业重建及生态恢复、防震减灾体系等重建加快推动,各项重建进度达到或超过省下达目标。对口援建工作强力推动,湖北省 116 个援建项目竣工 101 个,海南省 7个援建项目竣工 3 个,广安市 30 个援建项目全部竣工。中期评估后,全市灾后重建项目调整为 2377 个,总投资 272 亿元。 应对危机积极主动。紧紧抓住瀑电建设、灾后重建、扩大内需等政策机遇,仔细...
