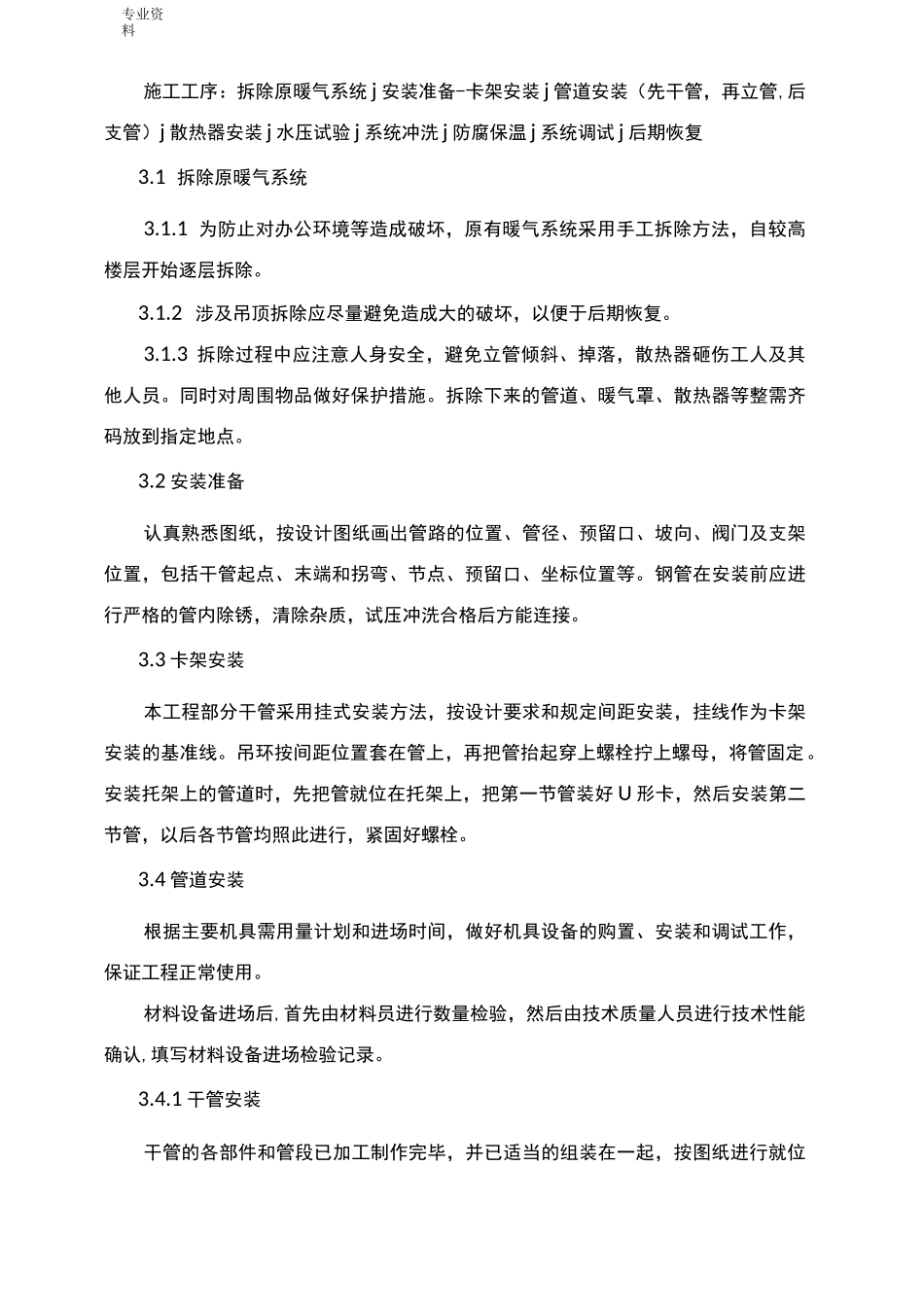

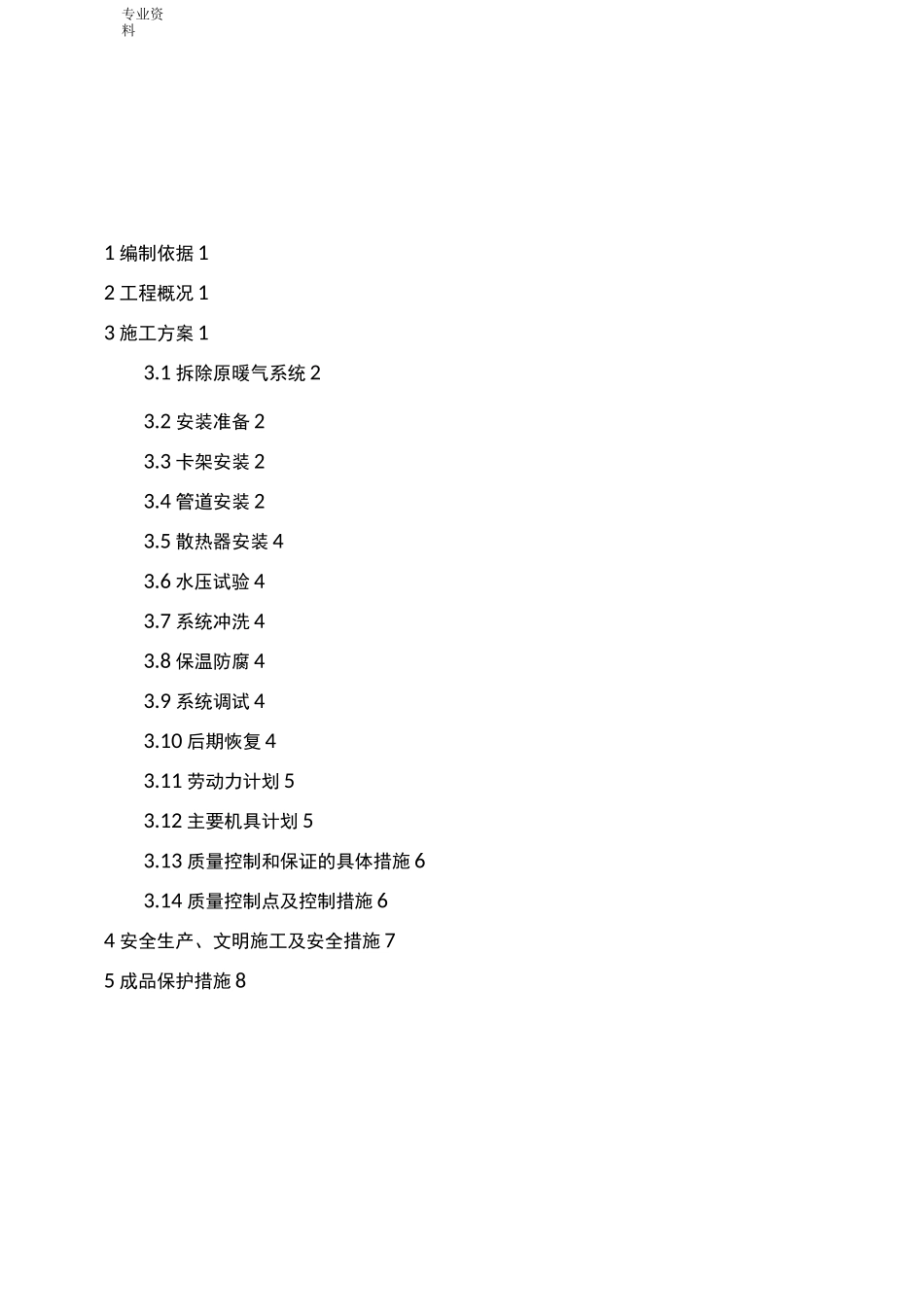

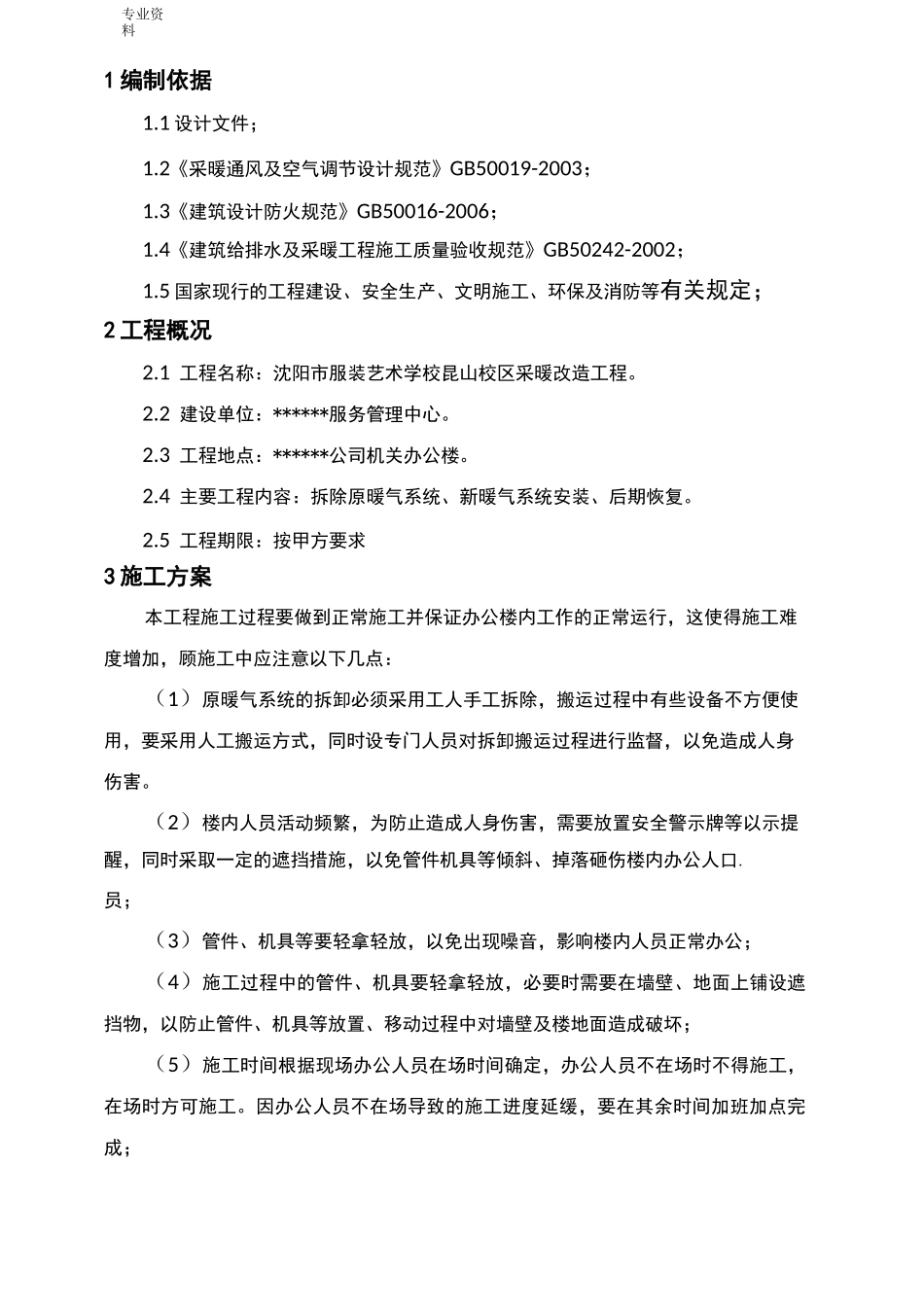

专业资料1 编制依据 12 工程概况 13 施工方案 13.1 拆除原暖气系统 23.2 安装准备 23.3 卡架安装 23.4 管道安装 23.5 散热器安装 43.6 水压试验 43.7 系统冲洗 43.8 保温防腐 43.9 系统调试 43.10 后期恢复 43.11 劳动力计划 53.12 主要机具计划 53.13 质量控制和保证的具体措施 63.14 质量控制点及控制措施 64 安全生产、文明施工及安全措施 75 成品保护措施 8专业资料1 编制依据1.1 设计文件;1.2《采暖通风及空气调节设计规范》GB50019-2003;1.3《建筑设计防火规范》GB50016-2006;1.4《建筑给排水及采暖工程施工质量验收规范》GB50242-2002;1.5 国家现行的工程建设、安全生产、文明施工、环保及消防等有关规定;2 工程概况2.1 工程名称:沈阳市服装艺术学校昆山校区采暖改造工程。2.2 建设单位:******服务管理中心。2.3 工程地点:******公司机关办公楼。2.4 主要工程内容:拆除原暖气系统、新暖气系统安装、后期恢复。2.5 工程期限:按甲方要求3 施工方案本工程施工过程要做到正常施工并保证办公楼内工作的正常运行,这使得施工难度增加,顾施工中应注意以下几点:(1)原暖气系统的拆卸必须采用工人手工拆除,搬运过程中有些设备不方便使用,要采用人工搬运方式,同时设专门人员对拆卸搬运过程进行监督,以免造成人身伤害。(2)楼内人员活动频繁,为防止造成人身伤害,需要放置安全警示牌等以示提醒,同时采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人口.员;(3)管件、机具等要轻拿轻放,以免出现噪音,影响楼内人员正常办公;(4)施工过程中的管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁及楼地面造成破坏;(5)施工时间根据现场办公人员在场时间确定,办公人员不在场时不得施工,在场时方可施工。因办公人员不在场导致的施工进度延缓,要在其余时间加班加点完成;专业资料施工工序:拆除原暖气系统 j 安装准备-卡架安装 j 管道安装(先干管,再立管,后支管)j 散热器安装 j 水压试验 j 系统冲洗 j 防腐保温 j 系统调试 j 后期恢复3.1 拆除原暖气系统3.1.1 为防止对办公环境等造成破坏,原有暖气系统采用手工拆除方法,自较高楼层开始逐层拆除。3.1.2 涉及吊顶拆除应尽量避免造成大的破坏,以便于后期恢复。3.1.3 拆除过程中应注意人身安全,避免立管倾斜、掉落,散热器砸伤工人及其...
