技术交底记录工程名称交底部位工程编号日期一、施工准备:1、材料要求:(1) 配电箱体应有一定的机械强度,周边平整无损坏,油漆无脱落,铁制二层底板厚度不小于1
箱内各种器具应安装牢固,导线排列整齐,压线牢固,配电箱、柜内主要元件应为3C'认证产品,设备有许可编号和认证标志,相关资料齐全
(2) 镀锌制品有螺栓、螺母、垫圈、弹簧垫、型材等
(3) 其它材料:软塑料管、塑料带、黑胶带、防锈漆、焊锡、焊剂、电焊条、水泥、沙子
(4) 型钢表面无严重锈斑,无过度扭曲,弯折变形,焊条无锈蚀,有合格证和材质证明
(5) 绝缘导线:导线的型号规格必须符合设计要求,并有产品合格证
2、主要机具:(1) 台钻、手电钻、电锤、钻头、电、气焊工具、台钳、电炉、喷灯、绝缘手套、手锤、錾子、钢锯、锯条、扁锉、圆锉、剥线钳、尖嘴钳、压接钳,活扳子、套筒扳子,锡锅等
(2) 兆欧表、万用表、铅笔、卷尺、方尺、水平尺、钢板尺、线坠等
(3) 、桶、刷子、灰铲、工具袋、工具箱、高凳等
3、作业条件:(1) 盘、柜所在房间土建施工完,门窗封闭,墙面、顶板涂料刷完,地面施工完
(2) 暗装配电箱随土建结构预留好安装位置
(3) 暗装配电箱及明装配电箱盘面安装时,抹灰、喷浆及油漆全部完成
(4) 土建基础位置、标高符合设计要求,墙体结构应弹出施工水平线

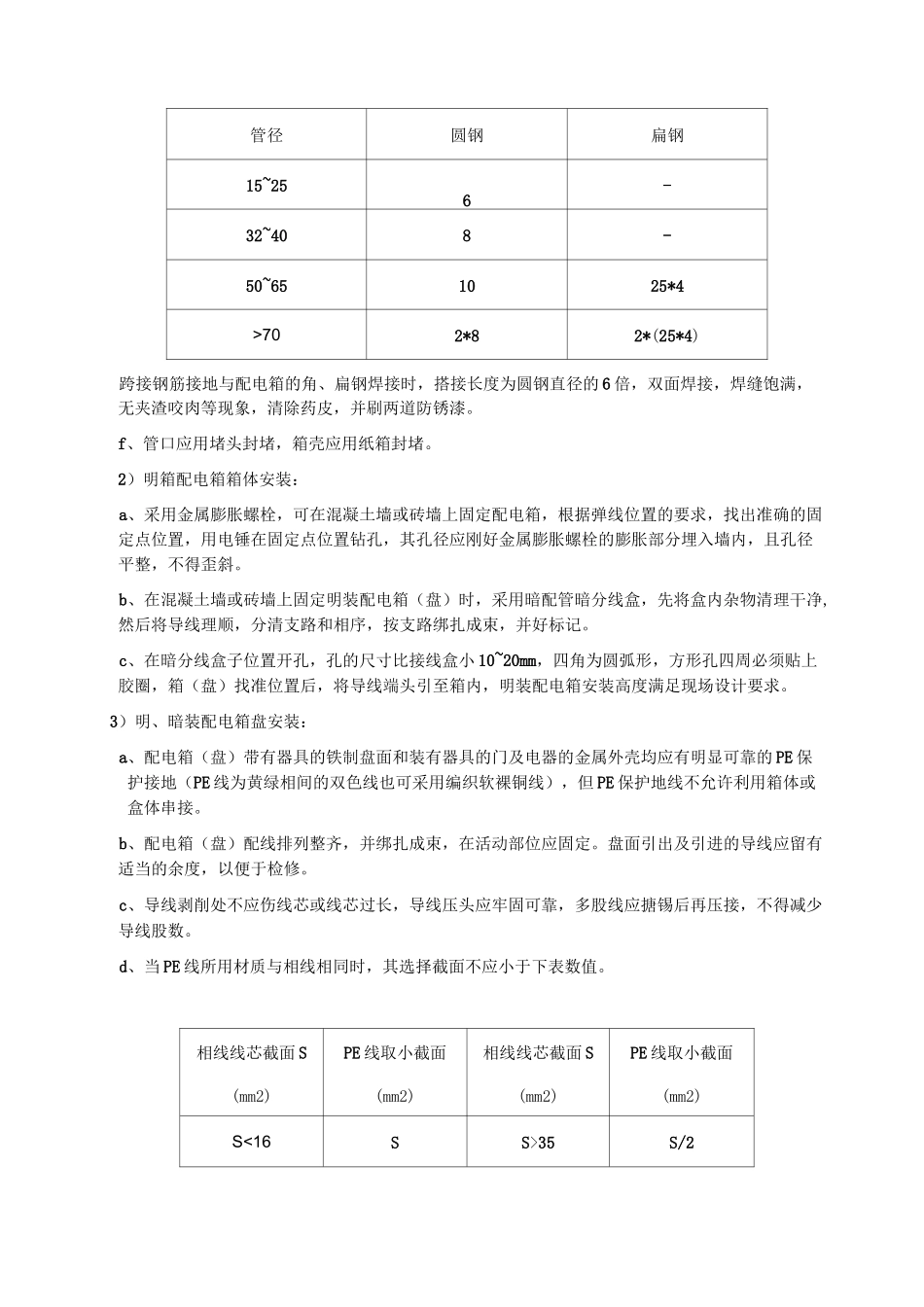

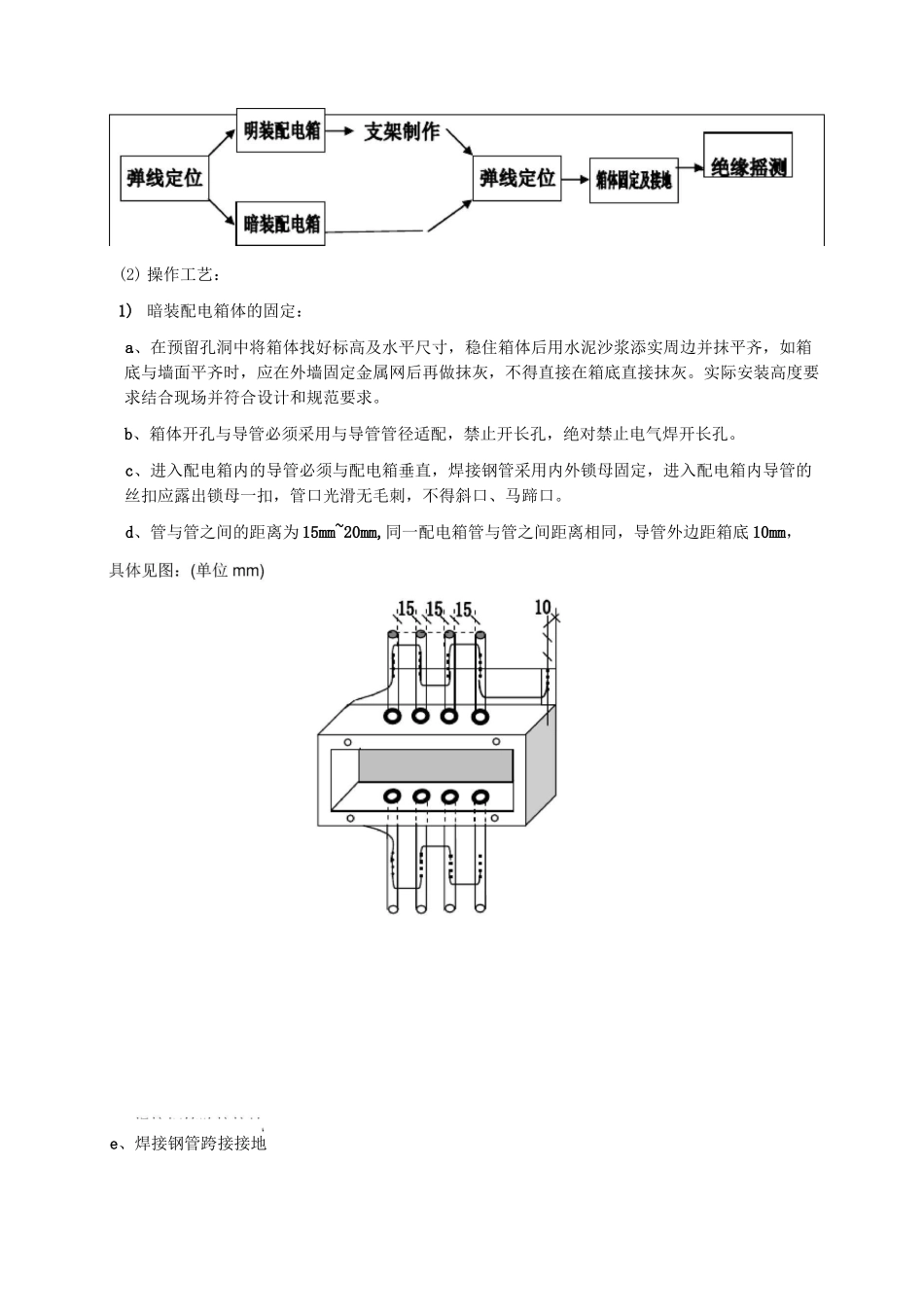

二、操作工艺1、配电箱安装(1) 工艺流程:(2) 操作工艺:1) 暗装配电箱体的固定:a、在预留孔洞中将箱体找好标高及水平尺寸,稳住箱体后用水泥沙浆添实周边并抹平齐,如箱底与墙面平齐时,应在外墙固定金属网后再做抹灰,不得直接在箱底直接抹灰
实际安装高度要求结合现场并符合设计和规范要求
b、箱体开孔与导管必须采用与导管管径适配,禁止开长孔,绝对禁止电气焊开长孔
c、进入配电箱内的导管必须与配电箱垂直,焊接钢管采用内外锁母固定,进入配电箱内导管的丝扣
