电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

木工承包合同-

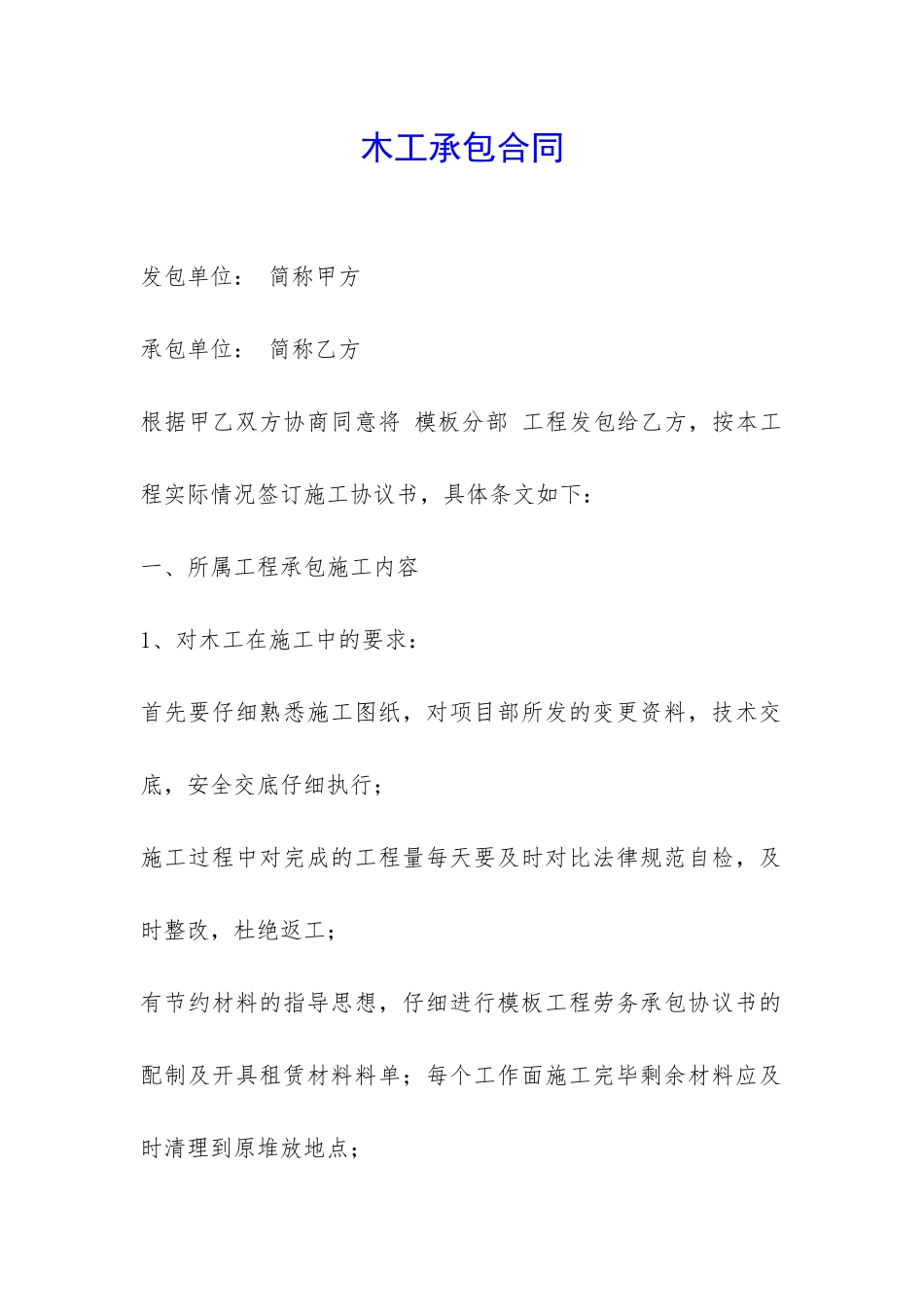

木工承包合同-_第1页
1/8

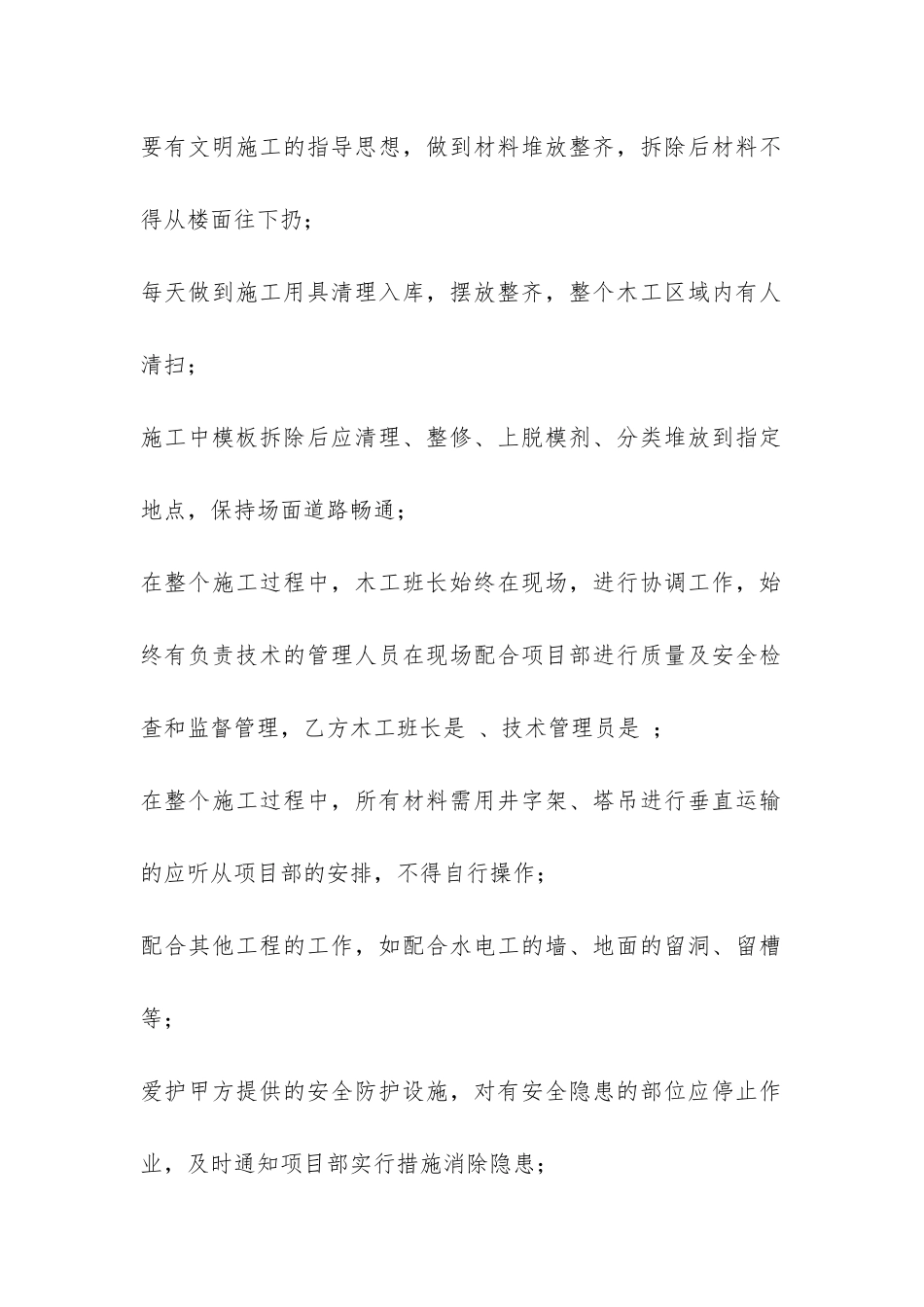

木工承包合同-_第2页
2/8

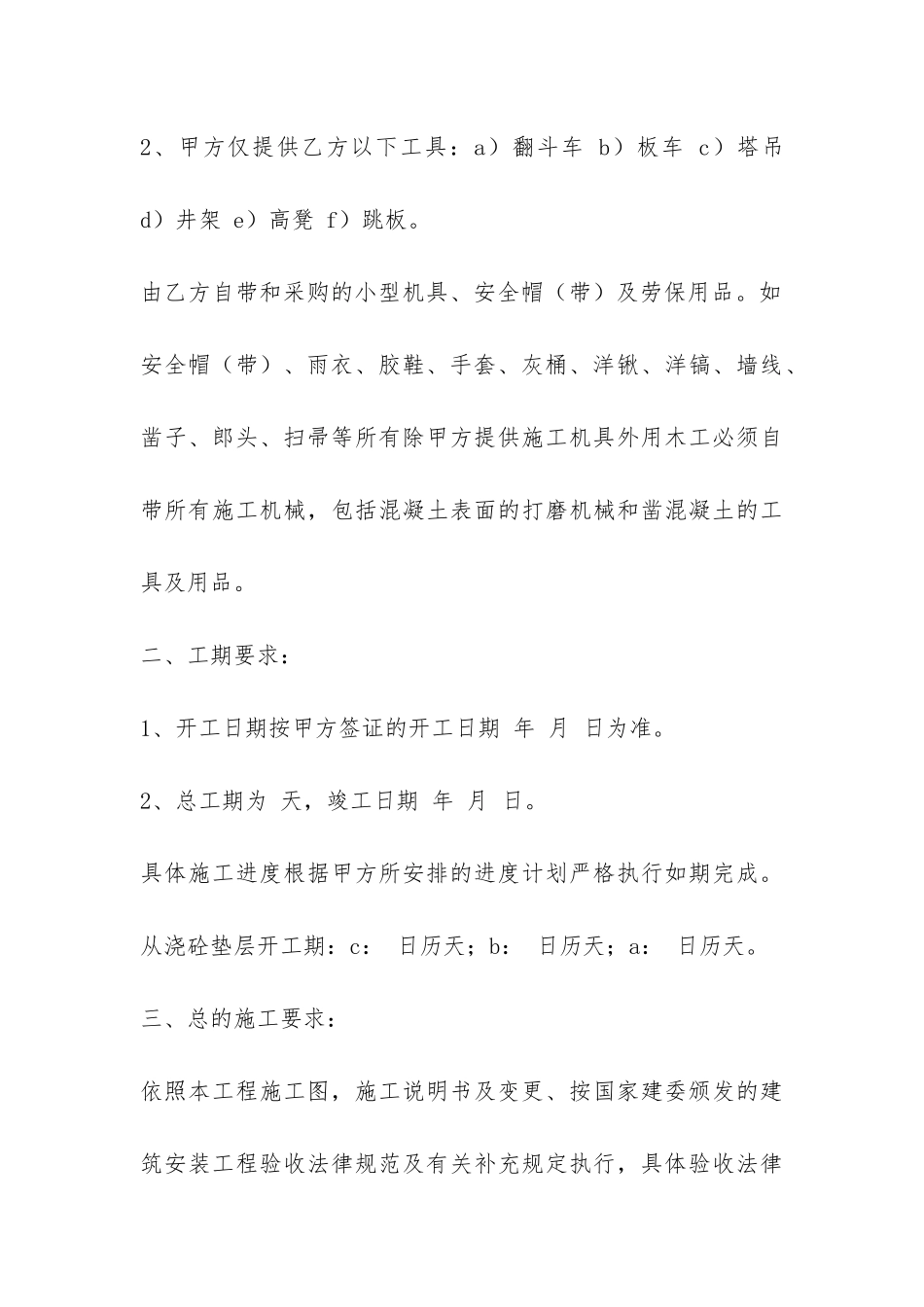

木工承包合同-_第3页
3/8
木工承包合同 发包单位: 简称甲方承包单位: 简称乙方根据甲乙双方协商同意将 模板分部 工程发包给乙方,按本工程实际情况签订施工协议书,具体条文如下:一、所属工程承包施工内容1、对木工在施工中的要求:首先要仔细熟悉施工图纸,对项目部所发的变更资料,技术交底,安全交底仔细执行;施工过程中对完成的工程量每天要及时对比法律规范自检,及时整改,杜绝返工;有节约材料的指导思想,仔细进行模板工程劳务承包协议书的配制及开具租赁材料料单;每个工作面施工完毕剩余材料应及时清理到原堆放地点;要有文明施工的指导思想,做到材料堆放整齐,拆除后材料不得从楼面往下扔;每天做到施工用具清理入库,摆放整齐,整个木工区域内有人清扫;施工中模板拆除后应清理、整修、上脱模剂、分类堆放到指定地点,保持场面道路畅通;在整个施工过程中,木工班长始终在现场,进行协调工作,始终有负责技术的管理人员在现场配合项目部进行质量及安全检查和监督管理,乙方木工班长是 、技术管理员是 ;在整个施工过程中,所有材料需用井字架、塔吊进行垂直运输的应听从项目部的安排,不得自行操作;配合其他工程的工作,如配合水电工的墙、地面的留洞、留槽等;爱护甲方提供的安全防护设施,对有安全隐患的部位应停止作业,及时通知项目部实行措施消除隐患;2、甲方仅提供乙方以下工具:a)翻斗车 b)板车 c)塔吊 d)井架 e)高凳 f)跳板。由乙方自带和采购的小型机具、安全帽(带)及劳保用品。如安全帽(带)、雨衣、胶鞋、手套、灰桶、洋锹、洋镐、墙线、凿子、郎头、扫帚等所有除甲方提供施工机具外用木工必须自带所有施工机械,包括混凝土表面的打磨机械和凿混凝土的工具及用品。二、工期要求:1、开工日期按甲方签证的开工日期 年 月 日为准。2、总工期为 天,竣工日期 年 月 日。具体施工进度根据甲方所安排的进度计划严格执行如期完成。从浇砼垫层开工期:c: 日历天;b: 日历天;a: 日历天。三、总的施工要求:依照本工程施工图,施工说明书及变更、按国家建委颁发的建筑安装工程验收法律规范及有关补充规定执行,具体验收法律规范及有关补充规定执行。四、进度质量奖罚:1、甲方现场安排总进度计划,进度不能如期完成,每延期一天罚款 100 元,周进度计划,每延期一天罚款 100 元。2、本工程主体模板分项必须确保优质主体结构,如模板分部达不到优质主体,主体扣除 2 元/m2,主体验收作一次评价。3、在施工过...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

木工承包合同-

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
