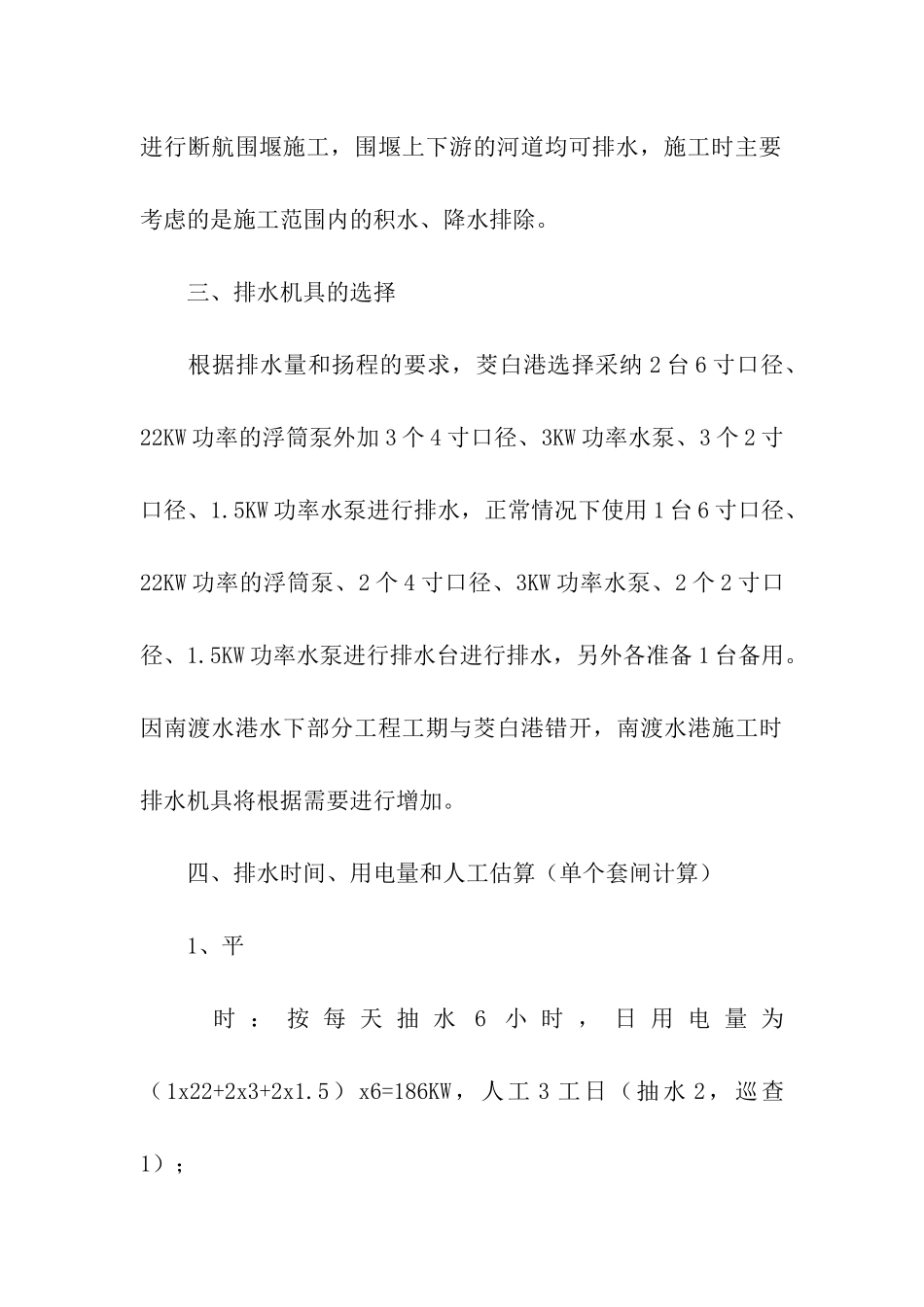

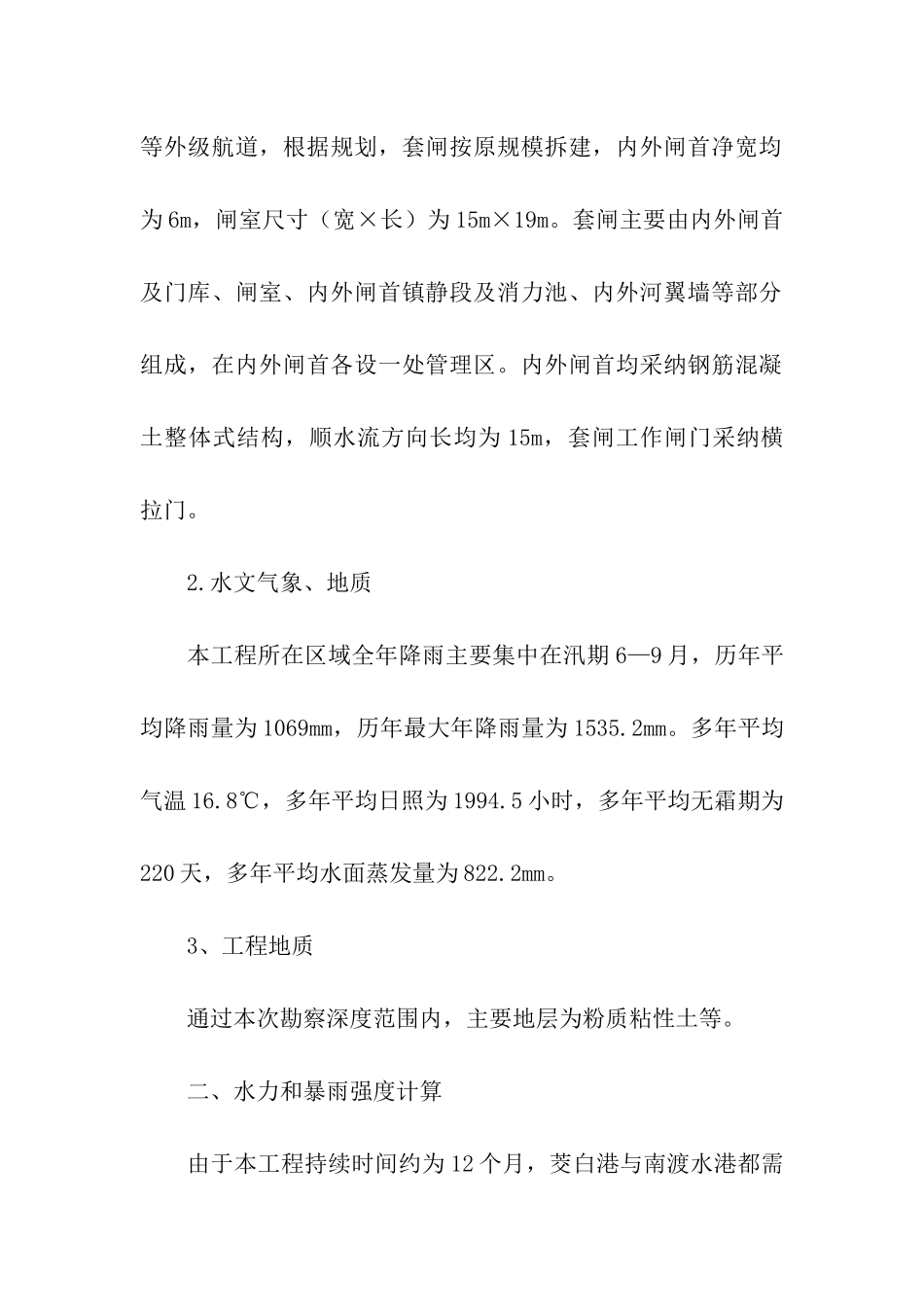

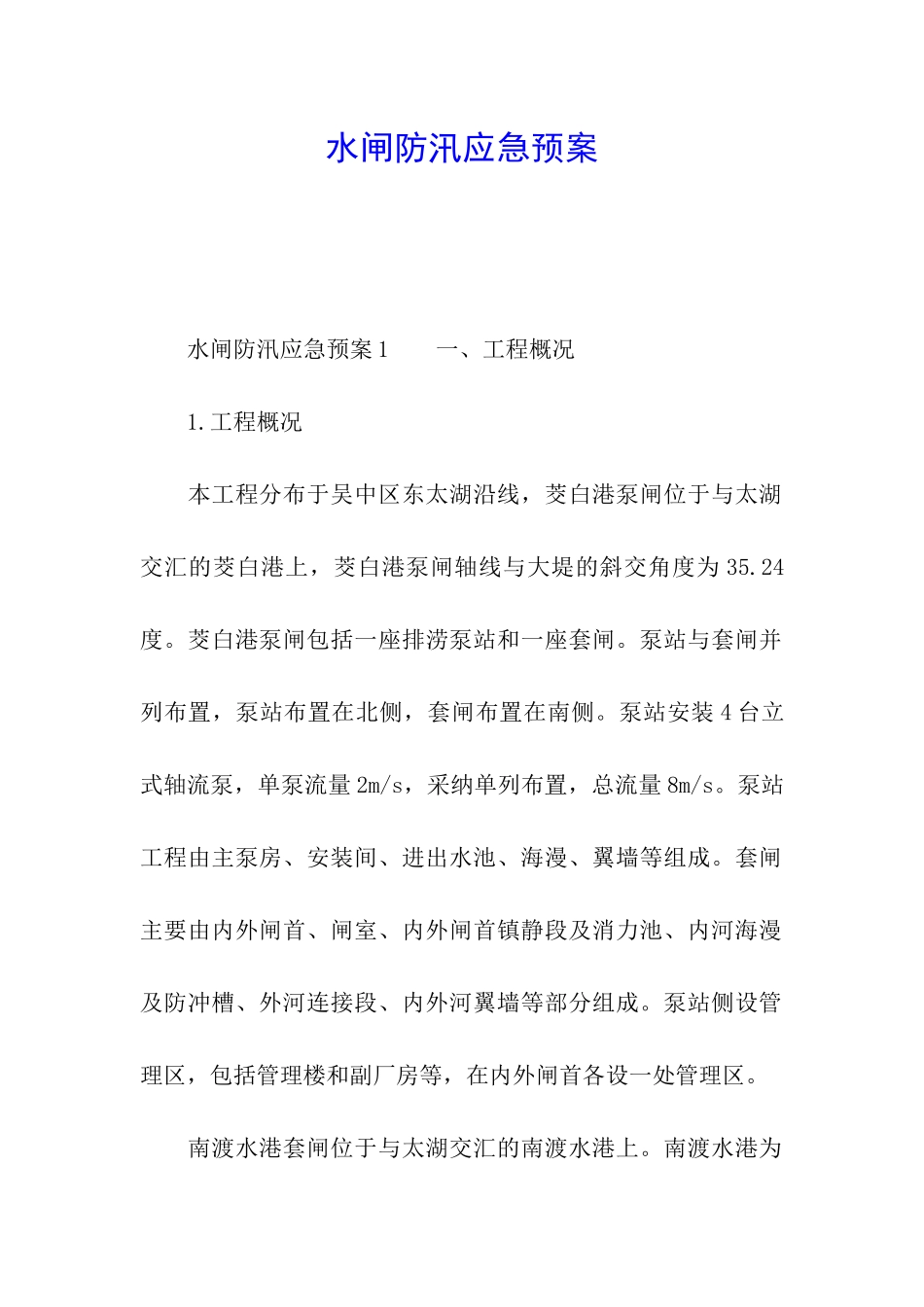

水闸防汛应急预案 水闸防汛应急预案 1 一、工程概况 1.工程概况 本工程分布于吴中区东太湖沿线,茭白港泵闸位于与太湖交汇的茭白港上,茭白港泵闸轴线与大堤的斜交角度为 35.24度。茭白港泵闸包括一座排涝泵站和一座套闸。泵站与套闸并列布置,泵站布置在北侧,套闸布置在南侧。泵站安装 4 台立式轴流泵,单泵流量 2m/s,采纳单列布置,总流量 8m/s。泵站工程由主泵房、安装间、进出水池、海漫、翼墙等组成。套闸主要由内外闸首、闸室、内外闸首镇静段及消力池、内河海漫及防冲槽、外河连接段、内外河翼墙等部分组成。泵站侧设管理区,包括管理楼和副厂房等,在内外闸首各设一处管理区。 南渡水港套闸位于与太湖交汇的南渡水港上。南渡水港为等外级航道,根据规划,套闸按原规模拆建,内外闸首净宽均为 6m,闸室尺寸(宽×长)为 15m×19m。套闸主要由内外闸首及门库、闸室、内外闸首镇静段及消力池、内外河翼墙等部分组成,在内外闸首各设一处管理区。内外闸首均采纳钢筋混凝土整体式结构,顺水流方向长均为 15m,套闸工作闸门采纳横拉门。 2.水文气象、地质 本工程所在区域全年降雨主要集中在汛期 6—9 月,历年平均降雨量为 1069mm,历年最大年降雨量为 1535.2mm。多年平均气温 16.8℃,多年平均日照为 1994.5 小时,多年平均无霜期为220 天,多年平均水面蒸发量为 822.2mm。 3、工程地质 通过本次勘察深度范围内,主要地层为粉质粘性土等。 二、水力和暴雨强度计算 由于本工程持续时间约为 12 个月,茭白港与南渡水港都需进行断航围堰施工,围堰上下游的河道均可排水,施工时主要考虑的是施工范围内的积水、降水排除。 三、排水机具的选择 根据排水量和扬程的要求,茭白港选择采纳 2 台 6 寸口径、22KW 功率的浮筒泵外加 3 个 4 寸口径、3KW 功率水泵、3 个 2 寸口径、1.5KW 功率水泵进行排水,正常情况下使用 1 台 6 寸口径、22KW 功率的浮筒泵、2 个 4 寸口径、3KW 功率水泵、2 个 2 寸口径、1.5KW 功率水泵进行排水台进行排水,另外各准备 1 台备用。因南渡水港水下部分工程工期与茭白港错开,南渡水港施工时排水机具将根据需要进行增加。 四、排水时间、用电量和人工估算(单个套闸计算) 1、平 时 : 按 每 天 抽 水 6 小 时 , 日 用 电 量 为(1x22+2x3+2x1.5)x6=186KW,人工 3 工日(抽水 2,巡查1); 2 、 小 雨 天 气 : 按 每 天...
