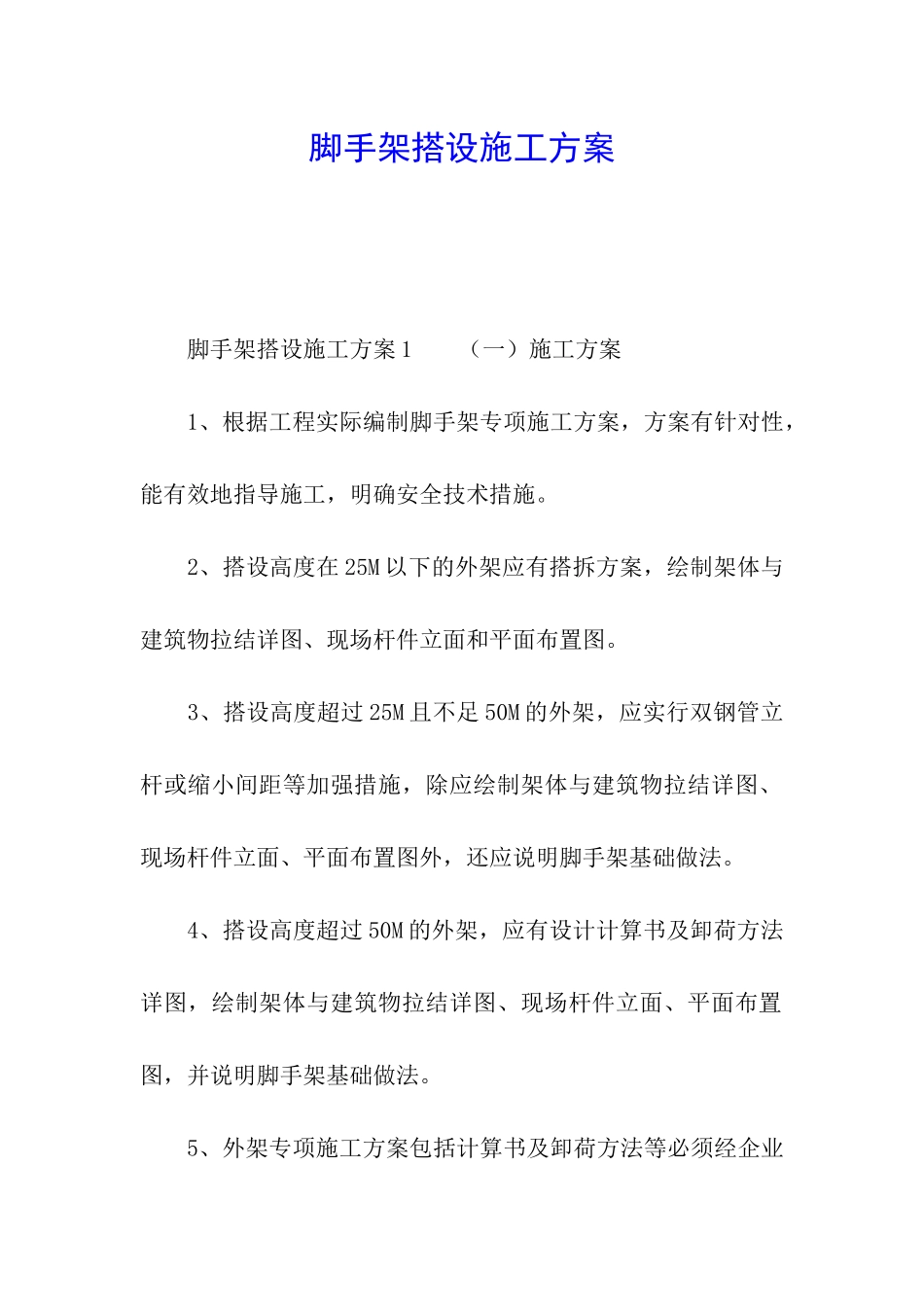

脚手架搭设施工方案 脚手架搭设施工方案 1 (一)施工方案 1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施
2、搭设高度在 25M 以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图
3、搭设高度超过 25M 且不足 50M 的外架,应实行双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法
4、搭设高度超过 50M 的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法

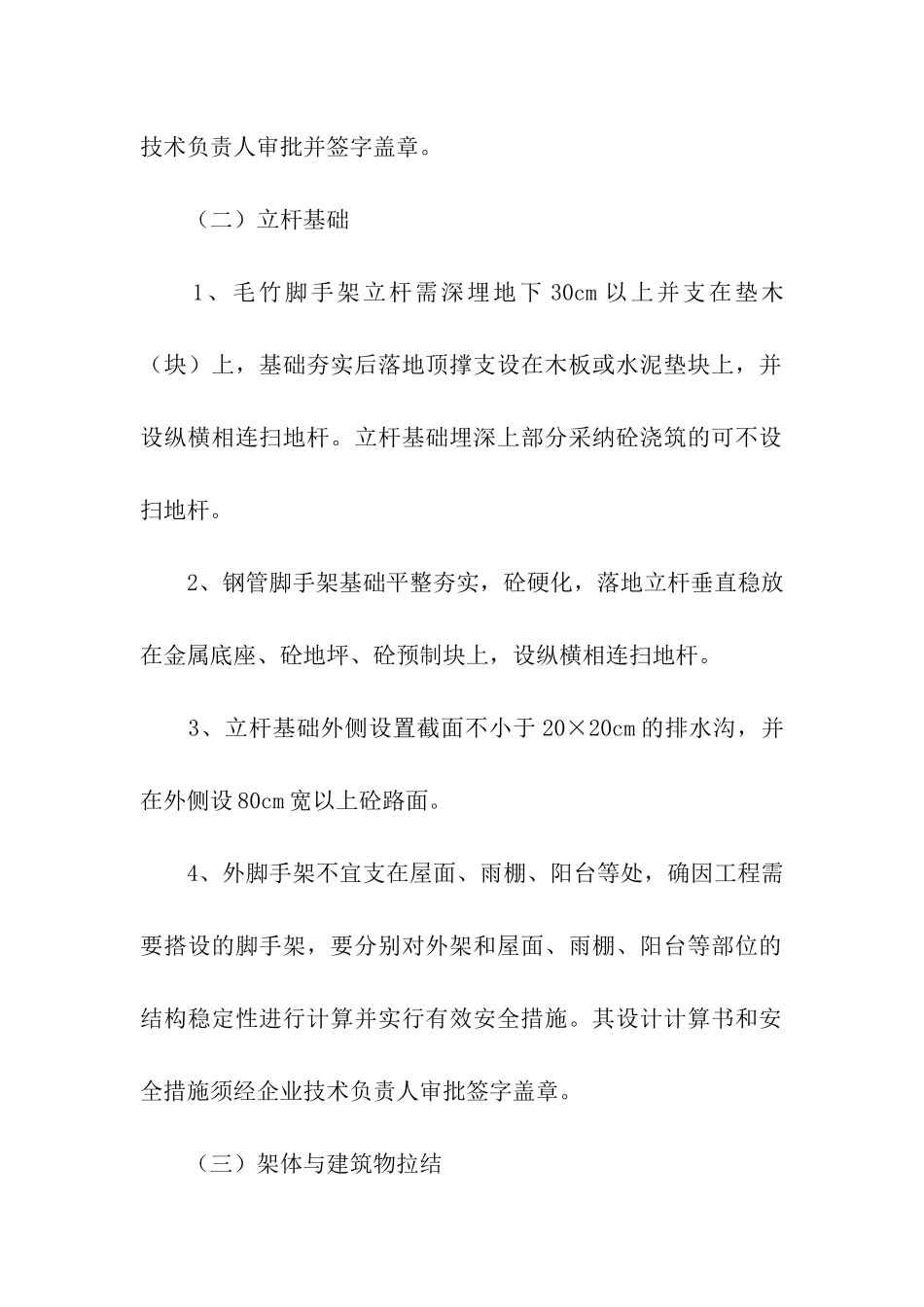

5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章
(二)立杆基础 1、毛竹脚手架立杆需深埋地下 30cm 以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆
立杆基础埋深上部分采纳砼浇筑的可不设扫地杆
2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆
3、立杆基础外侧设置截面不小于 20×20cm 的排水沟,并在外侧设 80cm 宽以上砼路面
4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并实行有效安全措施
其设计计算书和安全措施须经企业技术负责人审批签字盖章

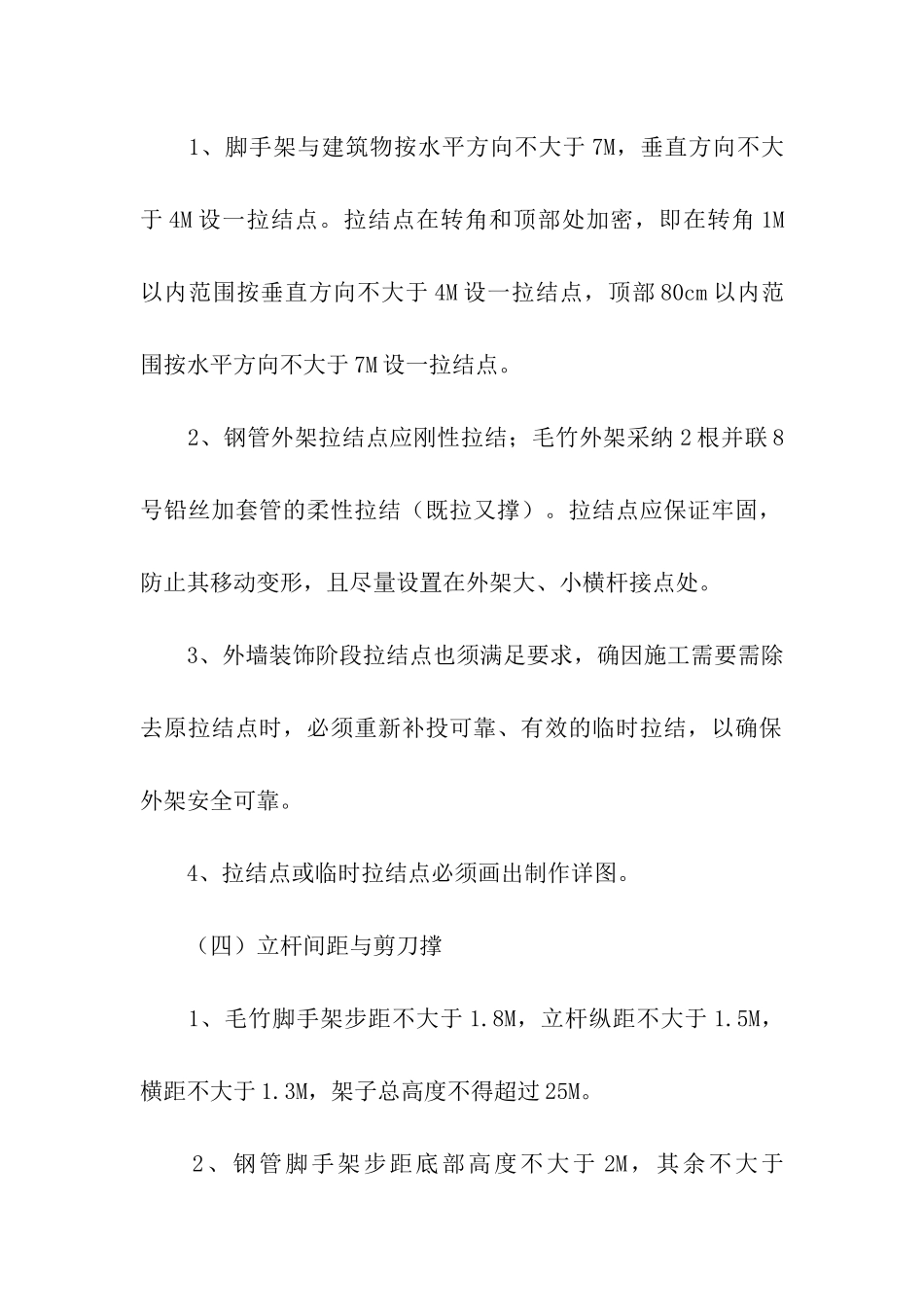

(三)架体与建筑物拉结 1、脚手架与建筑物按水平方向不大于 7M,垂直方向不大于 4M 设一拉结点
拉结点在转角和顶部处加密,即在转角 1M以内范围按垂直方向不大于 4M 设一拉结点,顶部 80cm 以内范围按水平方向不大于 7M 设一拉结点
2、钢管外架拉结点应刚性拉结;毛竹外架采纳 2 根并联 8号铅丝加套管的柔性拉结(既拉又撑)
拉结点应保证牢固,防止其移
