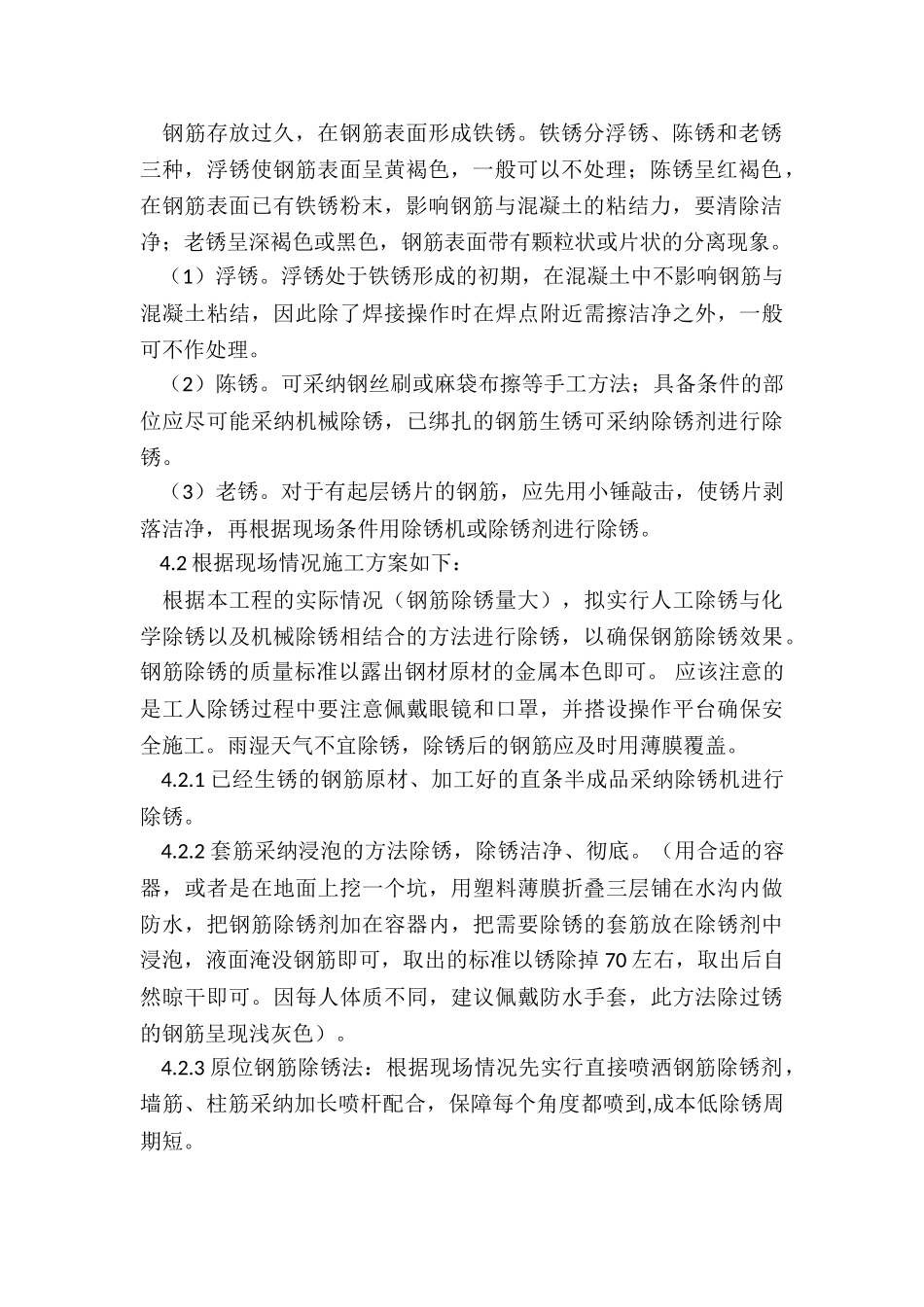

钢筋除锈方案 钢筋除锈方案 一、工程概况 1.1 工程名称:*******建设项目 1.2 工程地点:**************************** 1.3 工程简况:**************************** 2#楼地下二层墙柱钢筋绑扎已完成;由于绑扎完成的钢筋工程搁置时间长没有合模板,钢筋裸露于外部环境造成钢筋锈蚀。 1.4 质量要求:锈蚀钢筋除锈,除过锈的钢筋不影响钢筋与混凝土的握裹力。 1.5 工期:开工及竣工时间按业主方要求,满足承包范围内的施工进度要求,开工日期为 2024 年 5 月 1 日;暂定完工日期为 2024 年10 月 1 日。 二、编制依据 2.1 GBJ:16 《建筑设计法律规范》 2.2 GB:50045 《高层民用建筑设计法律规范》 2.3 GB501942024 《建设工程施工现场供电安全法律规范》 2.4 GB/T 8923.12024《涂装前钢材表面锈蚀等级和除锈等级》 2.5 GB502042024 《混凝土结构工程施工质量验收法律规范》 2.6 施工现场现状及图纸 三、施工前的准备 3.1 施工技术准备 为保证锈蚀钢筋再利用的安全性和可靠度,在施工前对生锈的钢筋原材、已绑扎的钢筋进行二次见证取样并委托具有相关检测的资质单位对钢筋力学和工艺性能进行检验,并具有正式检测报告。 3.2 工程材料机具准备: 除锈机一台、“三超”牌除锈剂(具有合格证、检验报告、使用说明书) 3.3 人员准备: 根据本工程特点,安排含管理、操作、辅助人员及后勤保障人员,对所有进施工场地施工人员进行劳动纪律、法律法规和安全技术操作等方面教育,做到安全、文明、环保施工。 本项目除锈人员分配表 1#2#楼主管工长 1#2#劳务工长 345#楼主管工长 345#楼劳务工长 后勤保障 机械除锈工 2 人 人工除锈工 2 人 化学喷剂除锈工 2 人 四、施工方案及详细施工方法 4.1 钢筋锈蚀程度划分 钢筋存放过久,在钢筋表面形成铁锈。铁锈分浮锈、陈锈和老锈三种,浮锈使钢筋表面呈黄褐色,一般可以不处理;陈锈呈红褐色,在钢筋表面已有铁锈粉末,影响钢筋与混凝土的粘结力,要清除洁净;老锈呈深褐色或黑色,钢筋表面带有颗粒状或片状的分离现象。 (1)浮锈。浮锈处于铁锈形成的初期,在混凝土中不影响钢筋与混凝土粘结,因此除了焊接操作时在焊点附近需擦洁净之外,一般可不作处理。 (2)陈锈。可采纳钢丝刷或麻袋布擦等手工方法;具备条件的部位应尽可能采纳机械除锈,已绑扎的钢筋生锈可采纳除锈剂进行除锈。 (3)老锈。对于有起层锈片的钢筋,应先用小锤敲...
