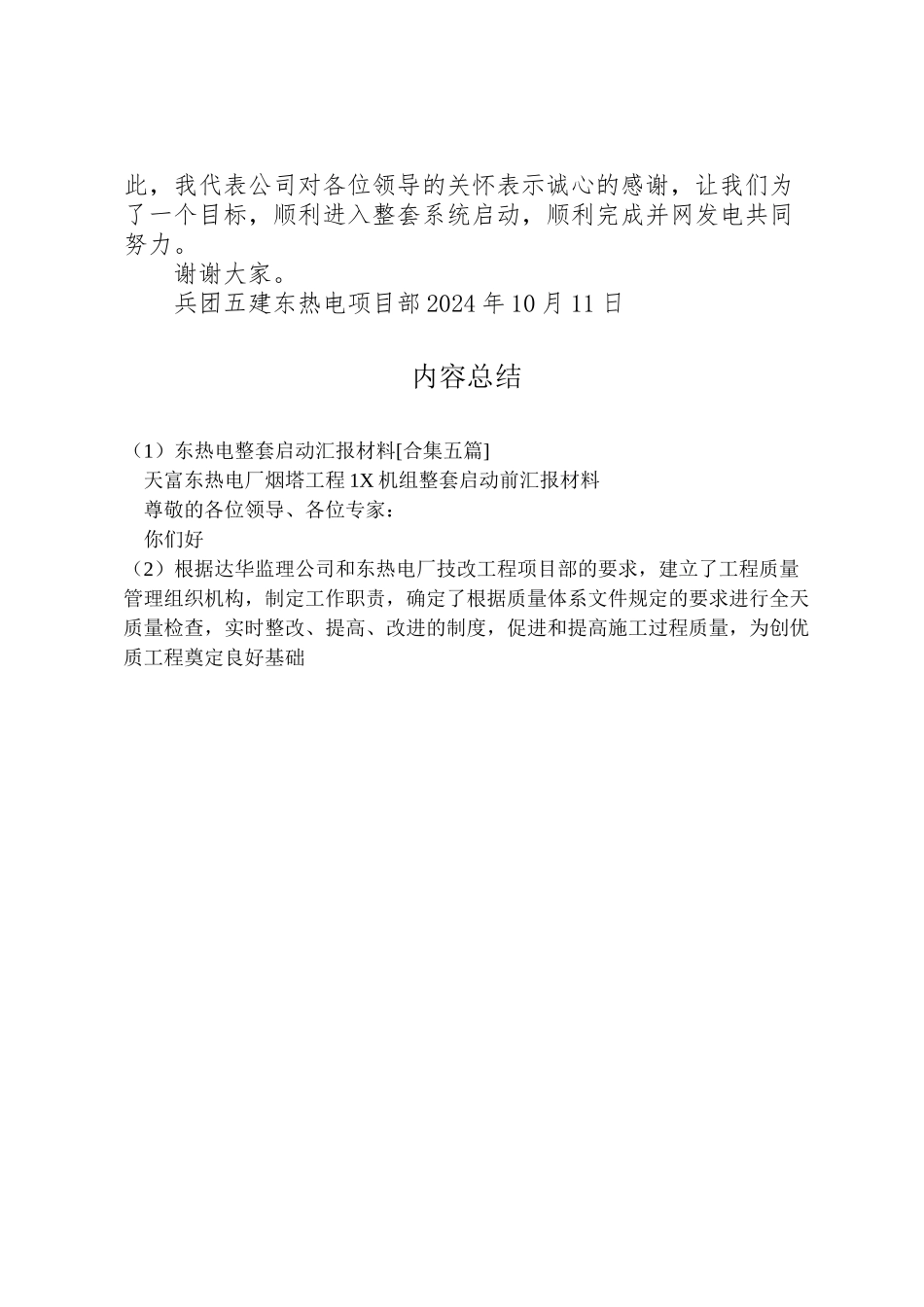

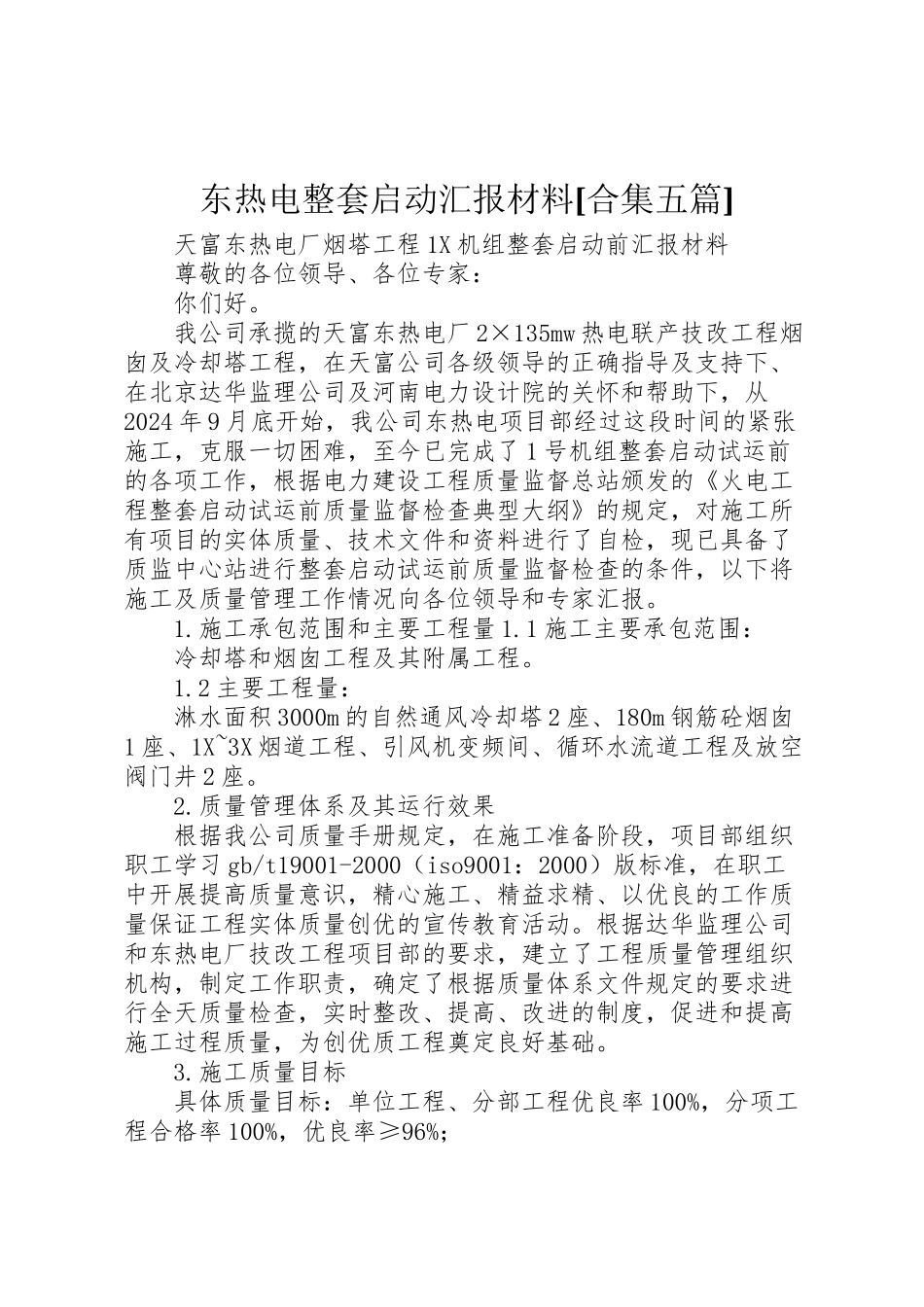

东热电整套启动汇报材料[合集五篇] 天富东热电厂烟塔工程 1X 机组整套启动前汇报材料 尊敬的各位领导、各位专家: 你们好
我公司承揽的天富东热电厂 2×135mw 热电联产技改工程烟囱及冷却塔工程,在天富公司各级领导的正确指导及支持下、在北京达华监理公司及河南电力设计院的关怀和帮助下,从2024 年 9 月底开始,我公司东热电项目部经过这段时间的紧张施工,克服一切困难,至今已完成了 1 号机组整套启动试运前的各项工作,根据电力建设工程质量监督总站颁发的《火电工程整套启动试运前质量监督检查典型大纲》的规定,对施工所有项目的实体质量、技术文件和资料进行了自检,现已具备了质监中心站进行整套启动试运前质量监督检查的条件,以下将施工及质量管理工作情况向各位领导和专家汇报
施工承包范围和主要工程量 1
1 施工主要承包范围: 冷却塔和烟囱工程及其附属工程
2 主要工程量: 淋水面积 3000m 的自然通风冷却塔 2 座、180m 钢筋砼烟囱1 座、1X~3X 烟道工程、引风机变频间、循环水流道工程及放空阀门井 2 座
质量管理体系及其运行效果 根据我公司质量手册规定,在施工准备阶段,项目部组织职工学习 gb/t19001-2000(iso9001:2000)版标准,在职工中开展提高质量意识,精心施工、精益求精、以优良的工作质量保证工程实体质量创优的宣传教育活动
根据达华监理公司和东热电厂技改工程项目部的要求,建立了工程质量管理组织机构,制定工作职责,确定了根据质量体系文件规定的要求进行全天质量检查,实时整改、提高、改进的制度,促进和提高施工过程质量,为创优质工程奠定良好基础
施工质量目标 具体质量目标:单位工程、分部工程优良率 100%,分项工程合格率 100%,优良率≥96%; 4
质量管理工作和质量控制效果 4
1 建立和完善质量管理组织机构,建立以项目
