2024年交通便道施工方案

2024年交通便道施工方案_第1页
1/5
2024年交通便道施工方案_第2页
2/5
2024年交通便道施工方案_第3页
3/5

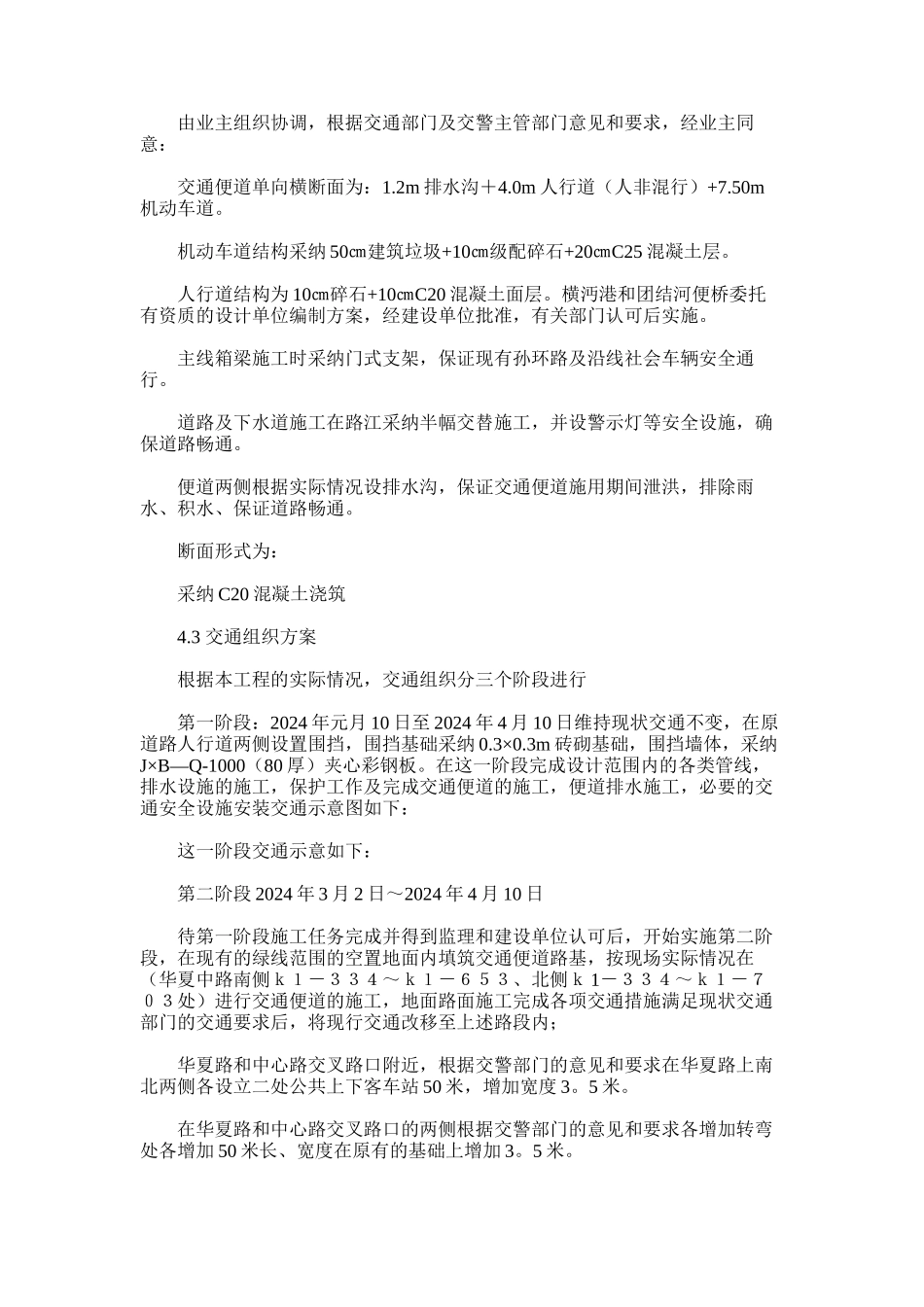

交通便道施工方案(完整版) 第\* Arabic 1 页第\* Arabic 1 页 浦东国际机场北通道 (申江路~主进场路)新建工程 2 标 交 通 便 道 施 工 方 案 上海锦水建设(集团)有限公司 二 00 八年二月二十七日 工程概况 1.1 工程总体情况 浦东国际机场北通道(申江路~主进场路)工程位于上海市浦东新区,工程始于中环线浦东段申江路立交,自西向东沿现状华夏中路、华夏东路、至海滨路转向南,沿现状海滨路,华洲路至于主进场路。 工程范围为 K0+550~K16+177.920,路线全长 15.628km。工程分为高架道路和地面道路,其中高架道路按城市快速路设计标准,双向 8 车道,设计车速80km h,地面道路申江路~A30 按城市主干路设计标准,为双向 6 车道,设计车速为 50 ㎞ h,A30~主进场路按城市次干路设计标准,同样为双向 6 车道,设计车速为 50 ㎞ h。 1.2 本标段起讫桩号:K0+981~K1+888,长 907m,包括雨水管道,高架道路、地面道路、地面桥梁两侧分别为横沔港桥和团结河桥。地面高程为 4.56~6.96m。规划中有规化一路中心路和张东路交叉口。现有道路有孙环丁字交叉。 二、现状交通情况 2.1 本标段位于华夏中路,临近北通道起始处,向东接 A20 外华夏中路为双向车道水泥混凝土路,两侧设有人行道(人非混行),宽度为3.5+1.20+15+1.20+3.5 标段内有一横向道路孙环路,与华夏中路丁字交叉。沿线有单位、居民出入口。 三、交通组织管理、维护 3.1 交通组织原则 “”施工期间坚持 维护交通畅通、保持原有通行能力 为总原则,在确保合同工期,工程施工顺利的同时,文明施工,安全通行。 3.2 交通组织管理措施 (1)根据本工程的施工环境及周围的交通条件,讨论制订不影响公共交通的施工方案和总平面布置图。把交通配合措施作为施工组织设计的主要内容之一,施工前主动和交通管理部门联系,请他们给予支持和指导,改进、完善交通运输方案,制订实施细则。 (2)施工场地进出口位置经交通管理部门审批后决定,主要出入口设置交通指示标志和警示灯,保证车辆行人安全。 (3)设立专职交通纠察,负责指挥车辆进出施工场地,维持交通秩序。 (4)接受交通管理部门和建设单位的监督检查,影响交通问题,立即整改。 (5)路口上空铺竹笆铺板和安全网(要求全封闭)以防坠物。 (6)设在路口及路旁的钢管及排架漆红、黄警示漆,提醒过往行人及车辆。 (7)交通路口设置必要的照明和标识,确保昼夜车辆...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年交通便道施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
