QTG250 型塔机安、拆施工方案工程概况:丁 集 矿 井 通 风 机 房 位 于 风 井 北 侧 , 总 建 筑 面 积1064
2m2,建筑结构为框架结构,为确保工程质量,保证优良工程,特制订以下施工措施:一、对施工人员的要求:1、各施工安装人员要认真学习专业知识,提高自身业务水平
2、安装人员要熟悉并掌握塔机各部件的性能、要求和注意事项
3、充分了解塔机的各主要部位连接、安装要领,全面掌握塔机的有关知识和安全操作规程
4、安装前应认真核对塔机的各部件是否有遗漏,然后进行塔机的基础放线,根据土质的承载力不低于 15TM2,基础砼断面尺寸和砼标号必须满足设计要求,预埋螺栓精确
5、作业人员安装时要戴安全帽、配安全带、穿防滑鞋,安装
时各销孔和销轴必须涂抹黄油,各开口销必须张开轴端卡板连接螺栓必须锁紧
锁尽力距 200Nm

二、安装程序1、将底盘十字架用人工置于基础上并安装连接好,用水平仪将 4 个支撑坐联接套找平,平整度误差 2mm,将基础地脚螺栓紧固牢固
2、用人工搬运,安装第一节塔身标准节(即基础节),与架底用高强度螺栓连接予紧,扭矩值为 530Nm
安装架设抱杆,将抱杆用耳板底座用螺栓与十字架底架固定好,然后用人工或简易起重机具将抱杆沿十字架方向摆放,将抱杆固定,然后用人力将抱杆拉成与塔身 90°固定于塔身上,然后在一个一个标准节逐节安装
直至塔身标准节安装完毕
3、塔身安装完毕后,开始准备安装转体部分,先托架临时侧立固定于相应位置上,塔身顶部两顶角分别安装一根 1

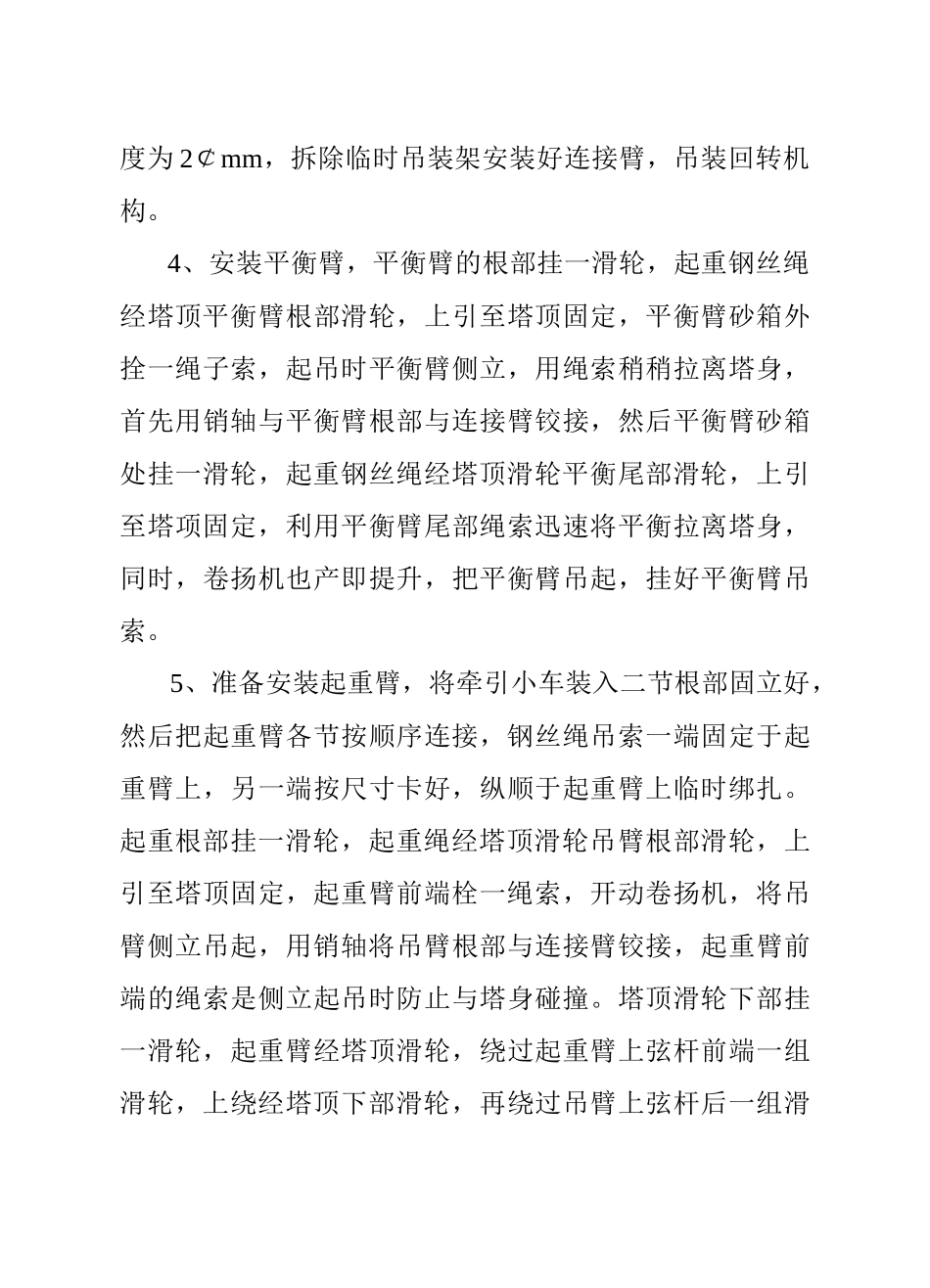

8m 主弦角钢,安装斜撑,挂好滑轮,组成临时吊装架,旋转体中部托圈套以上位置两对角用样挂上两滑轮,起吊绳经塔身下部滑轮上绕过一吊装架的滑轮,下引经过旋转体侧立于塔身这内
一切准备检查无误后,将旋转体慢慢升起至塔顶,略高于托位置上
安装好托架后,将旋转本慢慢放下,轴承座与托架紧固一体,调正托轮和托圈同轴
